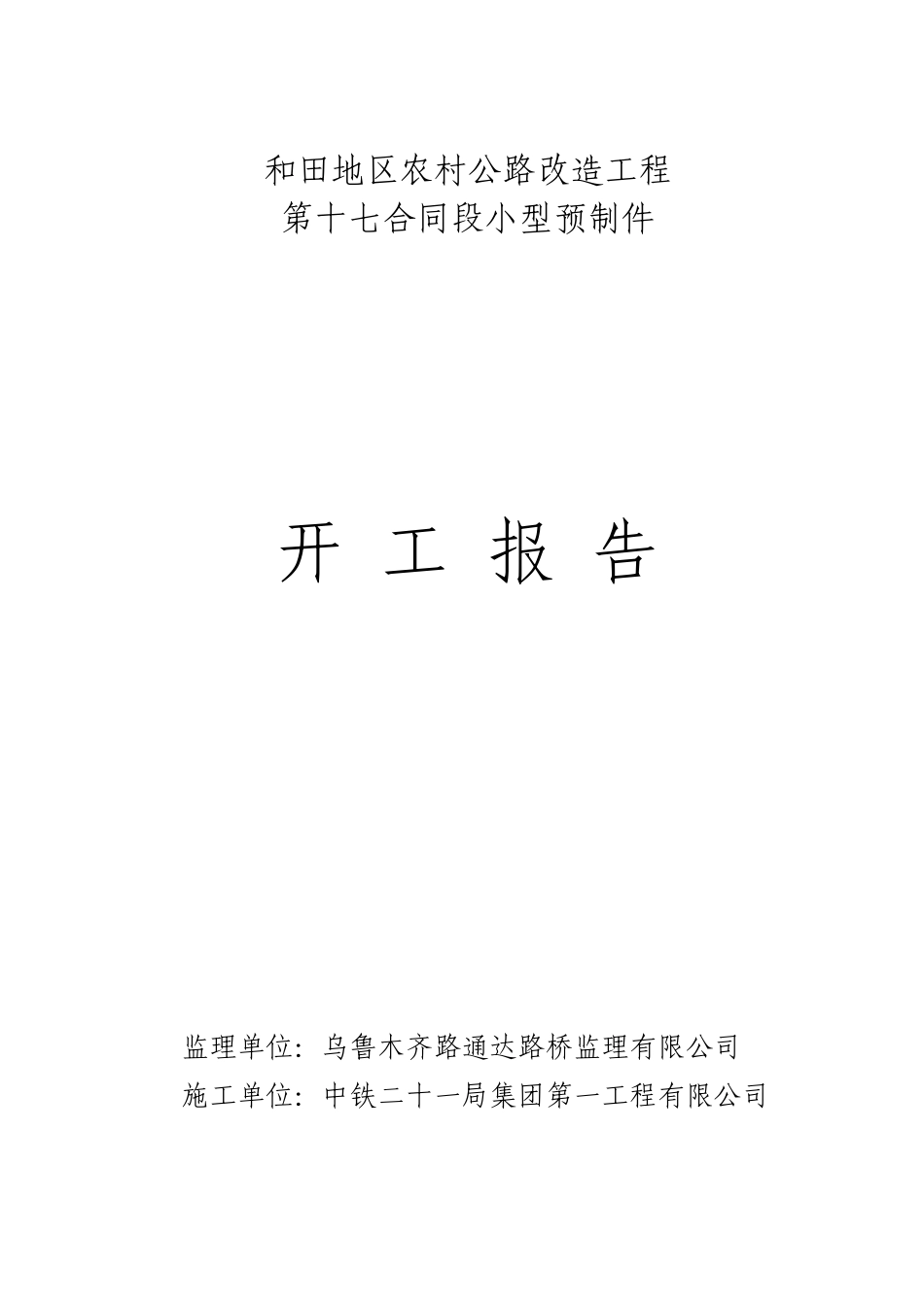

和田地区农村公路改造工程 第十七合同段小型预制件 开 工 报 告 监理单位:乌鲁木齐路通达路桥监理有限公司 施工单位:中铁二十一局集团第一工程有限公司 2 一、 工程概况 和田地区农村公路改建工程第十七合同段预制厂设在315国道七公司五队院内,砼现浇硬化场地1000m2,存放预制件场地1500m2,场地平整,排水良好
工程量: 涵洞盖板232块(砼100 m3,Ⅰ级钢筋 1864
58kg,Ⅱ级钢筋 5025
1kg); 路缘石砼360 m3; 二、 开工准备工作 原材料试验已经完成,其各项试验指标符合规范要求(详见原材料试验报告),水泥、钢筋、砂石料等原材料已经进场
施工用水用电已供应到位,临时工程设施已修建完成,人员设备已进场,并具备开工条件
人员进场情况: 技术负责人:薛战军 质检工程师:陈睿 结构工程师(预制负责):王颂东 施工队长:周金山 施工员:张喜祖 试验员:李晓光 焊工1名,模板工4名;砼工3名;钢筋技工3名,普工 3 4名
进场设备情况: 350型砼搅拌机1台, 定型钢模板平式30套,立式4套,磅秤2台,平板振动器2台,振动棒2台
三、施工方案与方法 我部对本合同段小型预制件图纸及工程量已审核统计完毕,并组织相关技术人员学习技术规范,并由总工程师负责向有关技术人员与施工班组和作业人员进行技术交底,使现场操作人员正确领悟图纸,把握技术关键,以便在施工中正确控制
根据设计文件、技术规范和预制盖板施工要点,我部编制实施性施工组织方案: 1
具体施工流程及工序:钢筋加工与安装——模板安装——浇筑砼——脱模——养生
钢筋加工与安装:严格按设计图中所示规格、尺寸进行加工,需接长焊接时,焊接长度要符合规范要求,双面焊时搭接长度不小于 5D,单面焊时不小于 10D,焊缝宽度控制在0
7D且不小于 10mm,焊缝深度控制在0
3D且不小于 4mm
