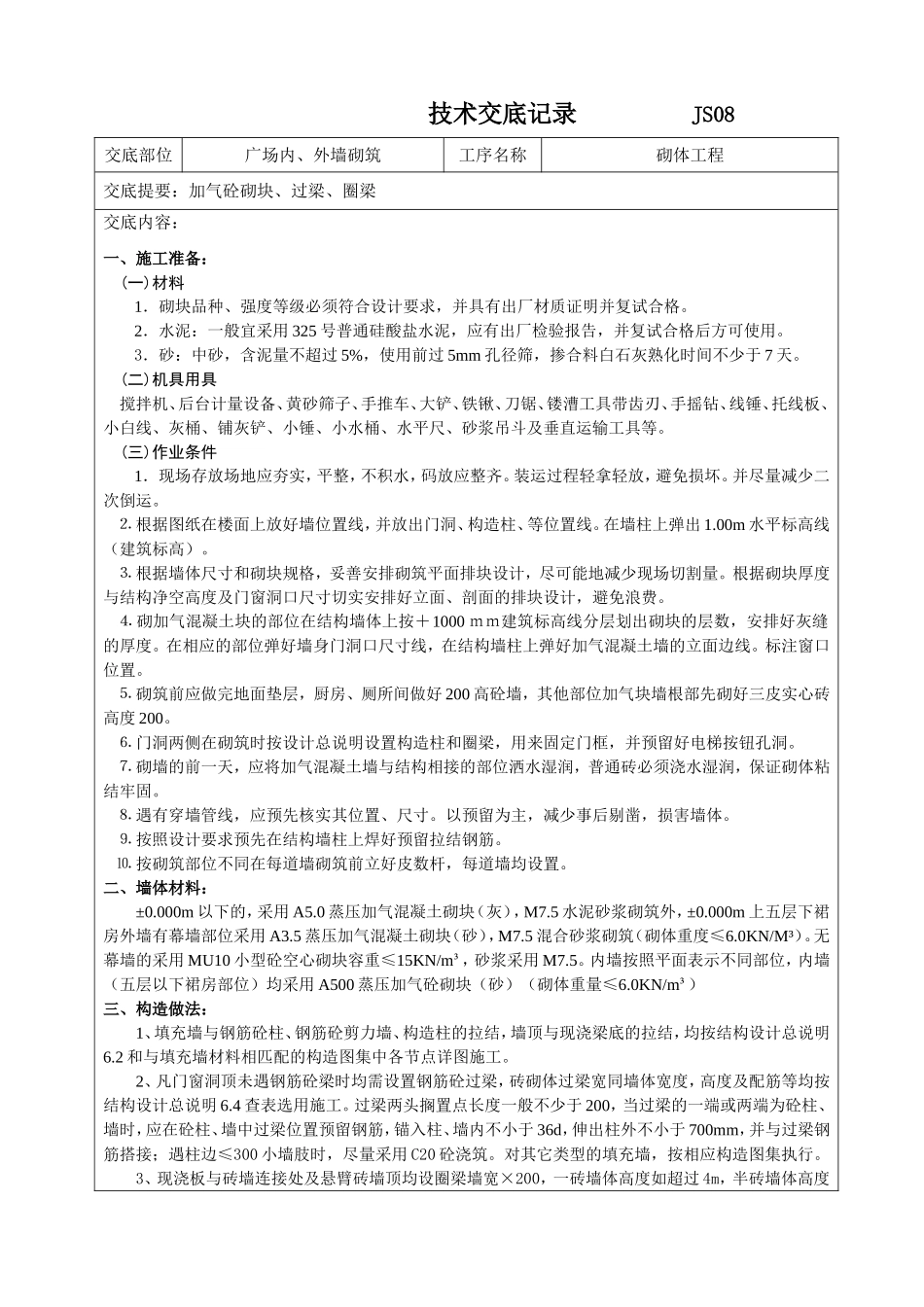

技术交底记录JS08交底部位广场内、外墙砌筑工序名称砌体工程交底提要:加气砼砌块、过梁、圈梁交底内容:一、施工准备:(一)材料1.砌块品种、强度等级必须符合设计要求,并具有出厂材质证明并复试合格
2.水泥:一般宜采用325号普通硅酸盐水泥,应有出厂检验报告,并复试合格后方可使用
3.砂:中砂,含泥量不超过5%,使用前过5mm孔径筛,掺合料白石灰熟化时间不少于7天
(二)机具用具搅拌机、后台计量设备、黄砂筛子、手推车、大铲、铁锹、刀锯、镂漕工具带齿刃、手摇钻、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等
(三)作业条件1.现场存放场地应夯实,平整,不积水,码放应整齐
装运过程轻拿轻放,避免损坏
并尽量减少二次倒运
⒉根据图纸在楼面上放好墙位置线,并放出门洞、构造柱、等位置线
在墙柱上弹出1
00m水平标高线(建筑标高)
⒊根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费
⒋砌加气混凝土块的部位在结构墙体上按+1000mm建筑标高线分层划出砌块的层数,安排好灰缝的厚度
在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好加气混凝土墙的立面边线
标注窗口位置
⒌砌筑前应做完地面垫层,厨房、厕所间做好200高砼墙,其他部位加气块墙根部先砌好三皮实心砖高度200
⒍门洞两侧在砌筑时按设计总说明设置构造柱和圈梁,用来固定门框,并预留好电梯按钮孔洞
⒎砌墙的前一天,应将加气混凝土墙与结构相接的部位洒水湿润,普通砖必须浇水湿润,保证砌体粘结牢固
⒏遇有穿墙管线,应预先核实其位置、尺寸
以预留为主,减少事后剔凿,损害墙体
⒐按照设计要求预先在结构墙柱上焊好预留拉结钢筋
⒑按砌筑部位不同在每道墙砌筑前立好皮数杆,每道墙均设置
二、墙体材料:±0
