第八章雨季和冬季的施工方案根据业主要求、工程体量和施工进度安排,地下车库和部分别墅的基础施工要经历雨季,砌体阶段及装修阶段又要经历冬季,这给施工带来了诸多困难
1雨季施工方案西安地区夏季炎热多雨,一般在7月上旬至9月下旬,以7月、9月两个月份降水较多,工程的建设工期内,工程量大、单体多、工期紧张,期间必须制定专门的雨季施工措施,把气候对安全、质量、工期的影响降低到最低限度,保证工程按时完成
1总体安排8
1根据“晴外、雨内”的原则,根据天气预报信息结合现场实际情况,提前合理安排作业工序,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗和工期延误,保证工程质量,加快施工进度
2本工程单体数多,场地大,作业面广,土方开挖分段作业延续时间长大部分场地道路黄土有很长时间裸露在外,受阴雨天气的影响较大,应提前做好雨季施工中所需各种材料、设备的储备工作,着重储备好阴雨导致场地道路泥泞无法进场的机械设备及物资,注意做好受潮后易变质材料(如水泥、钢材)的保管工作,责任到人
3施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施
重大吊装、高空作业等更要事先了解天气预报,确保作业安全和施工质量
2雨季施工技术措施8
1土方工程1)雨季进行土方工程时,要认真编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵
2)挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖

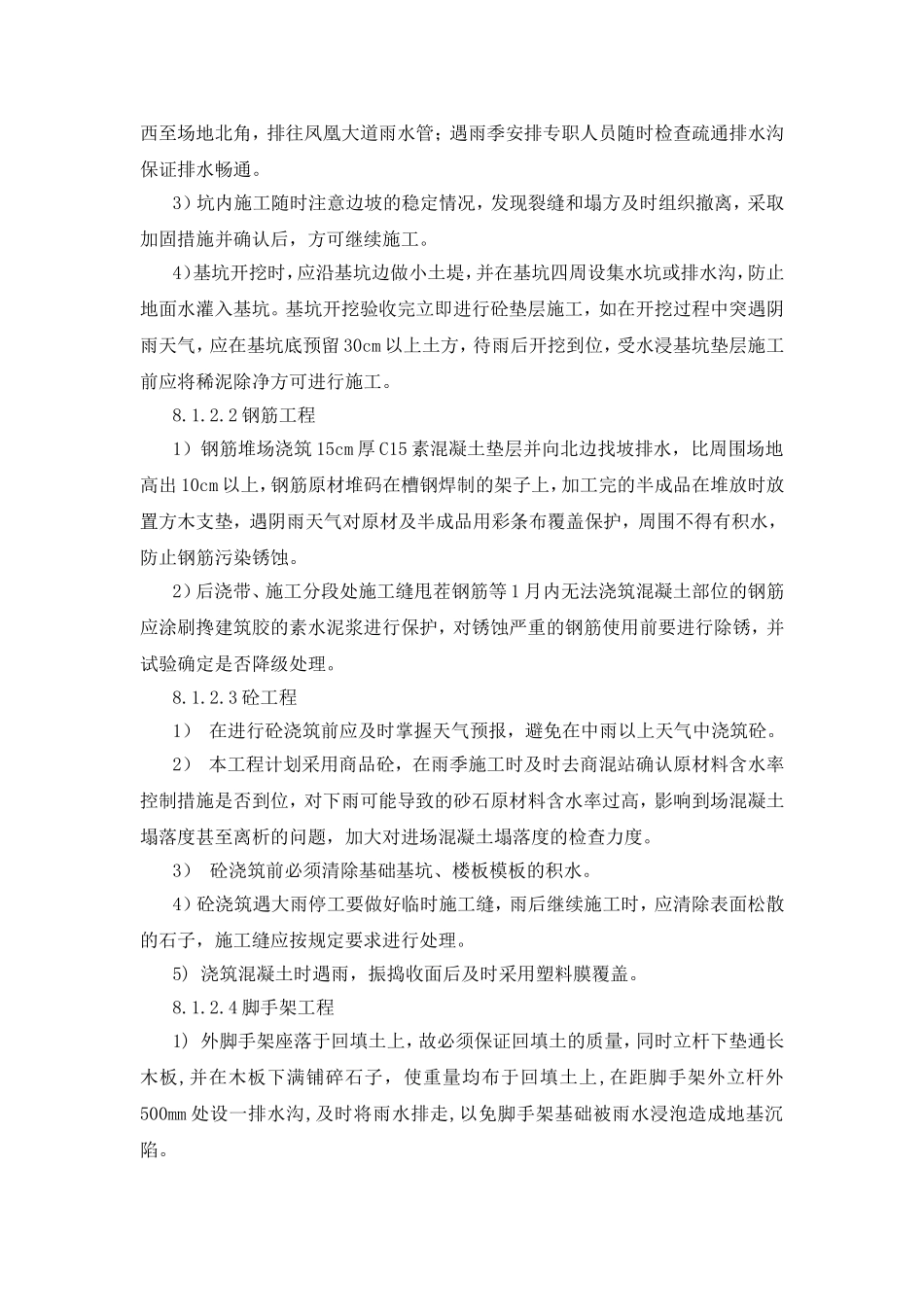

基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织边坡支护和砼垫层施工,基坑顶面周围设截水沟和集水井,截水沟及排水井内雨水沿主排水沟排入凤凰大道东侧雨水管井,基坑底部四周设置排水沟和集水井,基坑底集水坑内积水由水泵抽排至基坑
