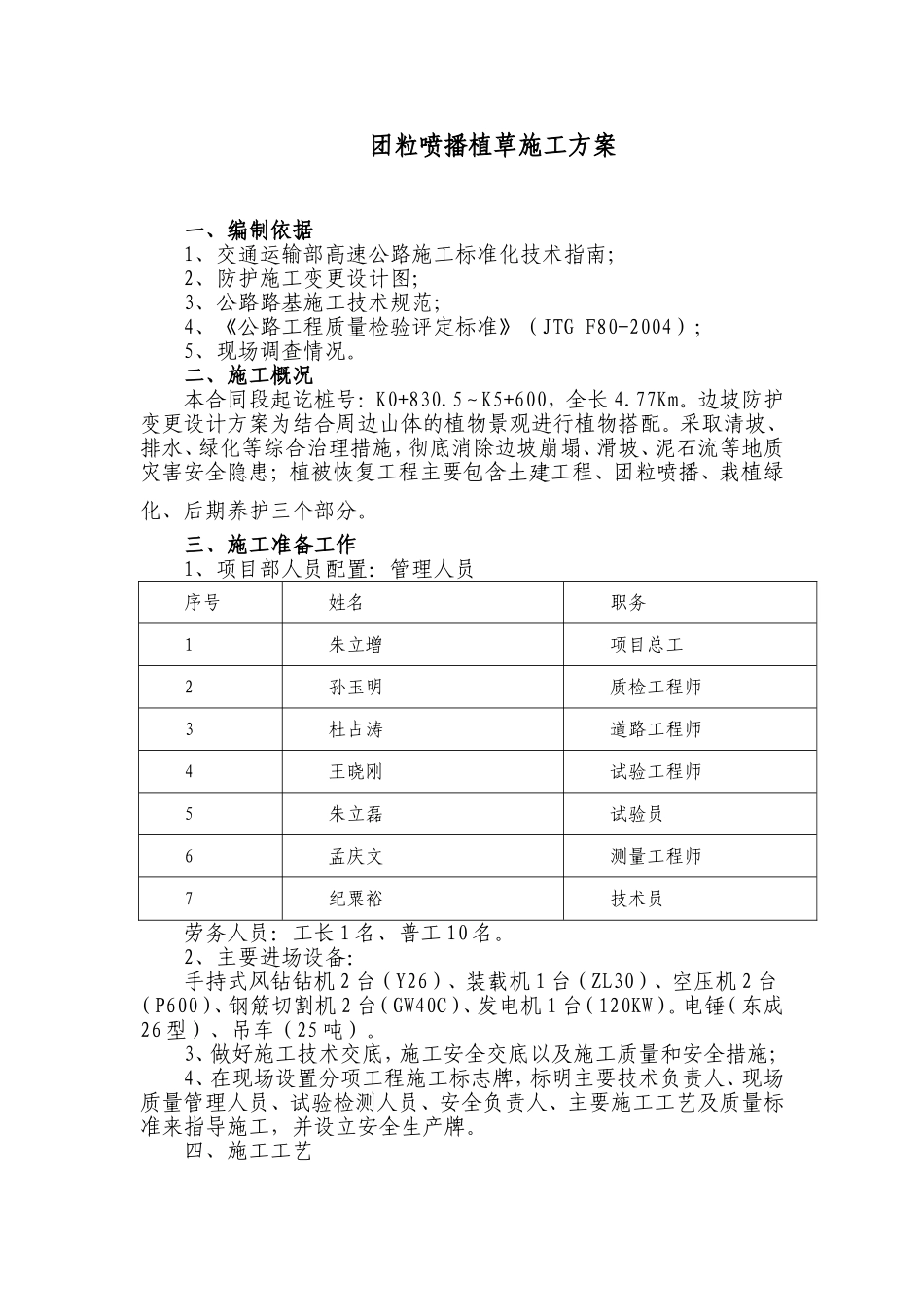

团粒喷播植草施工方案一、编制依据1、交通运输部高速公路施工标准化技术指南;2、防护施工变更设计图;3、公路路基施工技术规范;4、《公路工程质量检验评定标准》(JTGF80-2004);5、现场调查情况
二、施工概况本合同段起讫桩号:K0+830
5~K5+600,全长4
边坡防护变更设计方案为结合周边山体的植物景观进行植物搭配
采取清坡、排水、绿化等综合治理措施,彻底消除边坡崩塌、滑坡、泥石流等地质灾害安全隐患;植被恢复工程主要包含土建工程、团粒喷播、栽植绿化、后期养护三个部分
三、施工准备工作1、项目部人员配置:管理人员序号姓名职务1朱立增项目总工2孙玉明质检工程师3杜占涛道路工程师4王晓刚试验工程师5朱立磊试验员6孟庆文测量工程师7纪粟裕技术员劳务人员:工长1名、普工10名
2、主要进场设备:手持式风钻钻机2台(Y26)、装载机1台(ZL30)、空压机2台(P600)、钢筋切割机2台(GW40C)、发电机1台(120KW)
电锤(东成26型)、吊车(25吨)
3、做好施工技术交底,施工安全交底以及施工质量和安全措施;4、在现场设置分项工程施工标志牌,标明主要技术负责人、现场质量管理人员、试验检测人员、安全负责人、主要施工工艺及质量标准来指导施工,并设立安全生产牌

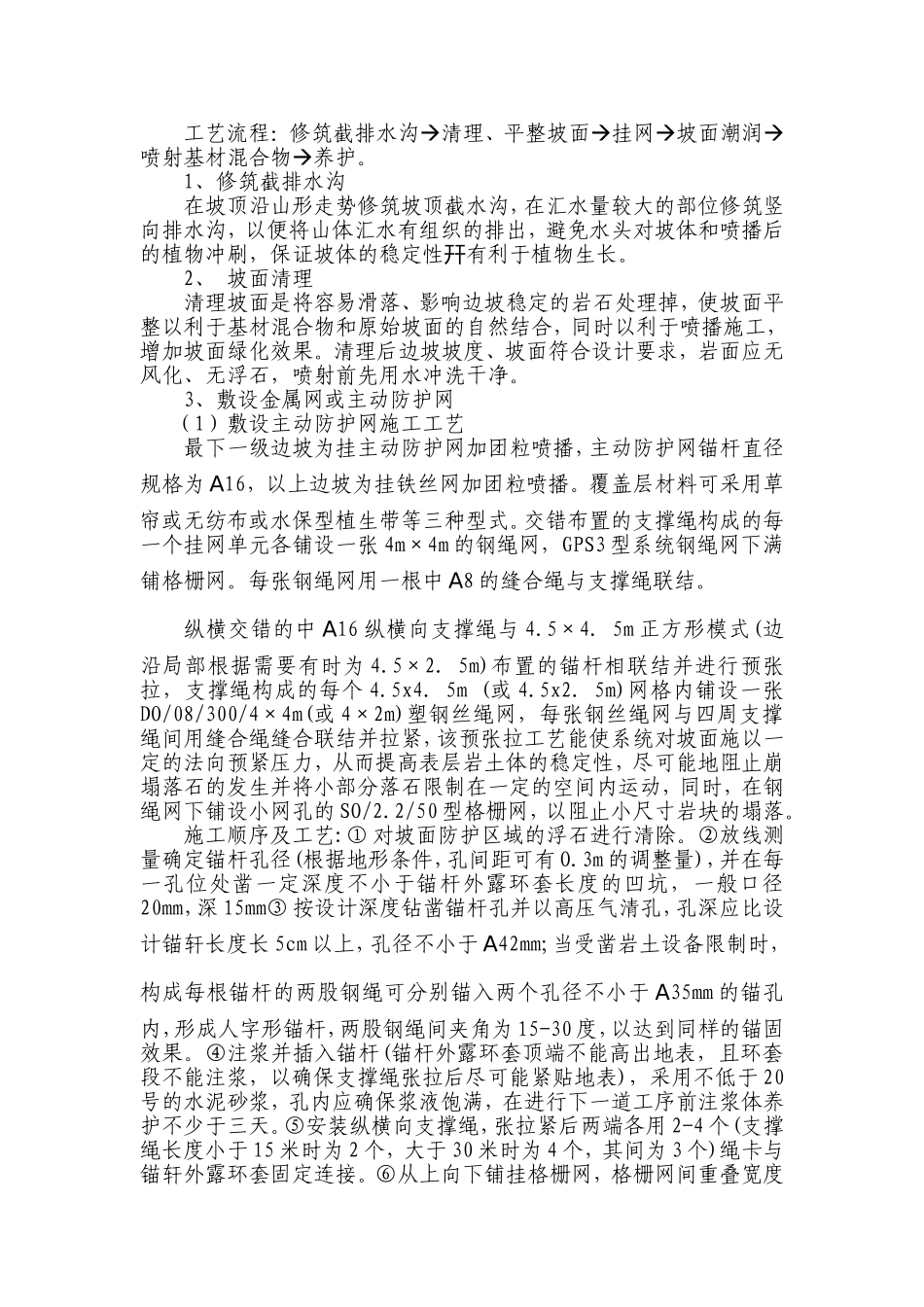

四、施工工艺工艺流程:修筑截排水沟清理、平整坡面挂网坡面潮润喷射基材混合物养护
1、修筑截排水沟在坡顶沿山形走势修筑坡顶截水沟,在汇水量较大的部位修筑竖向排水沟,以便将山体汇水有组织的排出,避免水头对坡体和喷播后的植物冲刷,保证坡体的稳定性有利于植物生长
幵2、坡面清理清理坡面是将容易滑落、影响边坡稳定的岩石处理掉,使坡面平整以利于基材混合物和原始坡面的自然结合,同时以利于喷播施工,增加坡面绿化效果
清理后边坡坡度、坡面符合设计要求,岩面应无风化、无浮石,喷射前先用水冲洗干净

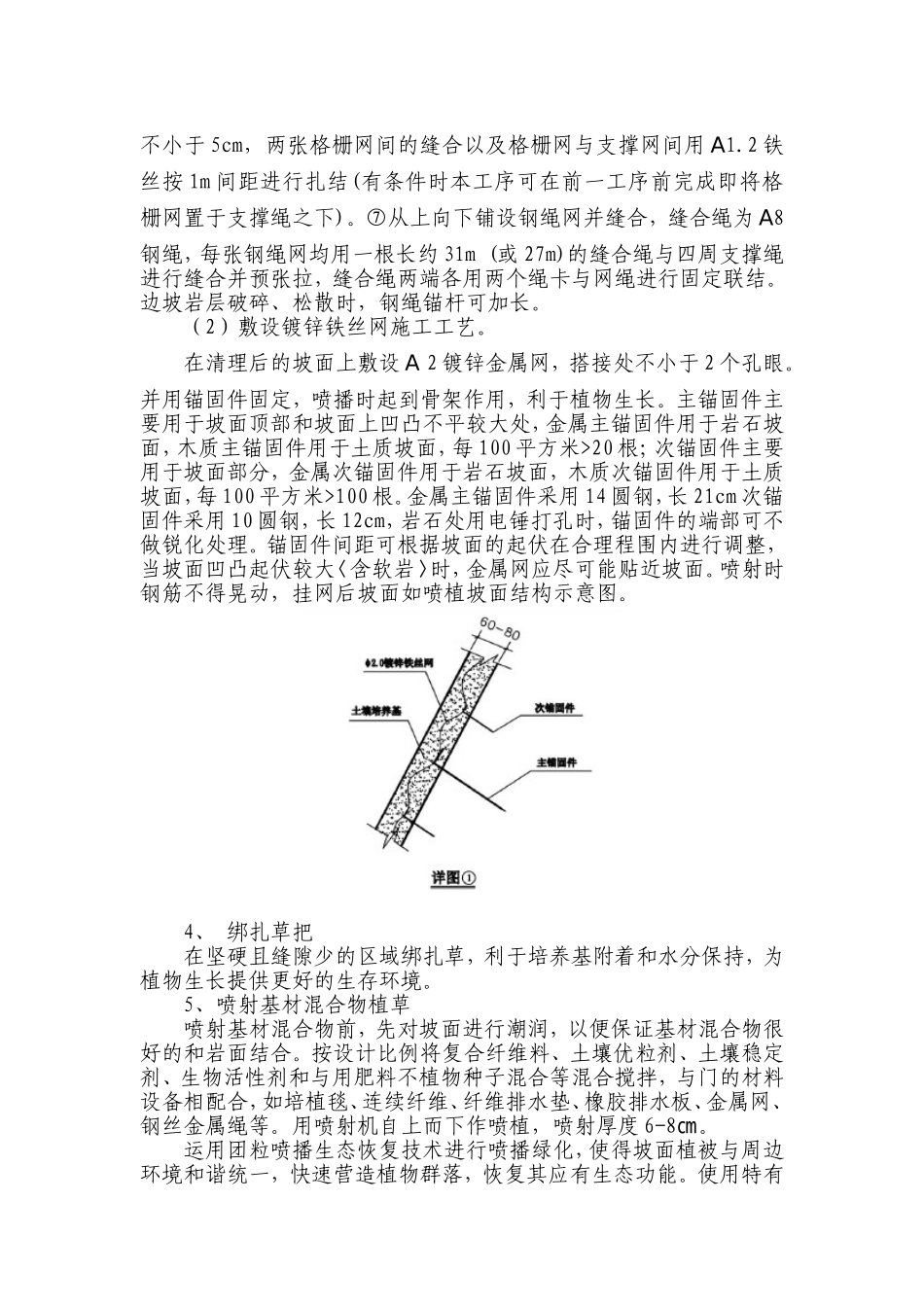

3、敷设金属网
