目录一、工程概况
2二、施工部署
2三、基层沥青混凝土基础注意要点

3四、橡胶跑道施工方案
3⑴、施工线的测量划定
4⑵、橡胶面层的施工方法
4五、施工进度计划
8六、保证措施
8七、橡胶跑道的维护与保养
10八、文明与质量施工措施

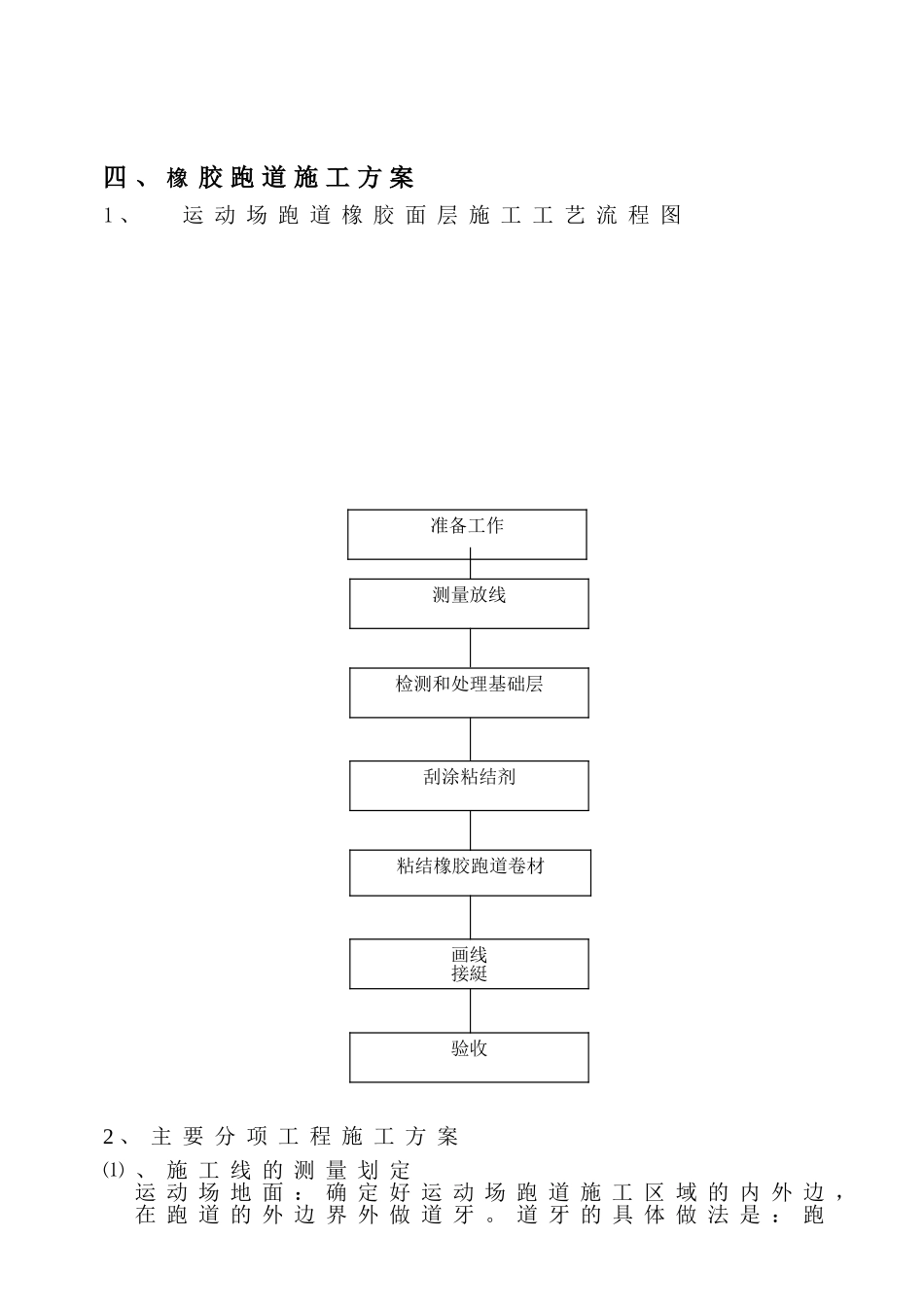

10室外运动场面层橡胶跑道施工方案一、工程概况1、本室外运动场工程施工约250m长的环场预制型橡胶跑道,环道内足球场种植人工草皮,预制型橡胶跑道施工面积约1700平方米左右,预制型橡胶面层采用桔红色13mm厚
2、室外预制型橡胶跑道面层工程施工工期约45天,我司将根据施工经验选择施工生产骨干和性能卓越、状况良好的施工机械,组成一支高素质、高效率的施工队伍,将原有工期进行提前,确保按时完成全部施工作业
二、施工部署1、施工组织机构根据本工程的实际情况,结合我司的管理经验,本项目将设置项目经理部一级管理机构,代表总公司全权负责该工程的施工管理
本工程设项目经理部、技术组、工程组、质检安全组、综合办公室5个组
2、各部门主要职能项目经理部:负责组织项目的生产,经营,投资控制,协调各部门关系,组织质量管理体系的运行
技术科:贯彻执行国家有关技术政策,对项目施工技术工作全面负责;负责制定施工方案,参与施工预决算,审查施工结算;负责
