劳动力、施工机械、材料计划根据本工程工期要求及工程特点,制定现实可行的施工部署
该工程工期紧,平面、立体交叉多,施工工序环环相扣,需要特别注意施工顺序的安排,并在实施过程中采取一切保证措施,施工中我们采取“骨架保结构安全、饰面保装饰效果”的策略,工程施工安排原则为:按照“样板先行、先湿后干、先基层后罩面、先设备管线后装饰封顶”的原则组织施工
所有罩面板、装饰板的封闭,须待设备管线打压试水,确认合格后方可进行
劳动力计划1
中标后项目部按劳动力计划安排组织劳动力按时进场,根据工程进展和劳动力需求分工种、分批进场,职工及现场加班、值班人员的住宿条件在进场后与甲方协商解决
为了安全生产,在施工工人进场后,首先由安全员对工人进行安全防火、文明施工教育、考试合格后方可上岗操作为落实施工计划和技术责任制,由专业总管及技术负责人对各工种、班组逐级进行书面技术交底,交底内容包括:工程进度计划、分项工程的施工工艺标准及安全技术措施降低成本和质量保证措施
考虑到业主对工程要求尽早完工、尽早重新全面开业的愿望,我公司已就劳动力做了相关准备
在作业面许可的条件下,可以在24小时内将作业人员加大到正常峰值人数的150%
装修工作全面铺开后,如有必要,且经业主允许,关键线路工序可以24小时连续施工,以确保按期或提前完工

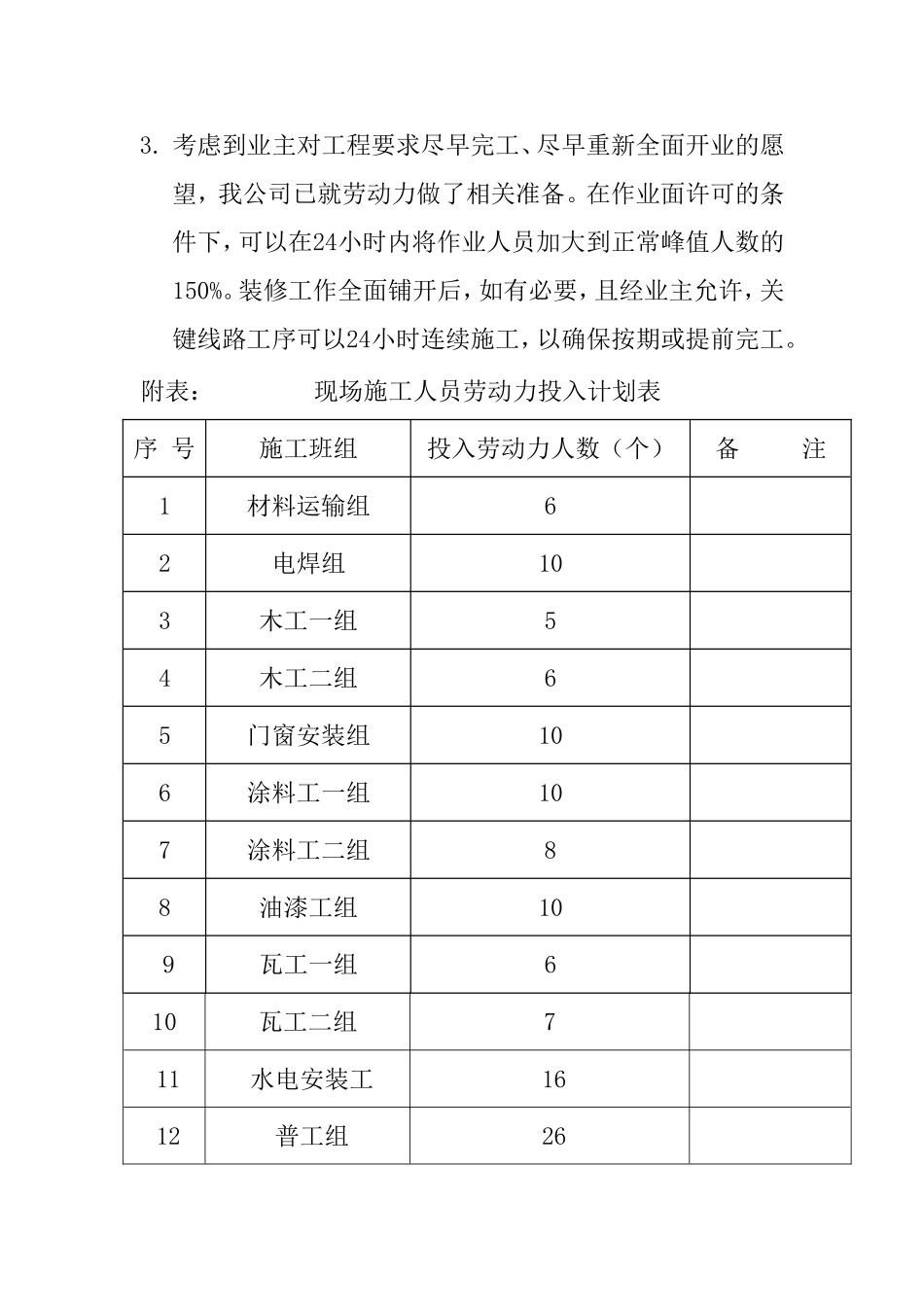

附表:现场施工人员劳动力投入计划表序号施工班组投入劳动力人数(个)备注1材料运输组62电焊组103木工一组54木工二组65门窗安装组106涂料工一组107涂料工二组88油漆工组109瓦工一组610瓦工二组711水电安装工1612普工组26机具设备计划1

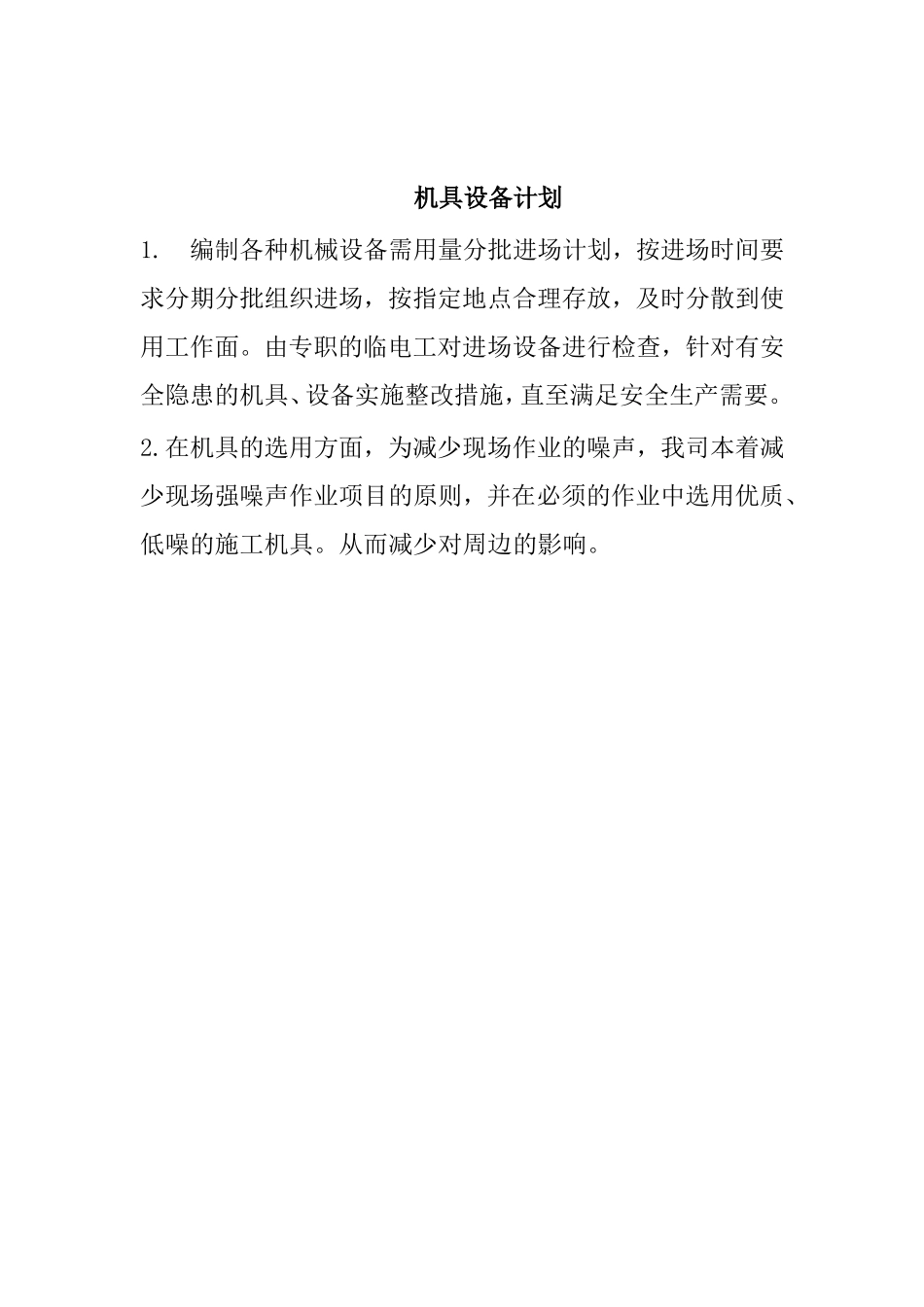

编制各种机械设备需用量分批进场计划,按进场时间要求分期分批组织进场,按指定地点合理存放,及时分散到使用工作面
由专职的临电工对进场设备进行检查,针对有安全隐患的机具、设备实施整改措施,直至满足安全生产需要
在机具的选用方面,
