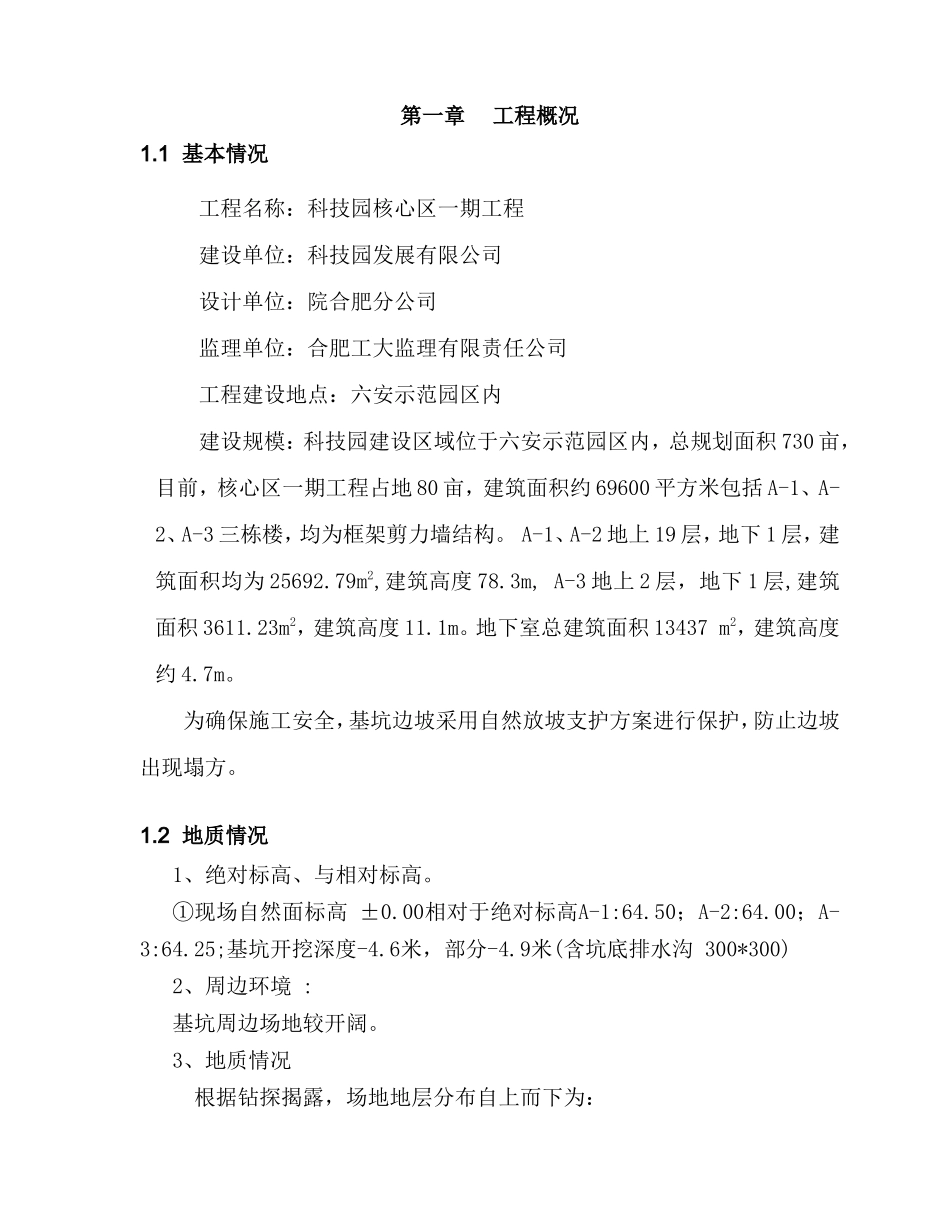

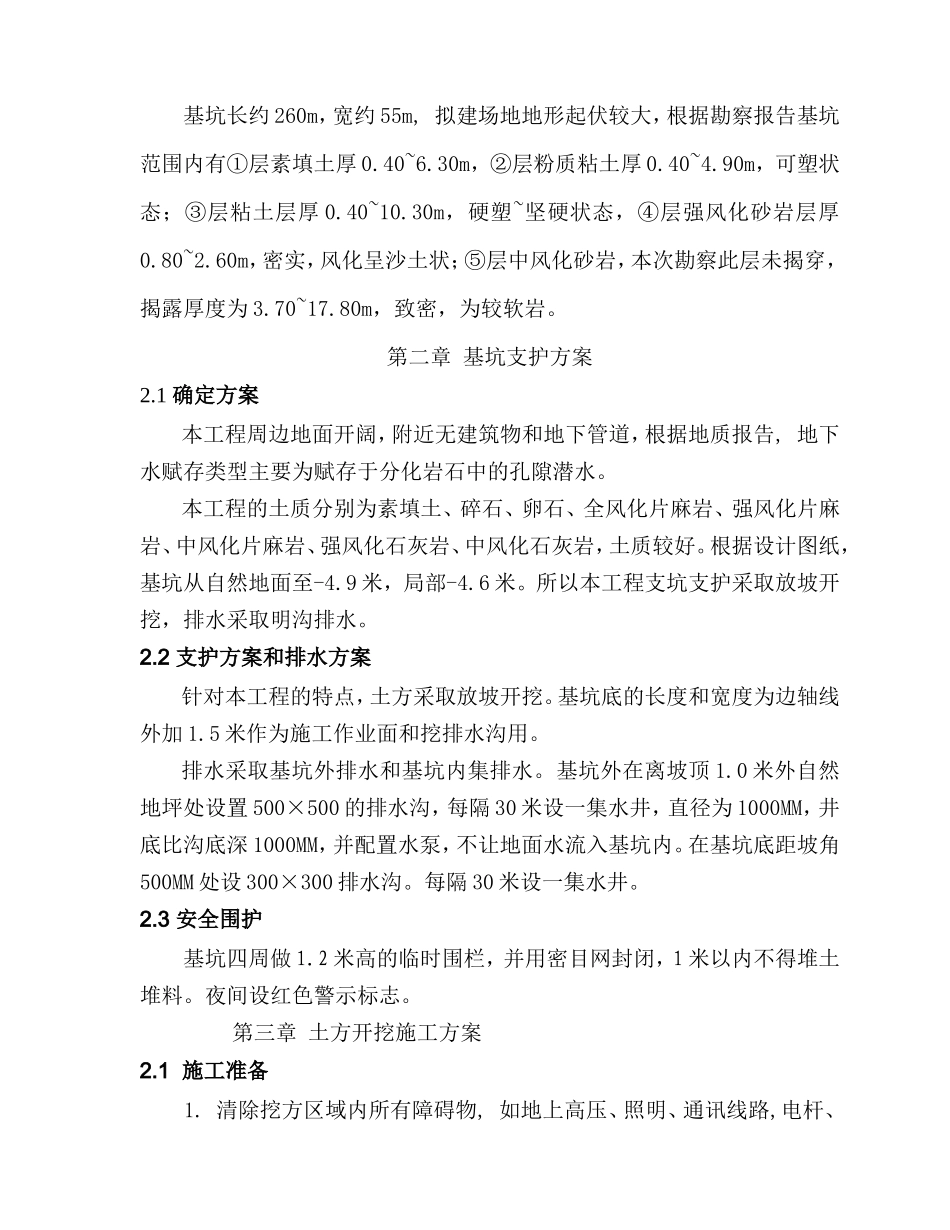

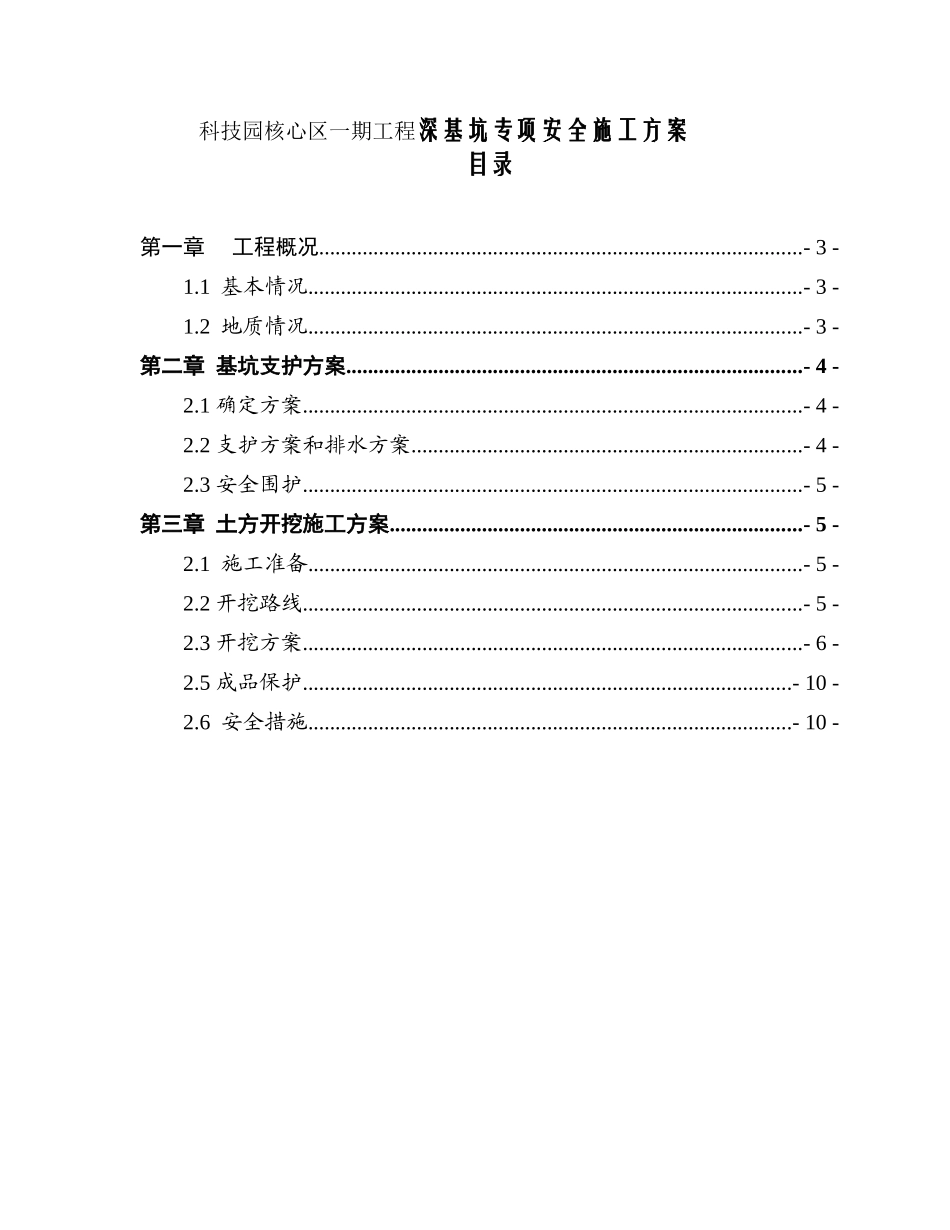

科技园核心区一期工程深基坑专项安全施工方案目录第一章工程概况.........................................................................................-3-1.1基本情况...........................................................................................-3-1.2地质情况...........................................................................................-3-第二章基坑支护方案....................................................................................-4-2.1确定方案............................................................................................-4-2.2支护方案和排水方案........................................................................-4-2.3安全围护............................................................................................-5-第三章土方开挖施工方案............................................................................-5-2.1施工准备...........................................................................................-5-2.2开挖路线............................................................................................-5-2.3开挖方案............................................................................................-6-2.5成品保护..........................................................................................-10-2.6安全措施.........................................................................................-10-第一章工程概况1.1基本情况工程名称:科技园核心区一期工程建设单位:科技园发展有限公司设计单位:院合肥分公司监理单位:合肥工大监理有限责任公司工程建设地点:六安示范园区内建设规模:科技园建设区域位于六安示范园区内,总规划面积730亩,目前,核心区一期工程占地80亩,建筑面积约69600平方米包括A-1、A-2、A-3三栋楼,均为框架剪力墙结构。A-1、A-2地上19层,地下1层,建筑面积均为25692.79m2,建筑高度78.3m,A-3地上2层,地下1层,建筑面积3611.23m2,建筑高度11.1m。地下室总建筑面积13437m2,建筑高度约4.7m。为确保施工安全,基坑边坡采用自然放坡支护方案进行保护,防止边坡出现塌方。1.2地质情况1、绝对标高、与相对标高。①现场自然面标高±0.00相对于绝对标高A-1:64.50;A-2:64.00;A-3:64.25;基坑开挖深度-4.6米,部分-4.9米(含坑底排水沟300*300)2、周边环境:基坑周边场地较开阔。3、地质情况根据钻探揭露,场地地层分布自上而下为:基坑长约260m,宽约55m,拟建场地地形起伏较大,根据勘察报告基坑范围内有①层素填土厚0.40~6.30m,②层粉质粘土厚0.40~4.90m,可塑状态;③层粘土层厚0.40~10.30m,硬塑~坚硬状态,④层强风化砂岩层厚0.80~2.60m,密实,风化呈沙土状;⑤层中风化砂岩,本次勘察此层未揭穿,揭露厚度为3.70~17.80m,致密,为较软岩。第二章基坑支护方案2.1确定方案本工程周边地面开阔,附近无建筑物和地下管道,根据地质报告,地下水赋存类型主要为赋存于分化岩石中的孔隙潜水。本工程的土质分别为素填土、碎石、卵石、全风化片麻岩、强风化片麻岩、中风化片麻岩、强风化石灰岩、中风化石灰岩,土质较好。根据设计图纸,基坑从自然地面至-4.9米,局部-4.6米。所以本工程支坑支护采取放坡开挖,排水采取明沟排水。2.2支护方案和排水方案针对本工程的特点,土方采取放坡开挖。基坑底的长度和宽度为边轴线外加1.5米作为施工作业面和挖排水沟用。排水采取基坑外排水和基坑内集排水。基坑外在离坡顶1.0米外自然地坪处设置500×500的排水沟,每隔30米设一集水井,直径为1000MM,井底比沟底深1000MM,并配置水泵,不让地面水流入基坑内。在基坑底距坡角500MM处设300×300排水沟。每隔30米设一集水井。2.3安全围护基坑四周做1.2米高的临时围栏,并用密目网封闭,1米以内不得堆土堆料。夜间设红色警示标志。第三章土方开挖施工方案2.1施工准备1.清除挖...
