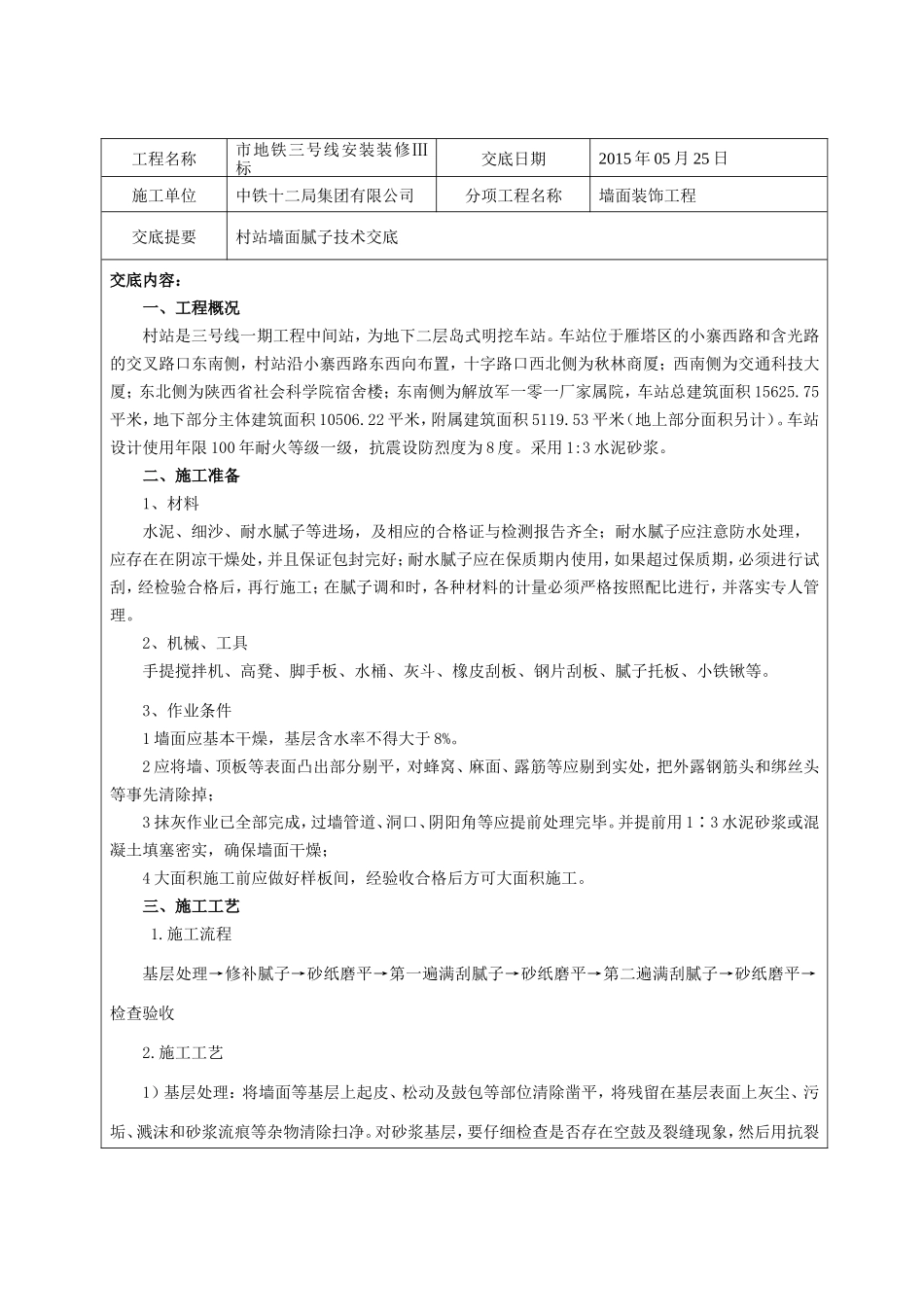

工程名称市地铁三号线安装装修Ⅲ标交底日期2015年05月25日施工单位中铁十二局集团有限公司分项工程名称墙面装饰工程交底提要村站墙面腻子技术交底交底内容:一、工程概况村站是三号线一期工程中间站,为地下二层岛式明挖车站
车站位于雁塔区的小寨西路和含光路的交叉路口东南侧,村站沿小寨西路东西向布置,十字路口西北侧为秋林商厦;西南侧为交通科技大厦;东北侧为陕西省社会科学院宿舍楼;东南侧为解放军一零一厂家属院,车站总建筑面积15625
75平米,地下部分主体建筑面积10506
22平米,附属建筑面积5119
53平米(地上部分面积另计)
车站设计使用年限100年耐火等级一级,抗震设防烈度为8度
采用1:3水泥砂浆
二、施工准备1、材料水泥、细沙、耐水腻子等进场,及相应的合格证与检测报告齐全;耐水腻子应注意防水处理,应存在在阴凉干燥处,并且保证包封完好;耐水腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工;在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理
2、机械、工具手提搅拌机、高凳、脚手板、水桶、灰斗、橡皮刮板、钢片刮板、腻子托板、小铁锹等
3、作业条件1墙面应基本干燥,基层含水率不得大于8%
2应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉;3抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕
并提前用1∶3水泥砂浆或混凝土填塞密实,确保墙面干燥;4大面积施工前应做好样板间,经验收合格后方可大面积施工
三、施工工艺1
施工流程基层处理→修补腻子→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→砂纸磨平→检查验收2
施工工艺1)基层处理:将墙面等基层上起皮、松动及鼓包等部位清除凿平,将残留在基层表面上灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净
对砂浆基层,要仔细检查是否存在空鼓及裂
