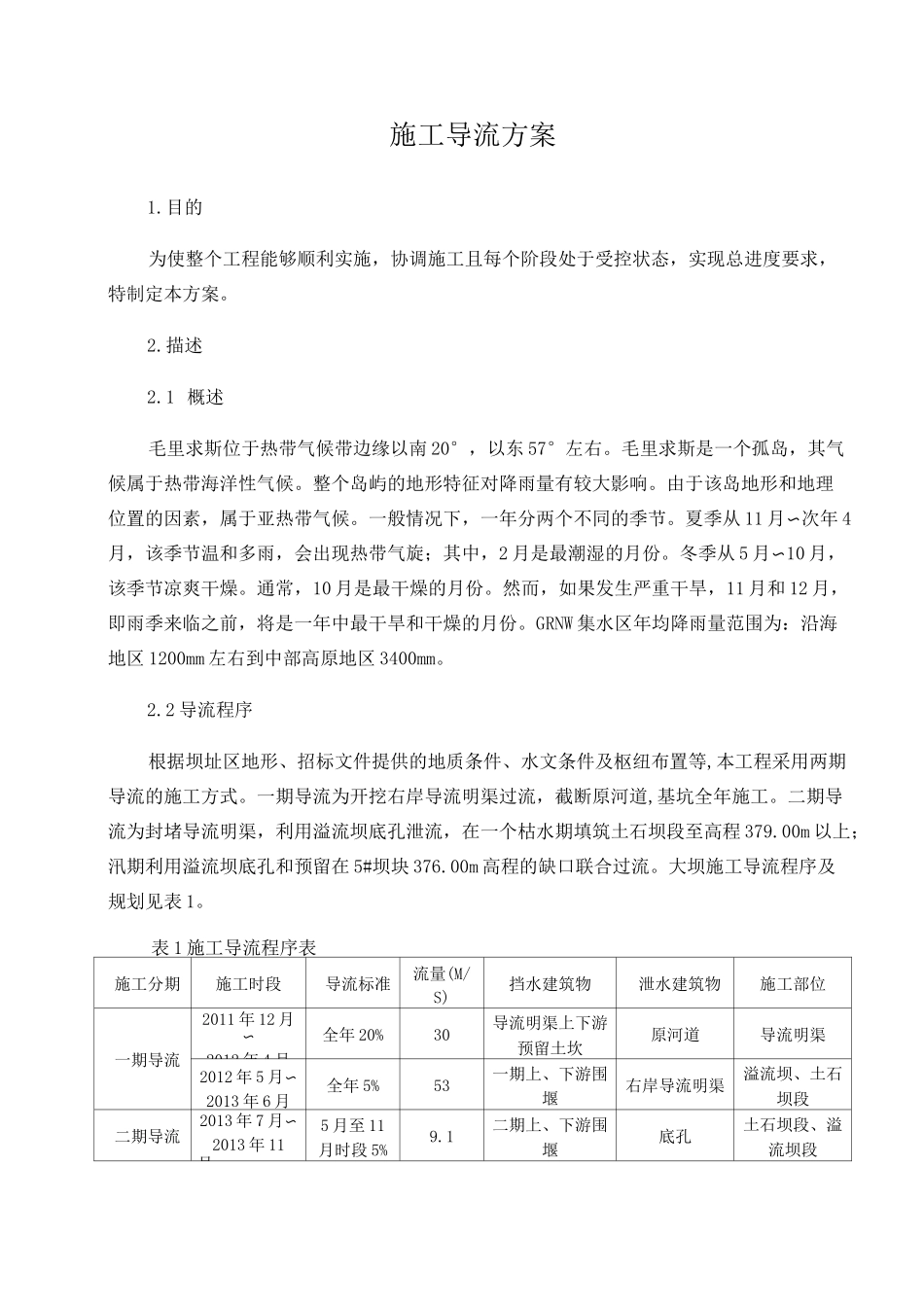

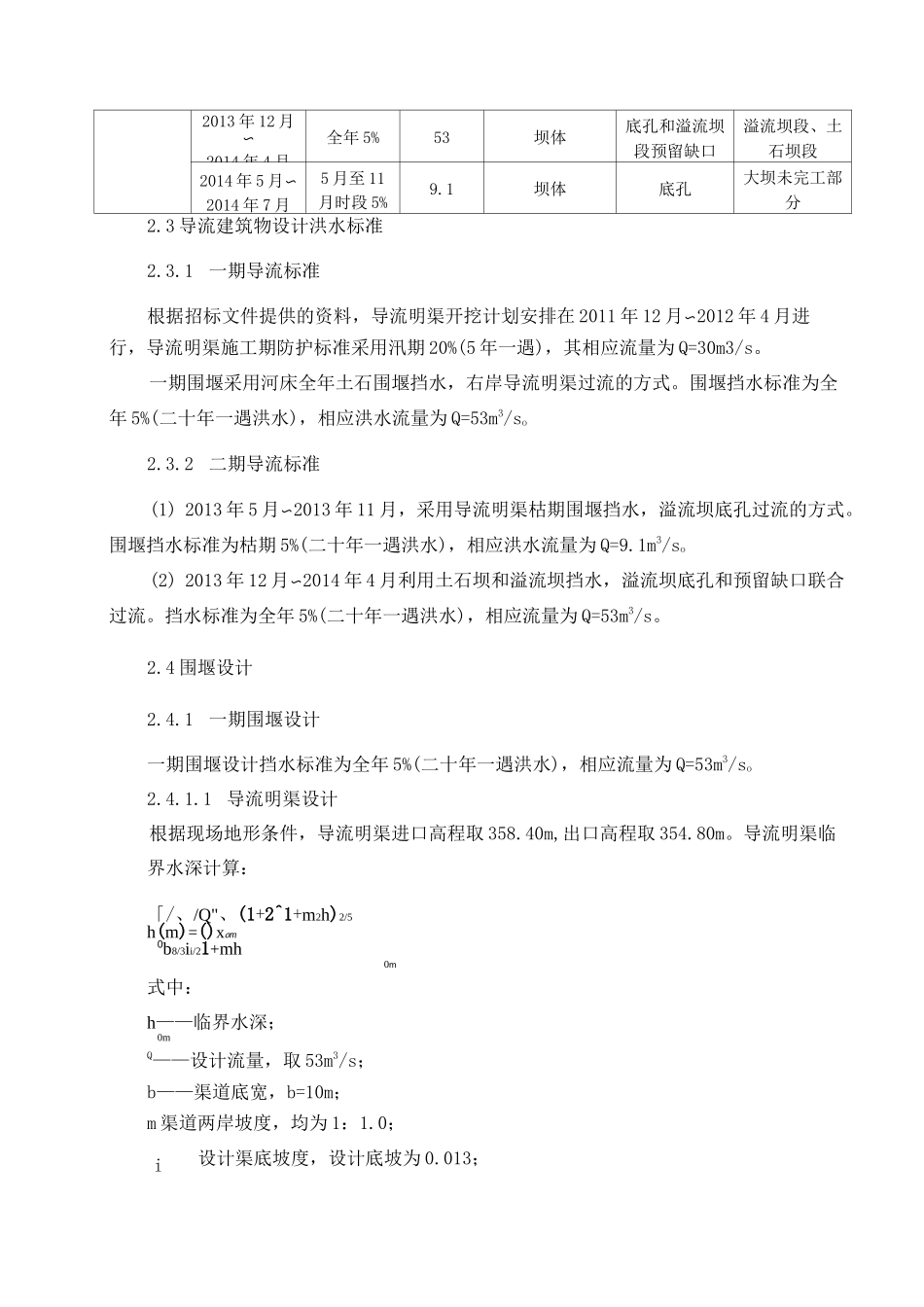

施工导流方案编写校核批准2011 年 10 月施工导流方案1.目的为使整个工程能够顺利实施,协调施工且每个阶段处于受控状态,实现总进度要求,特制定本方案。2.描述2.1 概述毛里求斯位于热带气候带边缘以南 20°,以东 57°左右。毛里求斯是一个孤岛,其气候属于热带海洋性气候。整个岛屿的地形特征对降雨量有较大影响。由于该岛地形和地理位置的因素,属于亚热带气候。一般情况下,一年分两个不同的季节。夏季从 11 月〜次年 4月,该季节温和多雨,会出现热带气旋;其中,2 月是最潮湿的月份。冬季从 5 月〜10 月,该季节凉爽干燥。通常,10 月是最干燥的月份。然而,如果发生严重干旱,11 月和 12 月,即雨季来临之前,将是一年中最干旱和干燥的月份。GRNW 集水区年均降雨量范围为:沿海地区 1200mm 左右到中部高原地区 3400mm。2.2 导流程序根据坝址区地形、招标文件提供的地质条件、水文条件及枢纽布置等,本工程采用两期导流的施工方式。一期导流为开挖右岸导流明渠过流,截断原河道,基坑全年施工。二期导流为封堵导流明渠,利用溢流坝底孔泄流,在一个枯水期填筑土石坝段至高程 379.00m 以上;汛期利用溢流坝底孔和预留在 5#坝块 376.00m 高程的缺口联合过流。大坝施工导流程序及规划见表 1。表 1 施工导流程序表施工分期施工时段导流标准流量(M/S)挡水建筑物泄水建筑物施工部位一期导流2011 年 12 月〜2012 年 4 月全年 20%30导流明渠上下游预留土坎原河道导流明渠2012 年 5 月〜2013 年 6 月全年 5%53一期上、下游围堰右岸导流明渠溢流坝、土石坝段二期导流2013 年 7 月〜2013 年 11月5 月至 11月时段 5%9.1二期上、下游围堰底孔土石坝段、溢流坝段i2013 年 12 月〜2014 年 4 月全年 5%53坝体底孔和溢流坝段预留缺口溢流坝段、土石坝段2014 年 5 月〜2014 年 7 月5 月至 11月时段 5%9.1坝体底孔大坝未完工部分2.3 导流建筑物设计洪水标准2.3.1一期导流标准根据招标文件提供的资料,导流明渠开挖计划安排在 2011 年 12 月〜2012 年 4 月进行,导流明渠施工期防护标准采用汛期 20%(5 年一遇),其相应流量为 Q=30m3/s。一期围堰采用河床全年土石围堰挡水,右岸导流明渠过流的方式。围堰挡水标准为全年 5%(二十年一遇洪水),相应洪水流量为 Q=53m3/so2.3.2二期导流标准(1) 2013 年 5 月〜2013 年 11 月,采用导流明渠枯期围堰挡水,溢流坝底孔过流的方式...
