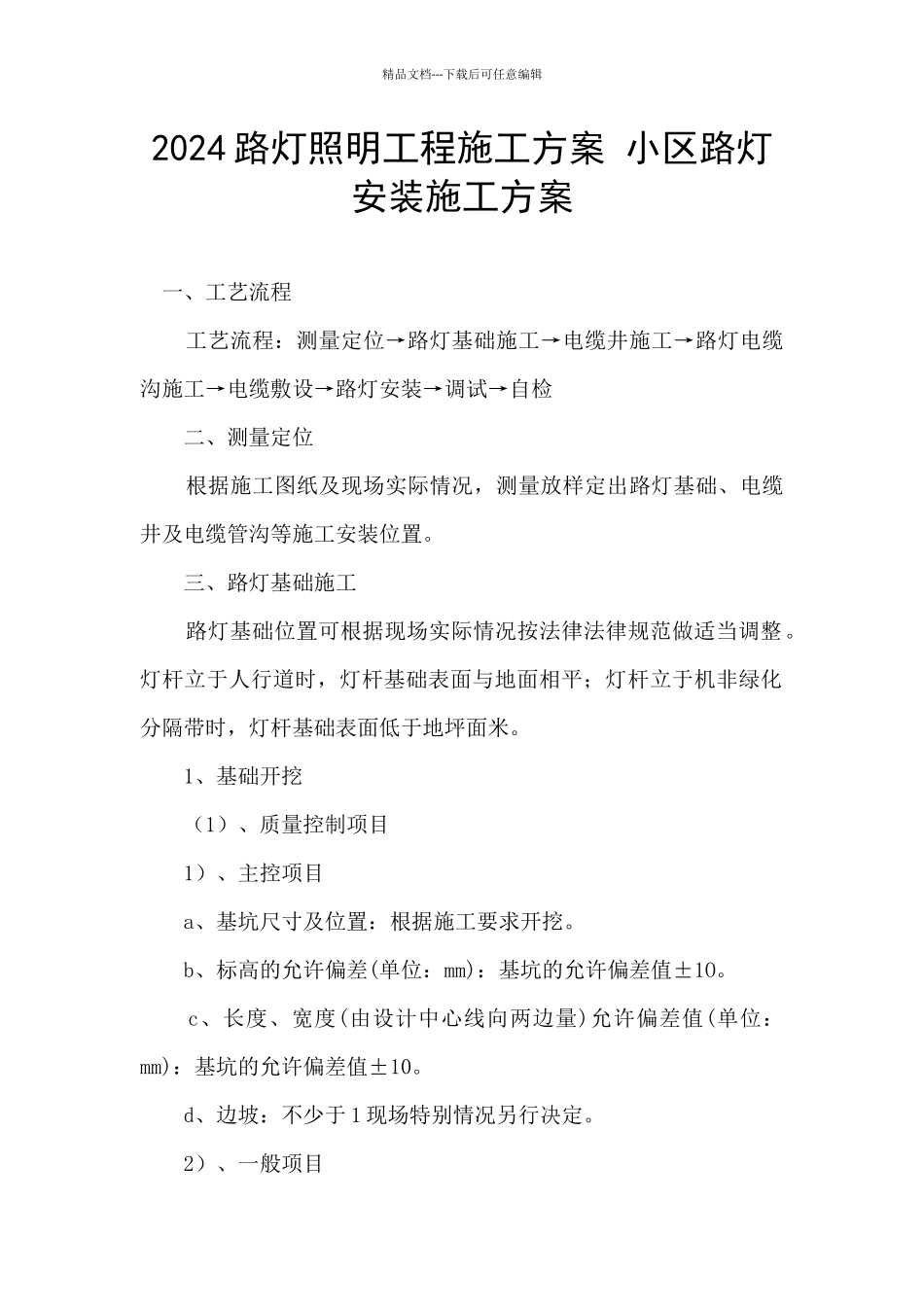

精品文档---下载后可任意编辑2024 路灯照明工程施工方案 小区路灯安装施工方案 一、工艺流程 工艺流程:测量定位→路灯基础施工→电缆井施工→路灯电缆沟施工→电缆敷设→路灯安装→调试→自检 二、测量定位 根据施工图纸及现场实际情况,测量放样定出路灯基础、电缆井及电缆管沟等施工安装位置
三、路灯基础施工 路灯基础位置可根据现场实际情况按法律法律规范做适当调整
灯杆立于人行道时,灯杆基础表面与地面相平;灯杆立于机非绿化分隔带时,灯杆基础表面低于地坪面米
1、基础开挖 (1)、质量控制项目 1)、主控项目 a、基坑尺寸及位置:根据施工要求开挖
b、标高的允许偏差(单位:mm):基坑的允许偏差值±1O
c、长度、宽度(由设计中心线向两边量)允许偏差值(单位:mm):基坑的允许偏差值±10
d、边坡:不少于 1 现场特别情况另行决定
2)、一般项目 精品文档---下载后可任意编辑 a、表面平整度(单位:mm):基坑表面允许偏差值±10
b、基底平整度(单位:mm):基坑底部允许偏差值±10
(2)、土方开挖工艺流程 测量放线、验线→开挖→修槽→验槽 (3)、操作工艺 采纳挖掘机对基坑的大概长、宽、深土方进行开挖,而后人工修整边坡和基底
基坑开挖后应经监理工程师验收,并签证隐蔽工程验收记录
(4)、施工注意事项 1)、开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,避开大面积的二次开挖
施工时尽力避开基底超挖,若出现超挖,不得使用弃土就地回填,应采纳级配碎石或砂回填到设计值
2)、尽量减少对基土的扰动
3)、开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避开二次搬运
4)、土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩
5)、基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护
