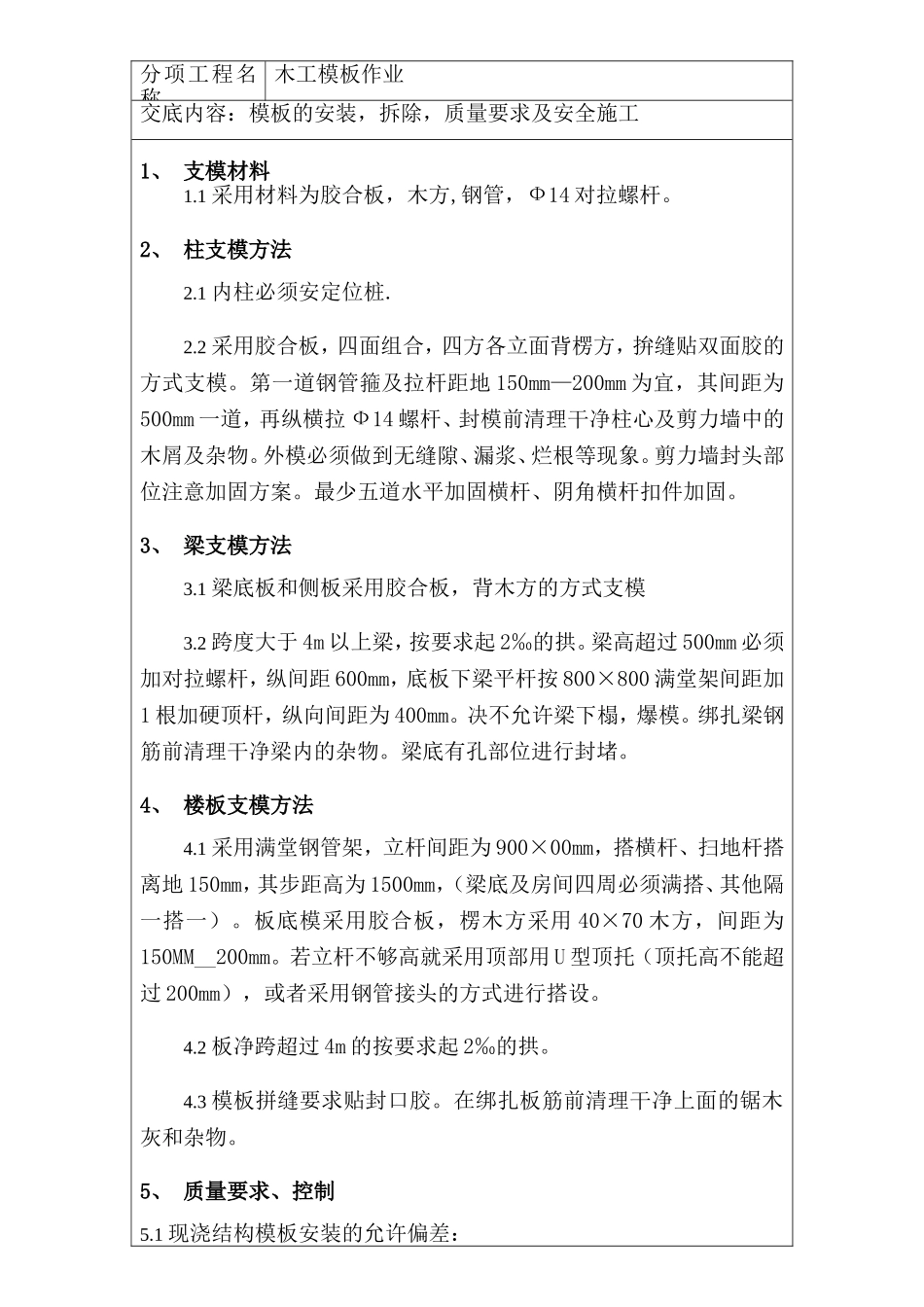

分项工程名称木工模板作业交底内容:模板的安装,拆除,质量要求及安全施工1、支模材料1
1采用材料为胶合板,木方,钢管,Ф14对拉螺杆
2、柱支模方法2
1内柱必须安定位桩
2采用胶合板,四面组合,四方各立面背楞方,拚缝贴双面胶的方式支模
第一道钢管箍及拉杆距地150mm—200mm为宜,其间距为500mm一道,再纵横拉Ф14螺杆、封模前清理干净柱心及剪力墙中的木屑及杂物
外模必须做到无缝隙、漏浆、烂根等现象
剪力墙封头部位注意加固方案
最少五道水平加固横杆、阴角横杆扣件加固
3、梁支模方法3
1梁底板和侧板采用胶合板,背木方的方式支模3
2跨度大于4m以上梁,按要求起2‰的拱
梁高超过500mm必须加对拉螺杆,纵间距600mm,底板下梁平杆按800×800满堂架间距加1根加硬顶杆,纵向间距为400mm
决不允许梁下榻,爆模
绑扎梁钢筋前清理干净梁内的杂物
梁底有孔部位进行封堵
4、楼板支模方法4
1采用满堂钢管架,立杆间距为900×00mm,搭横杆、扫地杆搭离地150mm,其步距高为1500mm,(梁底及房间四周必须满搭、其他隔一搭一)
板底模采用胶合板,楞木方采用40×70木方,间距为150MM__200mm
若立杆不够高就采用顶部用U型顶托(顶托高不能超过200mm),或者采用钢管接头的方式进行搭设
2板净跨超过4m的按要求起2‰的拱
3模板拼缝要求贴封口胶
在绑扎板筋前清理干净上面的锯木灰和杂物
5、质量要求、控制5

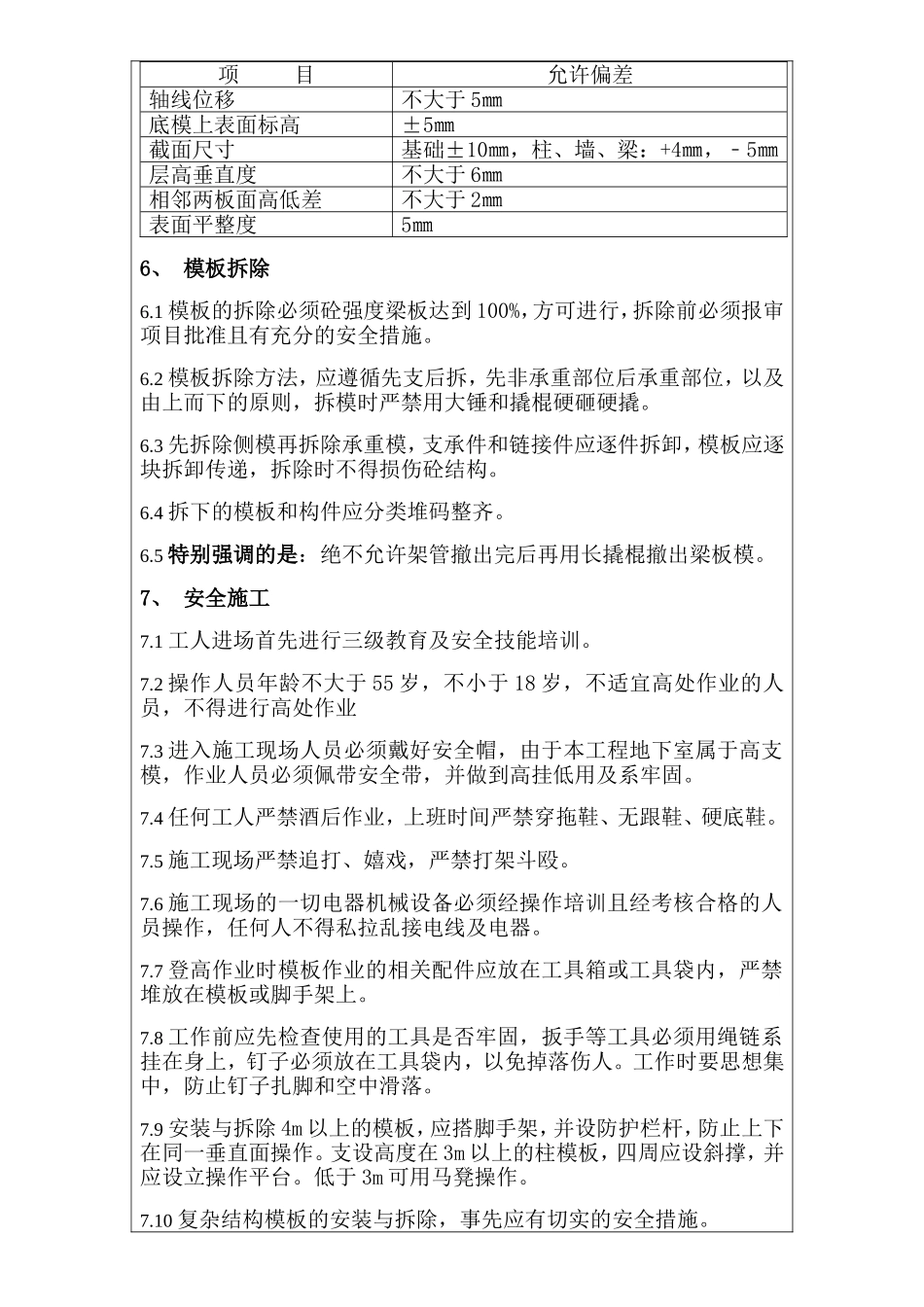

1现浇结构模板安装的允许偏差:项目允许偏差轴线位移不大于5㎜底模上表面标高±5㎜截面尺寸基础±10㎜,柱、墙、梁:+4㎜,﹣5㎜层高垂直度不大于6㎜相邻两板面高低差不大于2㎜表面平整度5㎜6、模板拆除6
1模板的拆除必须砼强度梁板达到100%,方可进行,拆除前必须报审项目批准且有充分的安全措施

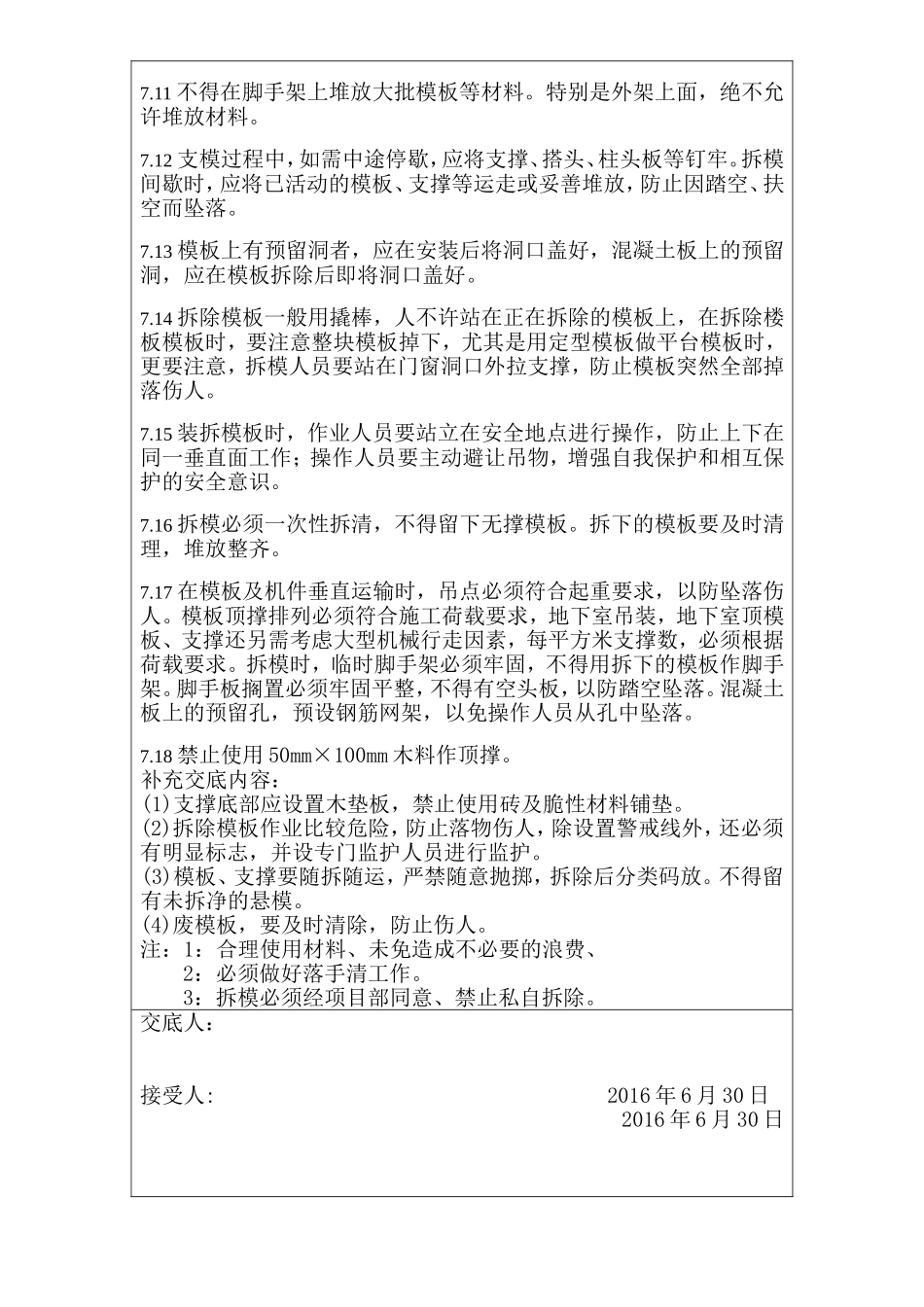

2模板拆除方法,应遵循先支后拆,先非承重部位
