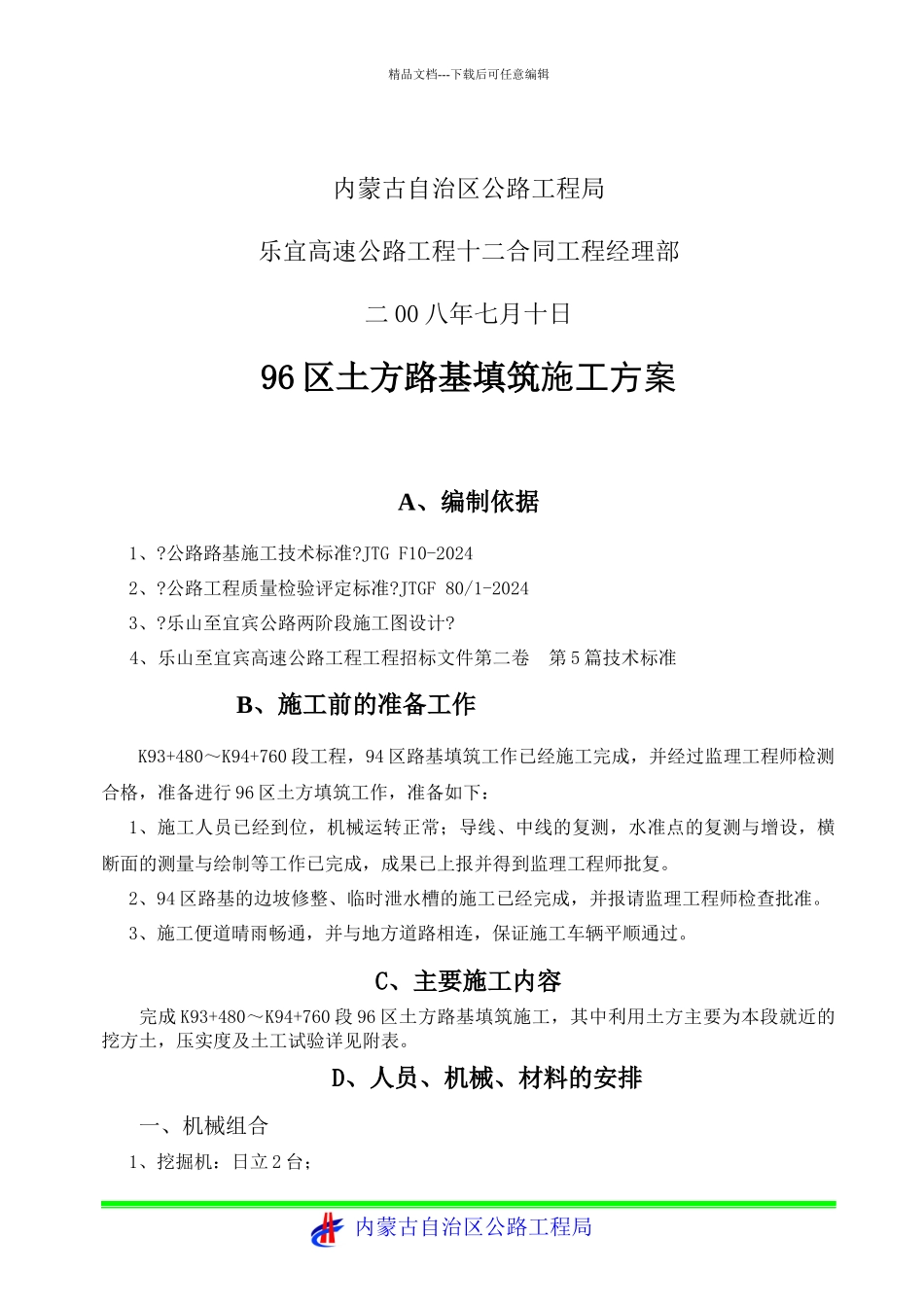

精品文档---下载后可任意编辑乐山至宜宾高速公路工程十二合同K93+480~K94+760 路基土石方工程 96 区土方路基填筑施工方案 内蒙古自治区公路工程局精品文档---下载后可任意编辑内蒙古自治区公路工程局 乐宜高速公路工程十二合同工程经理部二 00 八年七月十日96 区土方路基填筑施工方案A、编制依据1、
公路路基施工技术标准
JTG F10-20242、
公路工程质量检验评定标准
JTGF 80/1-20243、
乐山至宜宾公路两阶段施工图设计
4、乐山至宜宾高速公路工程工程招标文件第二卷 第 5 篇技术标准 B、施工前的准备工作 K93+480~K94+760 段工程,94 区路基填筑工作已经施工完成,并经过监理工程师检测合格,准备进行 96 区土方填筑工作,准备如下:1、施工人员已经到位,机械运转正常;导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等工作已完成,成果已上报并得到监理工程师批复
2、94 区路基的边坡修整、临时泄水槽的施工已经完成,并报请监理工程师检查批准
3、施工便道晴雨畅通,并与地方道路相连,保证施工车辆平顺通过
C、主要施工内容完成 K93+480~K94+760 段 96 区土方路基填筑施工,其中利用土方主要为本段就近的挖方土,压实度及土工试验详见附表
D、人员、机械、材料的安排一、机械组合1、挖掘机:日立 2 台; 内蒙古自治区公路工程局技术负责人:王培剑现场技术员:周胜福质检员:管增禄安全环保:郭永刚测量工程师:王凯试验员:于永华精品文档---下载后可任意编辑2、压路机:YZ18 型,2 部;3、推土机:TY320,1 部;4、平地机:160B 型,1 部;5、自卸汽车:载重 15 吨以上,6 辆;6、洒水车:1 辆;7、装载机:ZL50,1 台
二、人员配备技术负责人:王培剑 质 检 员:管增禄试 验 员:于永华 测量工程
