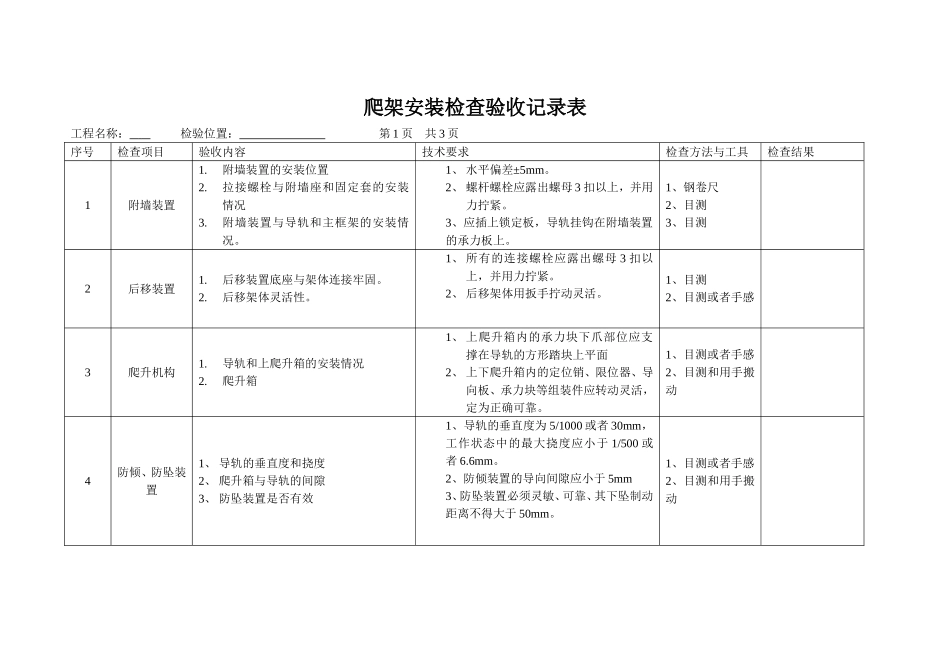

爬架安装检查验收记录表工程名称:检验位置:第1页共3页序号检查项目验收内容技术要求检查方法与工具检查结果1附墙装置1
附墙装置的安装位置2
拉接螺栓与附墙座和固定套的安装情况3
附墙装置与导轨和主框架的安装情况
1、水平偏差±5mm
2、螺杆螺栓应露出螺母3扣以上,并用力拧紧
3、应插上锁定板,导轨挂钩在附墙装置的承力板上
1、钢卷尺2、目测3、目测2后移装置1
后移装置底座与架体连接牢固
后移架体灵活性
1、所有的连接螺栓应露出螺母3扣以上,并用力拧紧
2、后移架体用扳手拧动灵活
1、目测2、目测或者手感3爬升机构1
导轨和上爬升箱的安装情况2
爬升箱1、上爬升箱内的承力块下爪部位应支撑在导轨的方形踏块上平面2、上下爬升箱内的定位销、限位器、导向板、承力块等组装件应转动灵活,定为正确可靠
1、目测或者手感2、目测和用手搬动4防倾、防坠装置1、导轨的垂直度和挠度2、爬升箱与导轨的间隙3、防坠装置是否有效1、导轨的垂直度为5/1000或者30mm,工作状态中的最大挠度应小于1/500或者6
2、防倾装置的导向间隙应小于5mm3、防坠装置必须灵敏、可靠、其下坠制动距离不得大于50mm

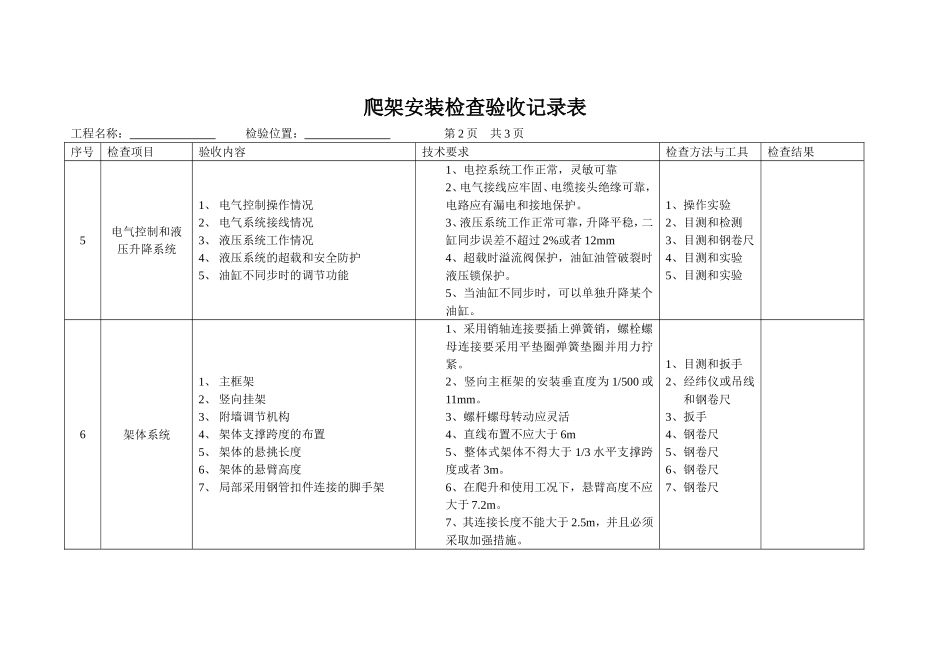

1、目测或者手感2、目测和用手搬动爬架安装检查验收记录表工程名称:检验位置:第2页共3页序号检查项目验收内容技术要求检查方法与工具检查结果5电气控制和液压升降系统1、电气控制操作情况2、电气系统接线情况3、液压系统工作情况4、液压系统的超载和安全防护5、油缸不同步时的调节功能1、电控系统工作正常,灵敏可靠2、电气接线应牢固、电缆接头绝缘可靠,电路应有漏电和接地保护
3、液压系统工作正常可靠,升降平稳,二缸同步误差不超过2%或者12mm4、超载时溢流阀保护,油缸油管破裂时液压锁保护
5、当油缸不同步时,可以单独升降某个油缸

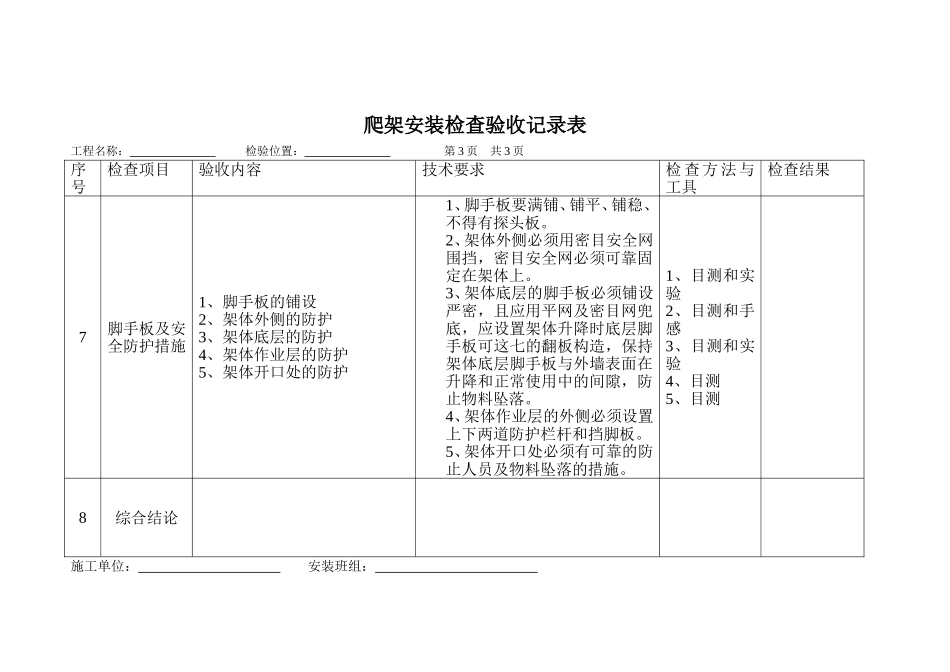

1、操作实验2、目测和检测3、目测和钢卷尺4、目测和实验5、目测
