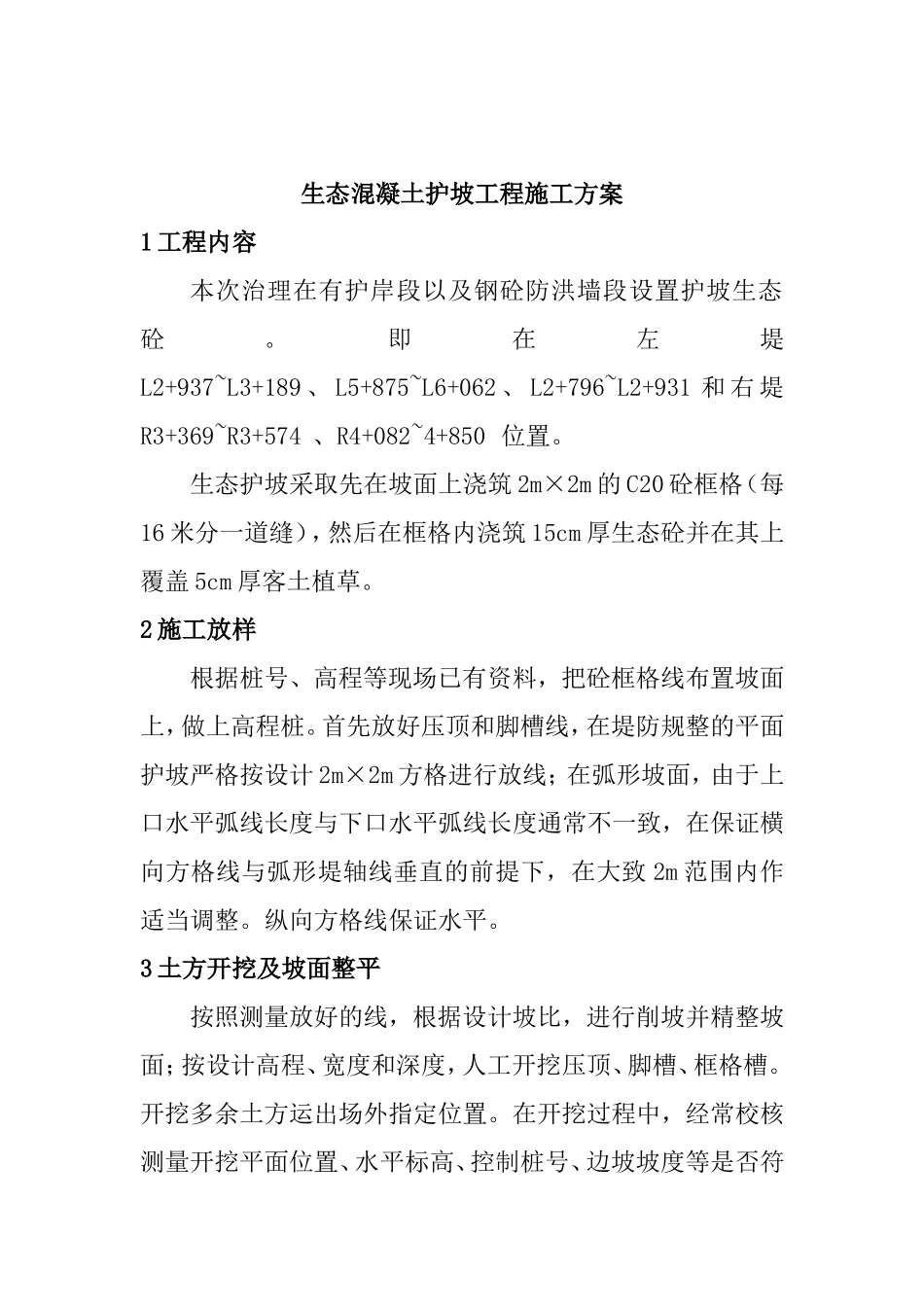

生态混凝土护坡工程施工方案1工程内容本次治理在有护岸段以及钢砼防洪墙段设置护坡生态砼
即在左堤L2+937~L3+189、L5+875~L6+062、L2+796~L2+931和右堤R3+369~R3+574、R4+082~4+850位置
生态护坡采取先在坡面上浇筑2m×2m的C20砼框格(每16米分一道缝),然后在框格内浇筑15cm厚生态砼并在其上覆盖5cm厚客土植草
2施工放样根据桩号、高程等现场已有资料,把砼框格线布置坡面上,做上高程桩
首先放好压顶和脚槽线,在堤防规整的平面护坡严格按设计2m×2m方格进行放线;在弧形坡面,由于上口水平弧线长度与下口水平弧线长度通常不一致,在保证横向方格线与弧形堤轴线垂直的前提下,在大致2m范围内作适当调整
纵向方格线保证水平
3土方开挖及坡面整平按照测量放好的线,根据设计坡比,进行削坡并精整坡面;按设计高程、宽度和深度,人工开挖压顶、脚槽、框格槽
开挖多余土方运出场外指定位置
在开挖过程中,经常校核测量开挖平面位置、水平标高、控制桩号、边坡坡度等是否符合施工图纸要求

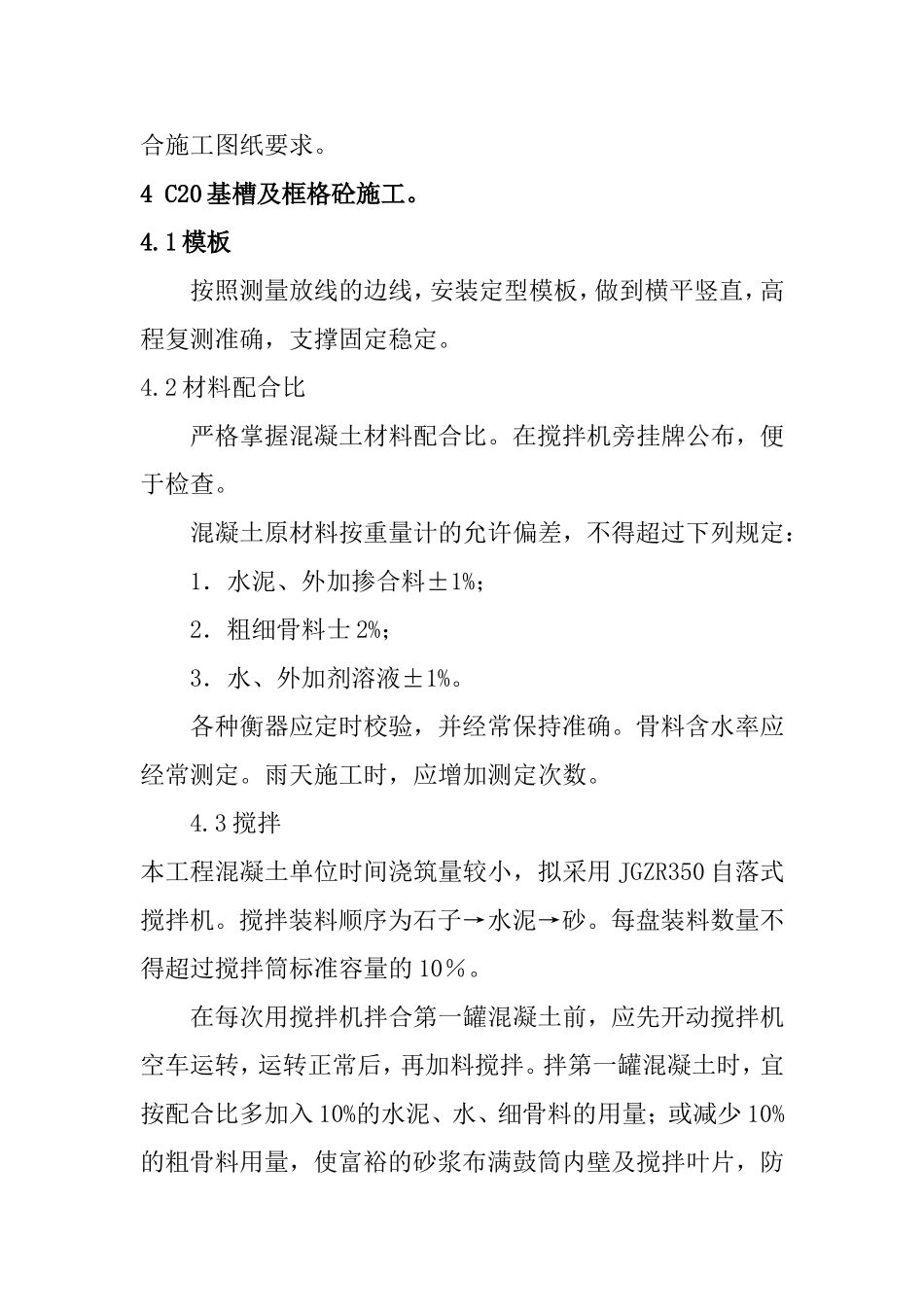

4C20基槽及框格砼施工
1模板按照测量放线的边线,安装定型模板,做到横平竖直,高程复测准确,支撑固定稳定
2材料配合比严格掌握混凝土材料配合比
在搅拌机旁挂牌公布,便于检查
混凝土原材料按重量计的允许偏差,不得超过下列规定:1.水泥、外加掺合料±1%;2.粗细骨料士2%;3.水、外加剂溶液±1%
各种衡器应定时校验,并经常保持准确
骨料含水率应经常测定
雨天施工时,应增加测定次数
3搅拌本工程混凝土单位时间浇筑量较小,拟采用JGZR350自落式搅拌机
搅拌装料顺序为石子→水泥→砂
每盘装料数量不得超过搅拌筒标准容量的10%
在每次用搅拌机拌合第一罐混凝土前,应先开动搅拌机空车运转,运转正常后,再加料搅拌

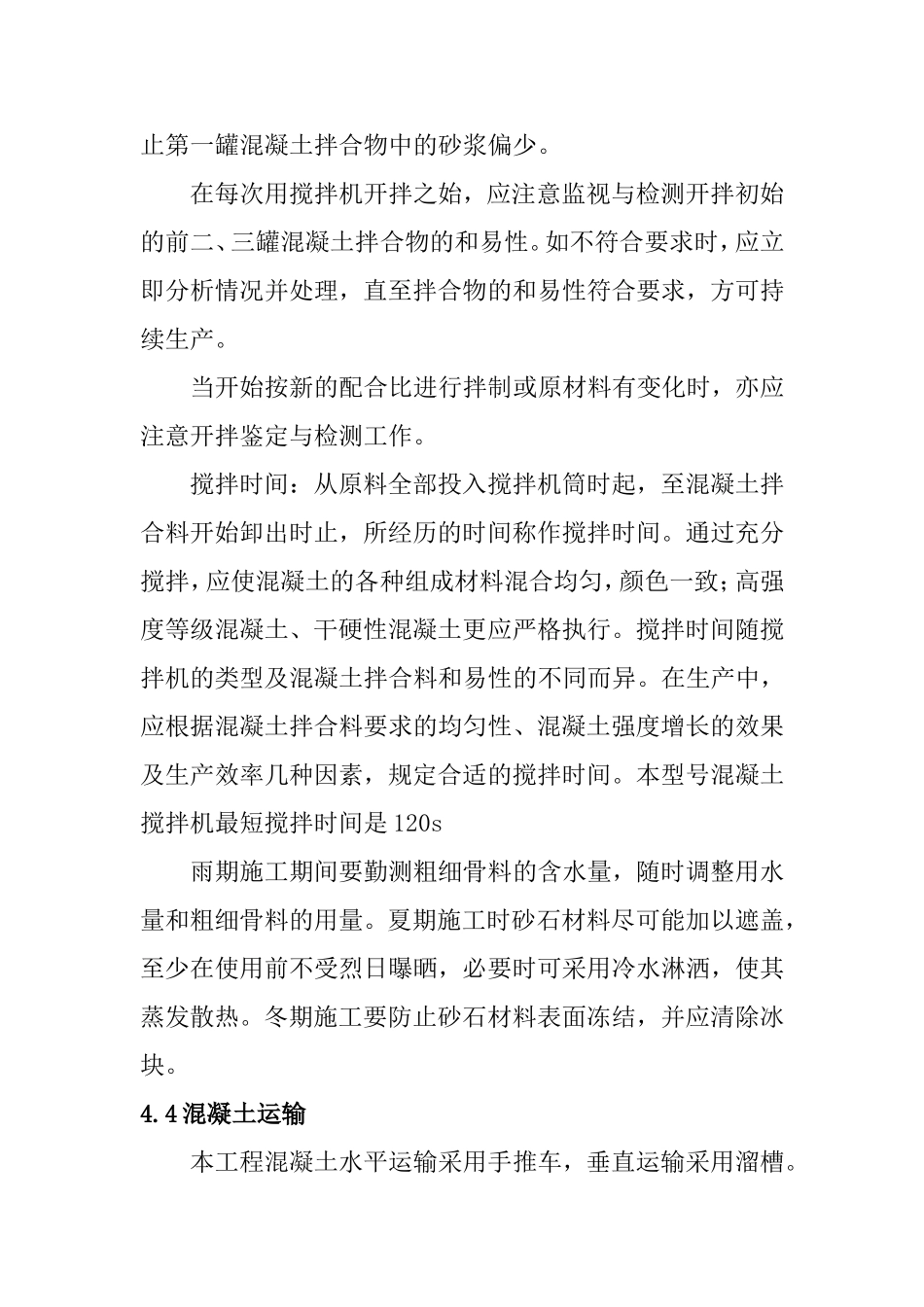

拌第一罐混凝土时,宜按配合比多加入10%的水泥、水、
