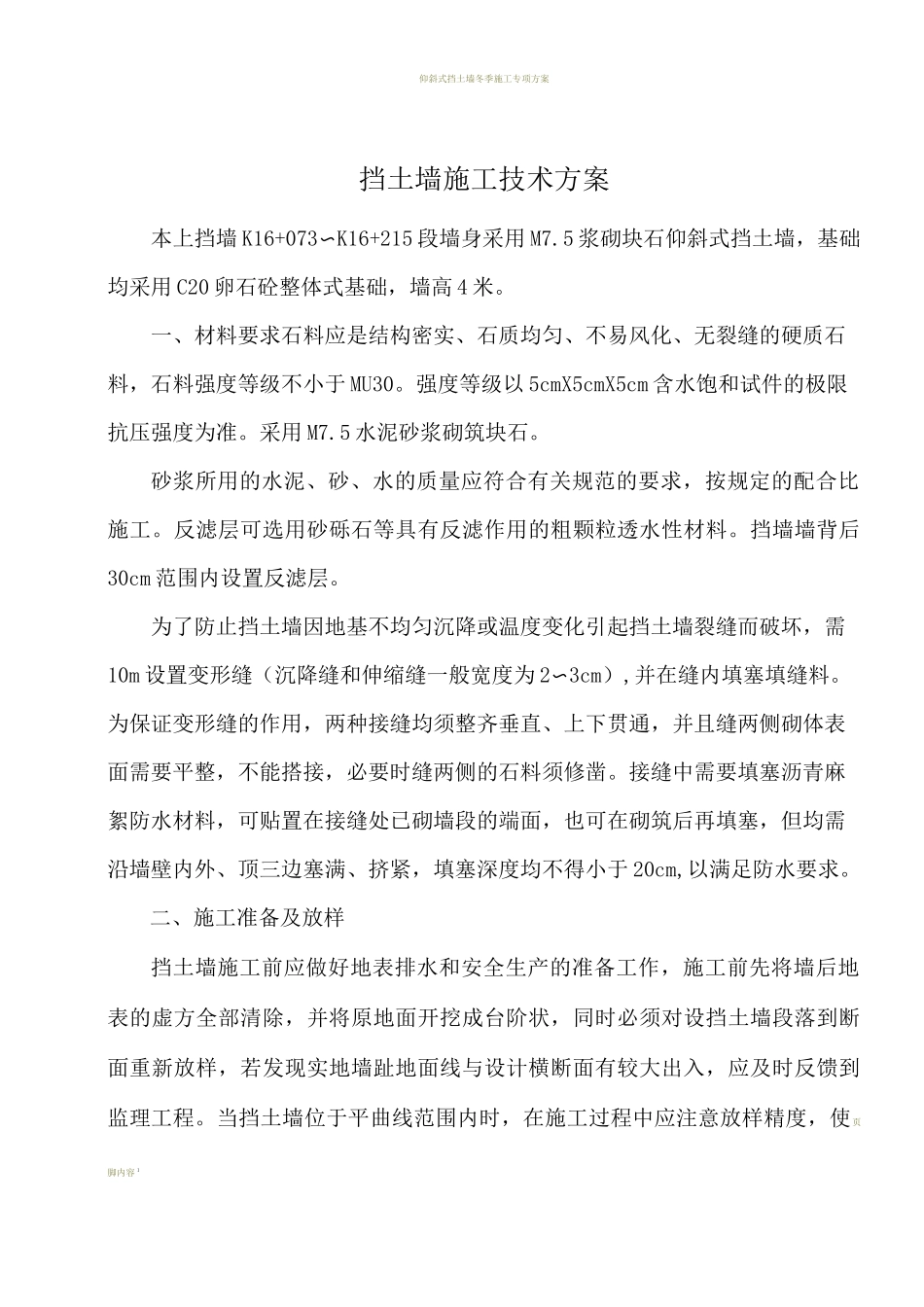

仰斜式挡土墙冬季施工专项方案挡土墙施工技术方案本上挡墙 K16+073〜K16+215 段墙身采用 M7
5 浆砌块石仰斜式挡土墙,基础均采用 C20 卵石砼整体式基础,墙高 4 米
一、材料要求石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级不小于 MU30
强度等级以 5cmX5cmX5cm 含水饱和试件的极限抗压强度为准
5 水泥砂浆砌筑块石
砂浆所用的水泥、砂、水的质量应符合有关规范的要求,按规定的配合比施工
反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料
挡墙墙背后30cm 范围内设置反滤层
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,需10m 设置变形缝(沉降缝和伸缩缝一般宽度为 2〜3cm),并在缝内填塞填缝料
为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿
接缝中需要填塞沥青麻絮防水材料,可贴置在接缝处已砌墙段的端面,也可在砌筑后再填塞,但均需沿墙壁内外、顶三边塞满、挤紧,填塞深度均不得小于 20cm,以满足防水要求

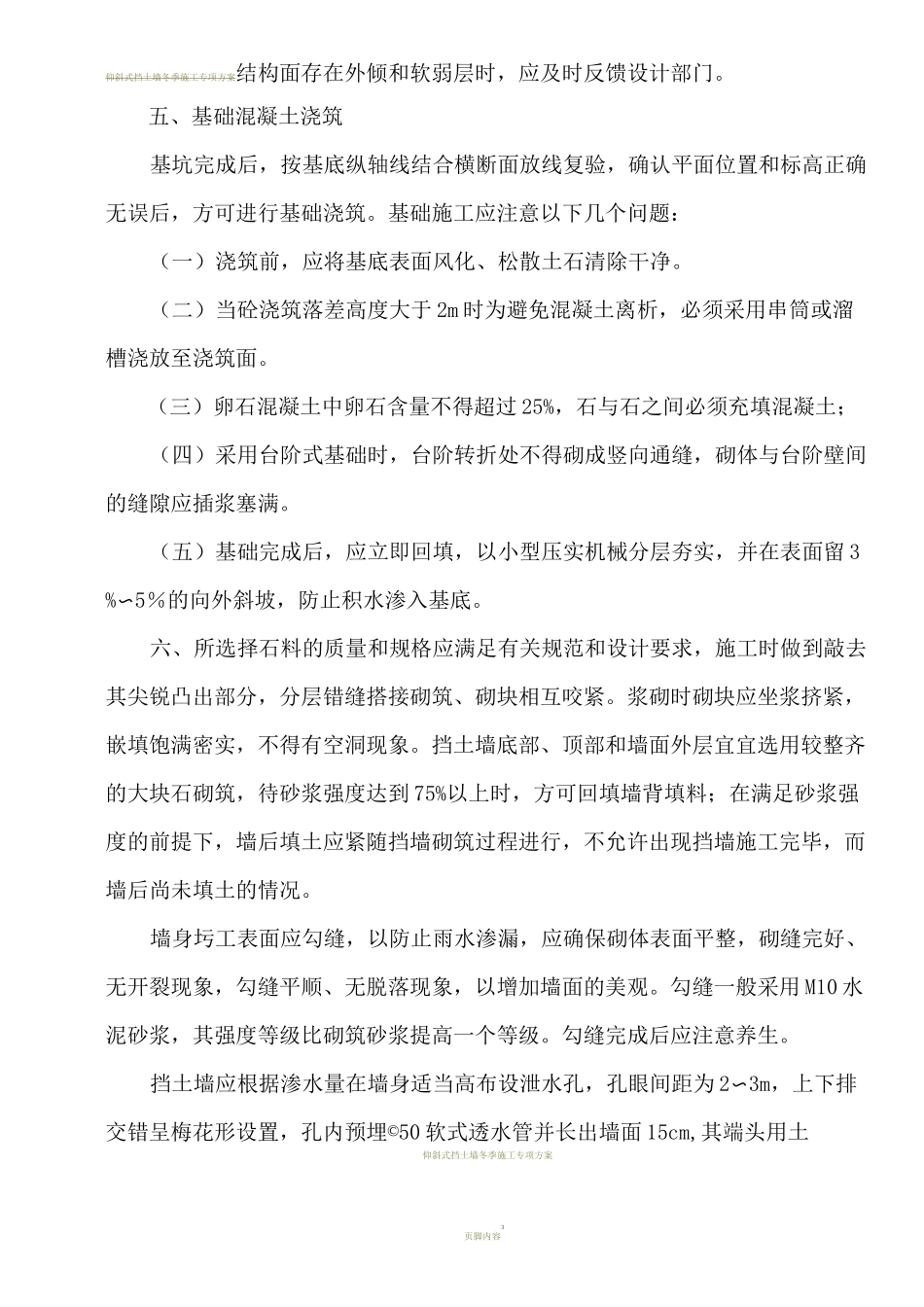

二、施工准备及放样挡土墙施工前应做好地表排水和安全生产的准备工作,施工前先将墙后地表的虚方全部清除,并将原地面开挖成台阶状,同时必须对设挡土墙段落到断面重新放样,若发现实地墙趾地面线与设计横断面有较大出入,应及时反馈到监理工程
当挡土墙位于平曲线范围内时,在施工过程中应注意放样精度,使页脚内容 12页脚内容仰斜式挡土墙冬季施工专项方案墙面顺滑过渡

三、基坑开挖基础位于横向斜坡地面上时,墙趾埋入地面的深度和距地表的水平距离应满足下表要求:土层类别最小埋入深度 h(m)距地表水平距离 L(m)较完整的硬质岩石0
50一般硬质岩石0
50软质岩石1
00土质$1
