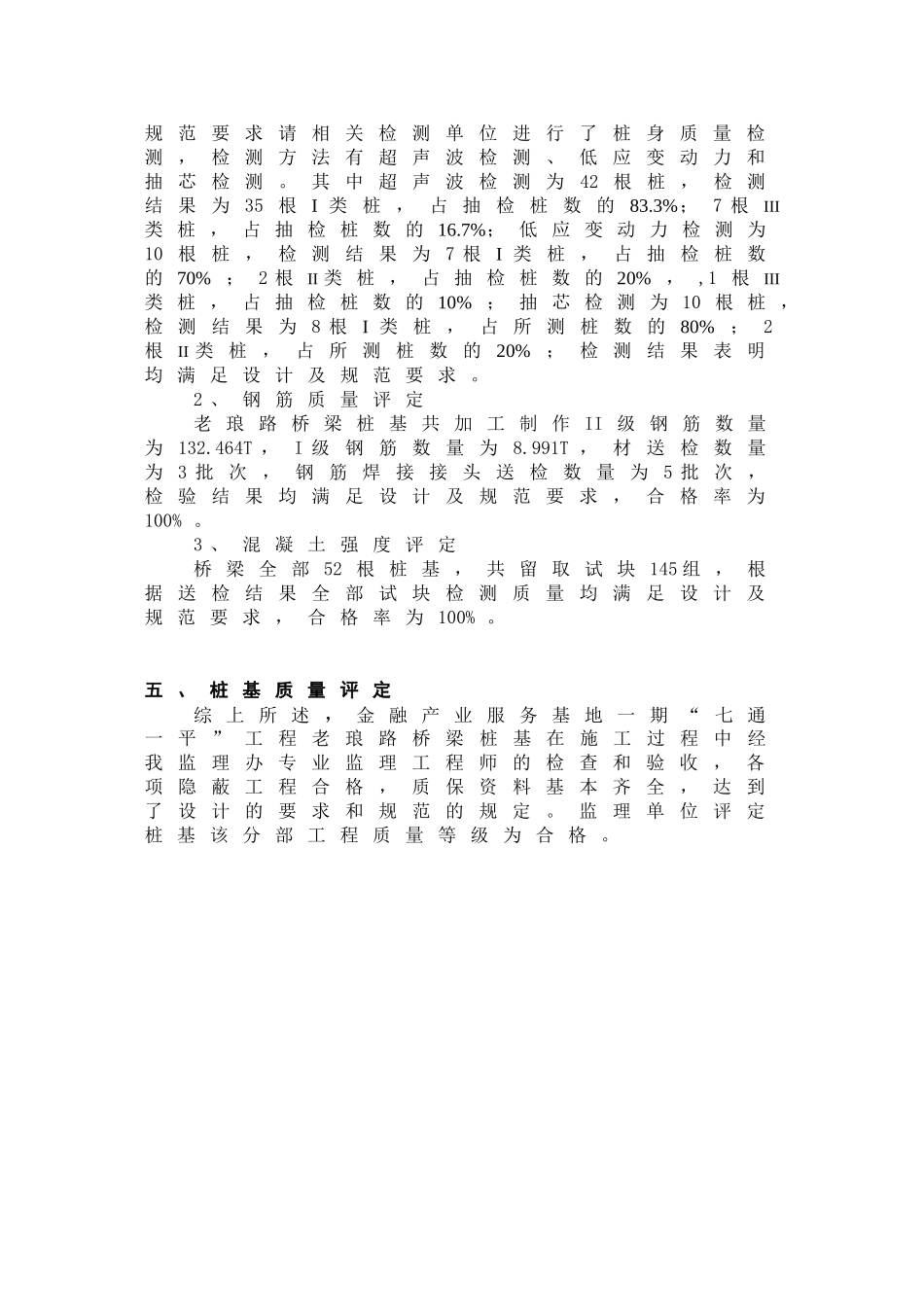

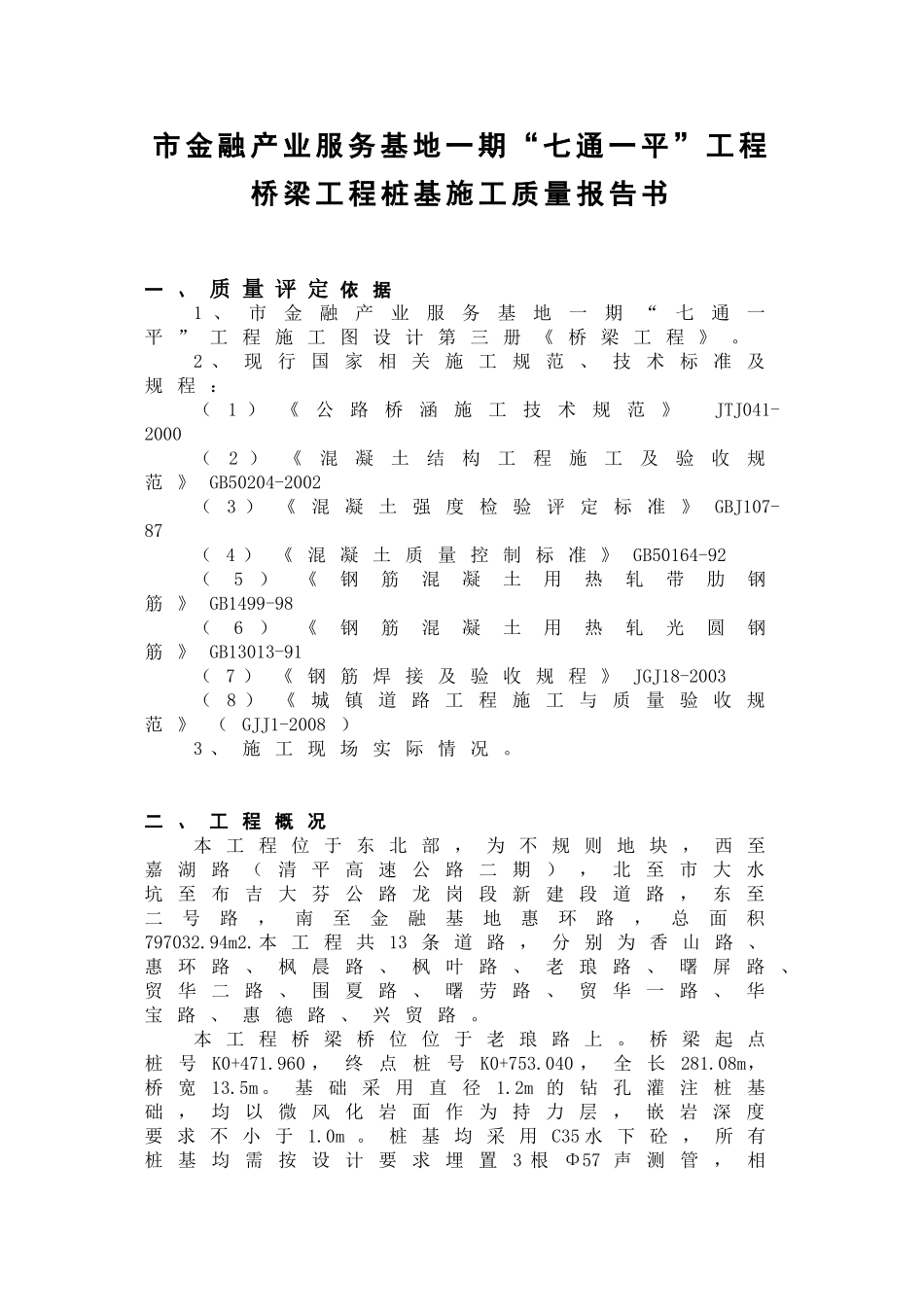

市金融产业服务基地一期“七通一平”工程桥梁工程桩基施工质量报告书一、质量评定依据1、市金融产业服务基地一期“七通一平”工程施工图设计第三册《桥梁工程》
2、现行国家相关施工规范、技术标准及规程:(1)《公路桥涵施工技术规范》JTJ041-2000(2)《混凝土结构工程施工及验收规范》GB50204-2002(3)《混凝土强度检验评定标准》GBJ107-87(4)《混凝土质量控制标准》GB50164-92(5)《钢筋混凝土用热轧带肋钢筋》GB1499-98(6)《钢筋混凝土用热轧光圆钢筋》GB13013-91(7)《钢筋焊接及验收规程》JGJ18-2003(8)《城镇道路工程施工与质量验收规范》(GJJ1-2008)3、施工现场实际情况
二、工程概况本工程位于东北部,为不规则地块,西至嘉湖路(清平高速公路二期),北至市大水坑至布吉大芬公路龙岗段新建段道路,东至二号路,南至金融基地惠环路,总面积797032
本工程共13条道路,分别为香山路、惠环路、枫晨路、枫叶路、老琅路、曙屏路、贸华二路、围夏路、曙劳路、贸华一路、华宝路、惠德路、兴贸路
本工程桥梁桥位位于老琅路上
桥梁起点桩号K0+471
960,终点桩号K0+753
040,全长281
08m,桥宽13
基础采用直径1
2m的钻孔灌注桩基础,均以微风化岩面作为持力层,嵌岩深度要求不小于1
桩基均采用C35水下砼,所有桩基均需按设计要求埋置3根Φ57声测管,相互之间以桩中心成1200交角

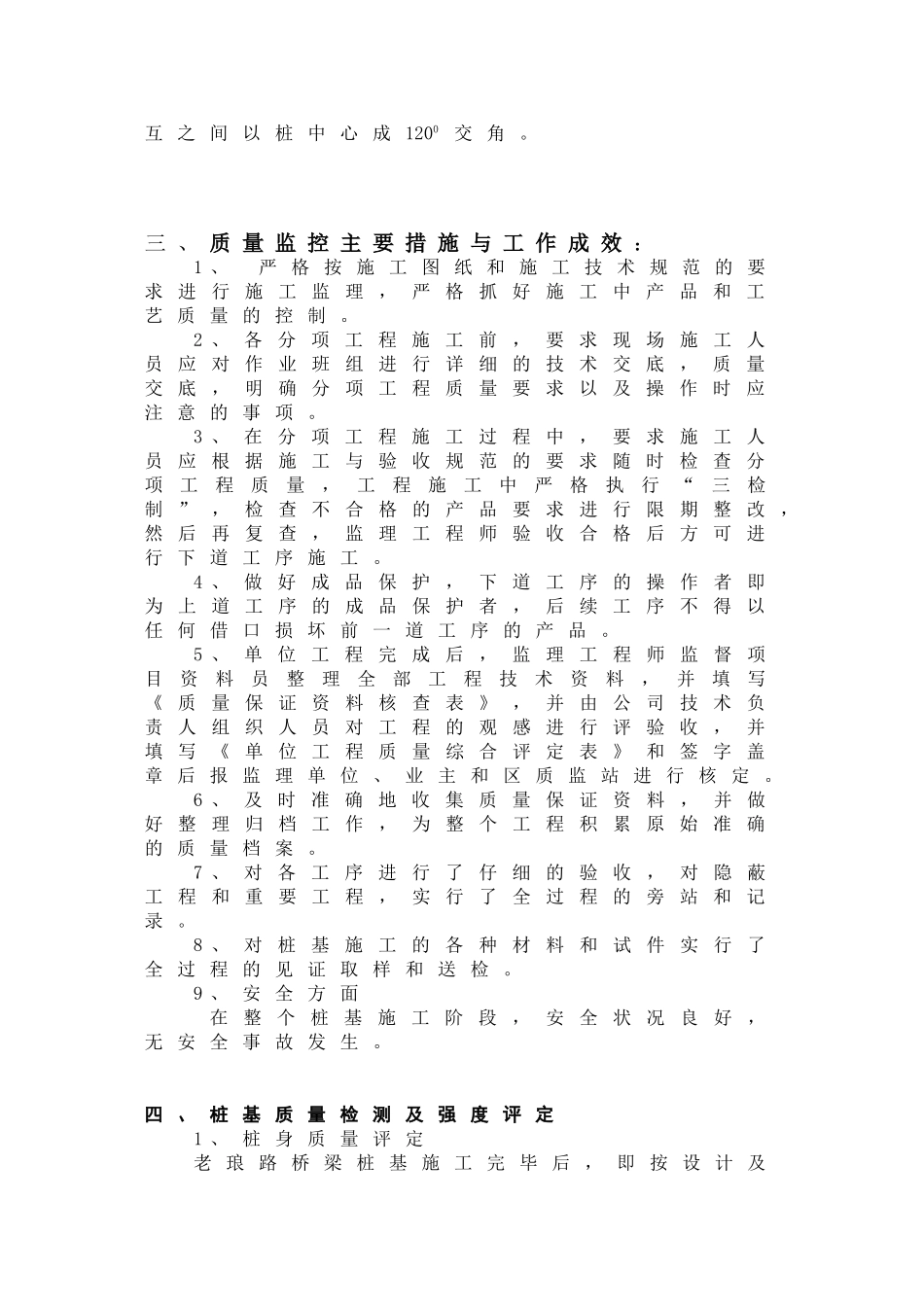

三、质量监控主要措施与工作成效:1、严格按施工图纸和施工技术规范的要求进行施工监理,严格抓好施工中产品和工艺质量的控制
2、各分项工程施工前,要求现场施工人员应对作业班组进行详细的技术交底,质量交底,明确分项工程质量要求以及操作时应注意的事项
3、在分项工程施工过程中,要求施工人员应根据施工与验收规范的要求随时检查分项
