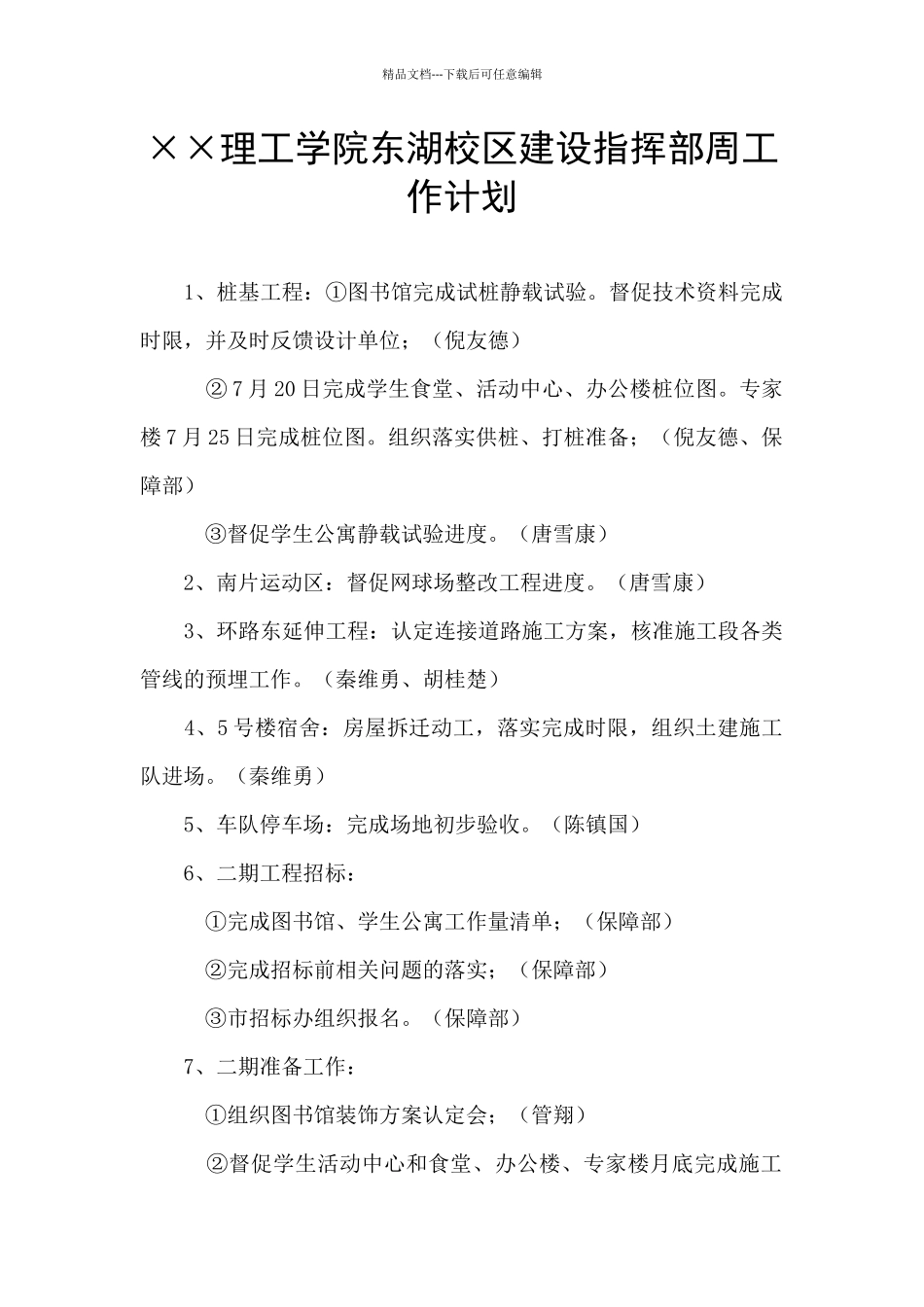

精品文档---下载后可任意编辑××理工学院东湖校区建设指挥部周工作计划 1、桩基工程:①图书馆完成试桩静载试验
督促技术资料完成时限,并及时反馈设计单位;(倪友德) ② 7 月 20 日完成学生食堂、活动中心、办公楼桩位图
专家楼 7 月 25 日完成桩位图
组织落实供桩、打桩准备;(倪友德、保障部) ③督促学生公寓静载试验进度
(唐雪康) 2、南片运动区:督促网球场整改工程进度
(唐雪康) 3、环路东延伸工程:认定连接道路施工方案,核准施工段各类管线的预埋工作
(秦维勇、胡桂楚) 4、5 号楼宿舍:房屋拆迁动工,落实完成时限,组织土建施工队进场
(秦维勇) 5、车队停车场:完成场地初步验收
(陈镇国) 6、二期工程招标: ①完成图书馆、学生公寓工作量清单;(保障部) ②完成招标前相关问题的落实;(保障部) ③市招标办组织报名

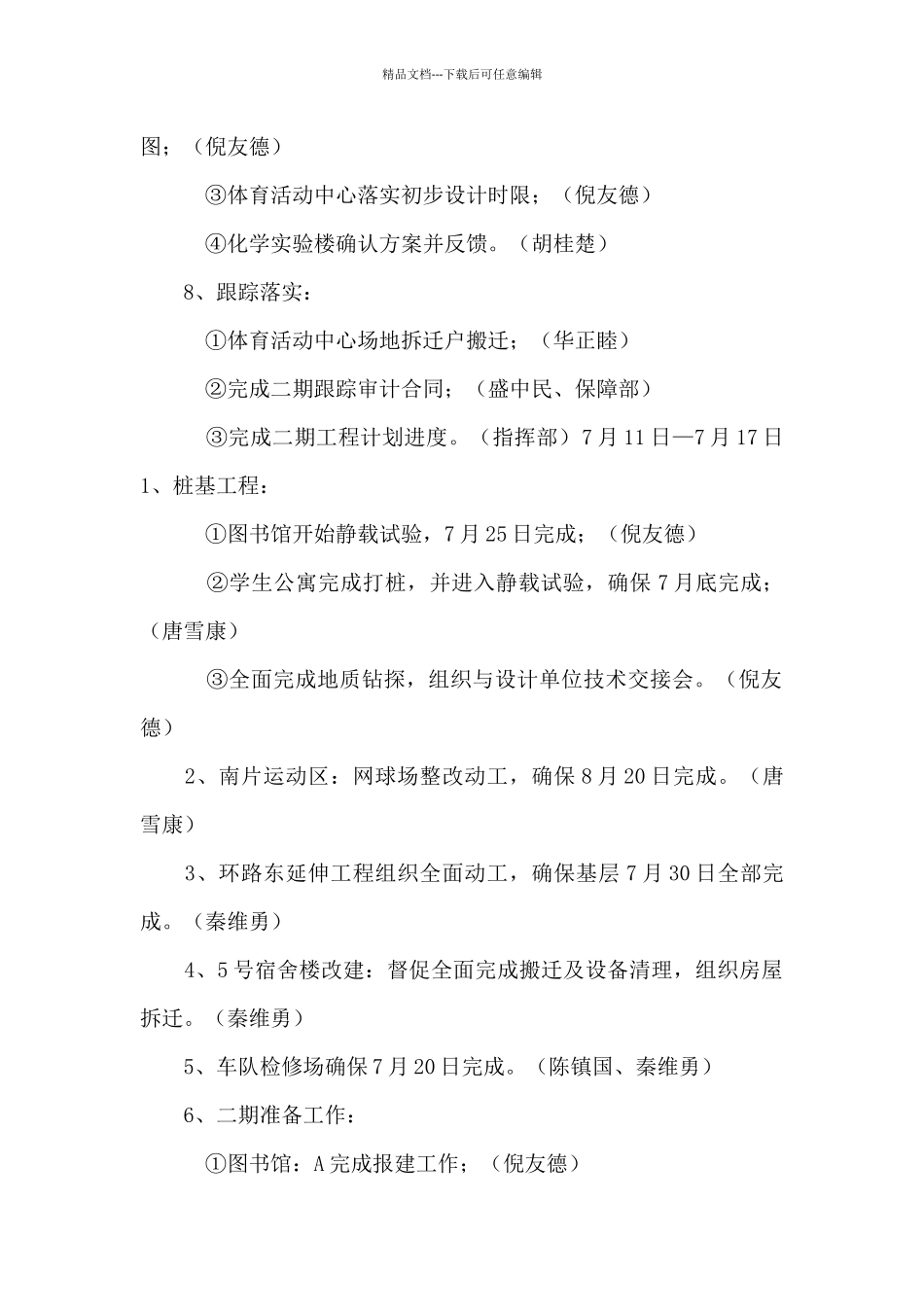

(保障部) 7、二期准备工作: ①组织图书馆装饰方案认定会;(管翔) ②督促学生活动中心和食堂、办公楼、专家楼月底完成施工精品文档---下载后可任意编辑图;(倪友德) ③体育活动中心落实初步设计时限;(倪友德) ④化学实验楼确认方案并反馈
(胡桂楚) 8、跟踪落实: ①体育活动中心场地拆迁户搬迁;(华正睦) ②完成二期跟踪审计合同;(盛中民、保障部) ③完成二期工程计划进度
(指挥部)7 月 11 日—7 月 17 日1、桩基工程: ①图书馆开始静载试验,7 月 25 日完成;(倪友德) ②学生公寓完成打桩,并进入静载试验,确保 7 月底完成;(唐雪康) ③全面完成地质钻探,组织与设计单位技术交接会
(倪友德) 2、南片运动区:网球场整改动工,确保 8 月 20 日完成
(唐雪康) 3、环路东延伸工程组织全面动工,确保基层 7 月 30 日全部完成
(秦维勇) 4、5 号宿舍楼改建:督促全面完成搬迁及设备清理,组织房屋拆迁
(秦维勇) 5、车队检修场
