精品文档---下载后可任意编辑《公路工程路基压实施工方案》公路工程路基压实施工方案 路基压实是保证路基质量的重要环节,路堤、路堑和路堤基底均应进行压实
一、土质路基的压实 填土路堤压实施工工序流程如下图所示

不合格 振动式压路机碾压(分层) 承包人质量自检(压实度) 填报《填方质量验收通知单》 填方路基质量认可 路堤基底碾压 填方材料物理指标试验复检 填方,推土机推平 含水量检测 平地机分层整平 挖方路基利用方或料场借方 不合格 翻松晾晒或其它措施 合格 不合格 精品文档---下载后可任意编辑 合格 合格 合格 合格 1.铺筑试验路段确定路基压实的最佳方案 影响路基压实的主要因素有土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度
路基碾压时,并不是这些因素独立起作用,而是这些因素共同起作用
因此高速公路进行路基施工时,应用不同的施工方案做试验路段,从中选出路基压实的最佳方案
铺筑试验段需制订试验方案,其目的是在给定压路机的情况下,找出达到压实标准的最经济的铺层厚度和碾压次数
确切地说,就是寻求铺层厚度与碾压次数之比的极大值
试验路段位置应选择在地质条件、断面形式均具有代表性的地段,路段长度不宜小于100cm
具体实施可以按以下步骤进行
(1)取代表性土样做重型击实试验,确定土的最佳含水量 ω和最大干密度 ρdmax,并绘制干密度与含水量的关系曲线
(2)根据土的干密度与含水量关系曲线控制土的含水量 ω
(3)确定铺层厚度和碾压遍数
一般可根据压路机械的功能及土质情况确定铺层厚度,高速公路一般应按松铺厚度 30cm 进行试验,以确保压实层的匀质性
砂性土需碾压次数少,粘性土需碾压次数多

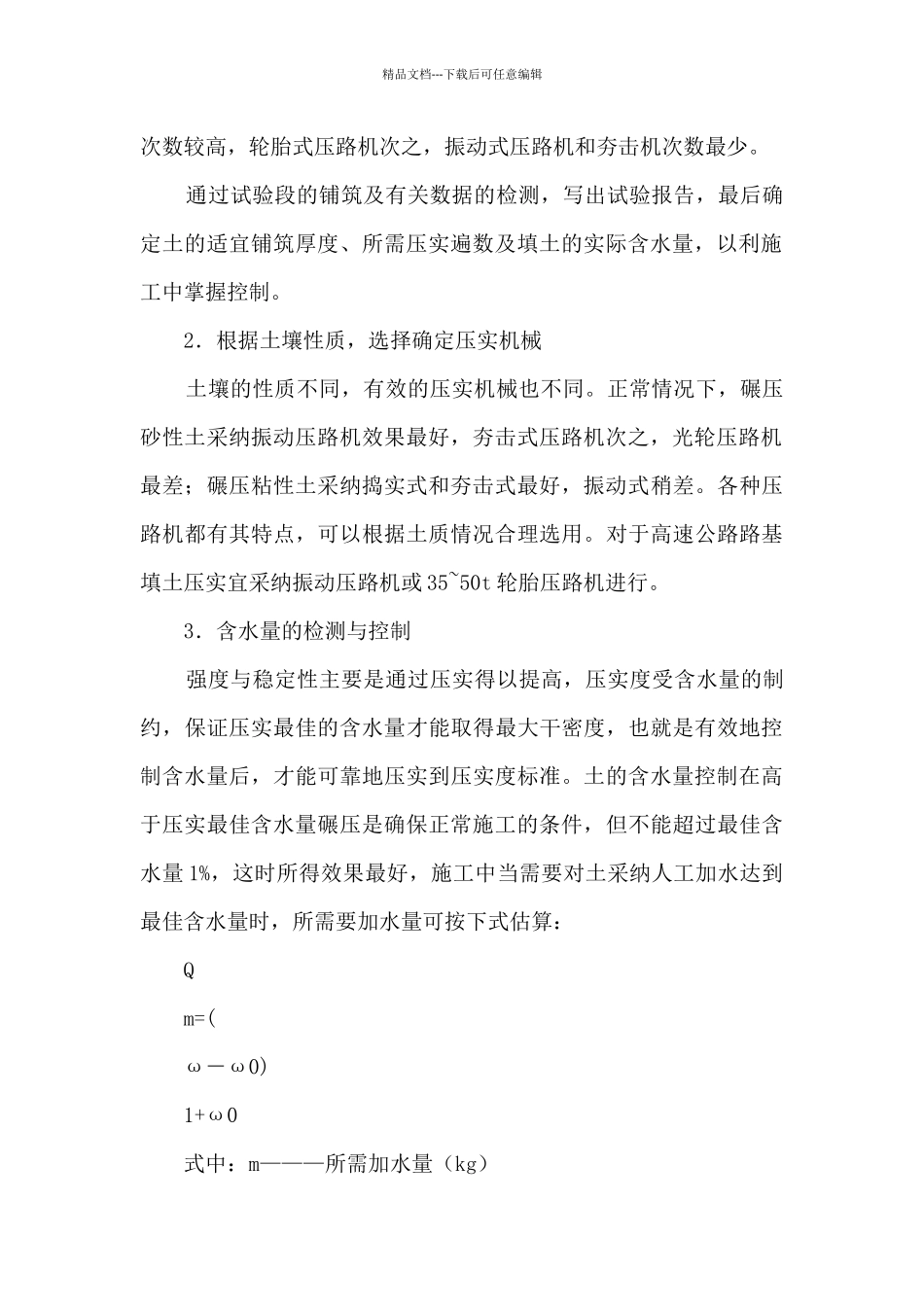

光轮压路机碾压精品文档---下载后可任意编辑次数较高,轮胎式压路机次之,振动式压路机和夯击机次数最少
通过试验段的铺筑及有关数据的检测,写出试验报告
