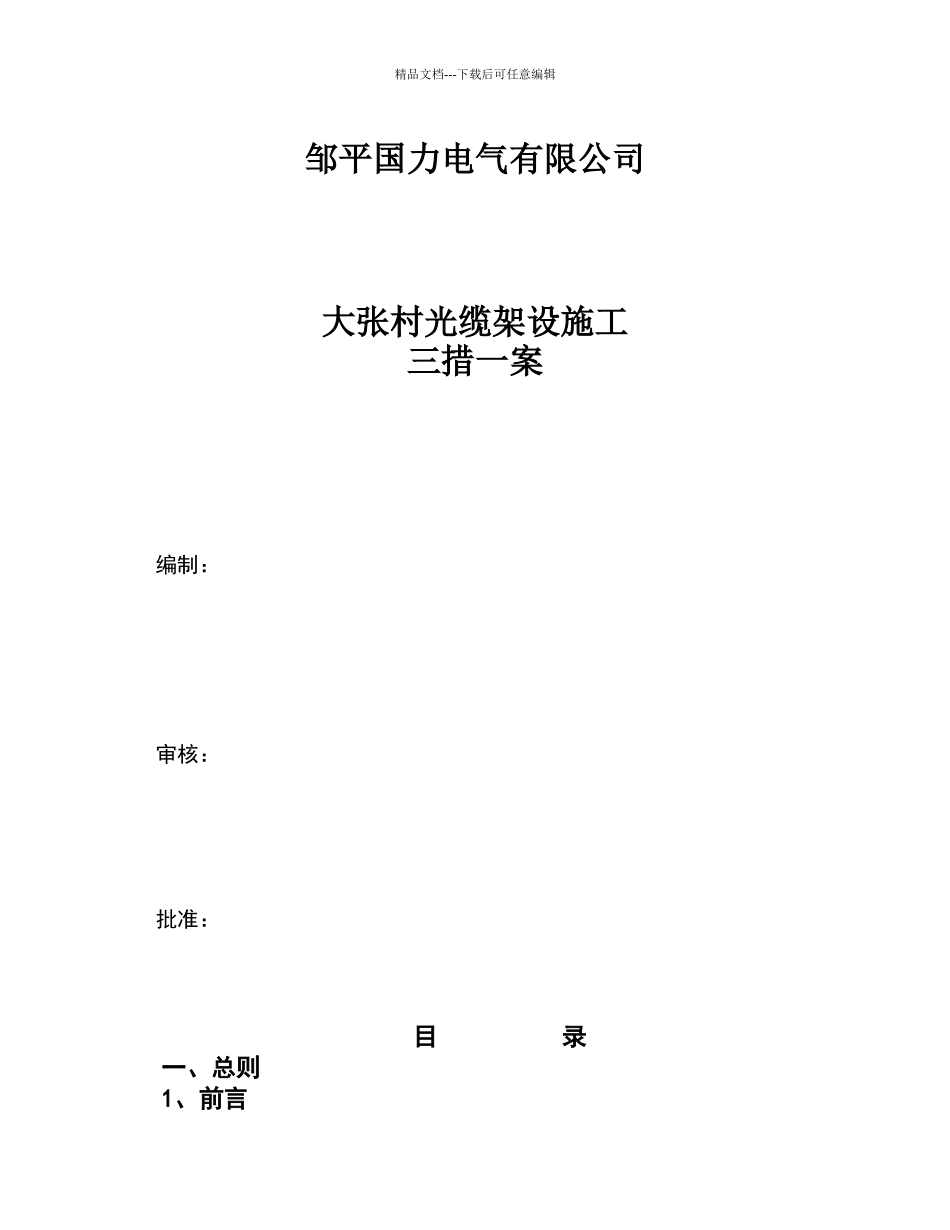

精品文档---下载后可任意编辑邹平国力电气有限公司大张村光缆架设施工三措一案编制:审核:批准:目 录一、总则1、前言精品文档---下载后可任意编辑2、工程内容二、编制依据三、施工引用行业标准四、准备工作五、施工组织措施六、施工安全措施七、施工技术措施八、光缆架设施工就位工作九、施工方案一、总则1、前言因大张村低压架设光缆中需要停电施工,故编制该施工方案。2、工程内容为了更好的服务于农村电力,我公司在大张村进行线路改造,其架空线路总长为 1600 米。二、编制依据精品文档---下载后可任意编辑根据实际情况及调研报告编制。三、施工引用行业标准国家电网公司《电力安全工作规程》(线路部分)《电力建设安全工作规程》(线路部分)《电力设备典型消防规程》 DL5027—93《电气装置安装工程施工及验收法律法律规范汇编》有关部分与本工程有关的国家现行施工验收法律法律规范和标准四、准备工作(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。根据现场实际,合理选择工器具摆放、操作使用位置。根据设备实际接线运行方式,正确布置安全措施,确保施工安全。组织全体施工人员学习本次施工方案,要求大家正确识别施工中的危险点,重点强调防范措施并落实。全面检查本次施工中所要使用的安全工器具,杜绝不合格的安全工器具带入工作现场使用。(二)技术措施准备到现场进行实地勘查,了解施工环境及更换绝缘子线路的实际情况。向参加本次工程工作人员进行技术交底,让其了解工程工作内容、保证施工质量的措施,相应复合绝缘子更换、安装工艺。组织工作人员学习施工验收法律法律规范,以保证本次工程优质、如期顺利完成。(三)材料、工器具准备根据架设大张村 1600 米光缆架设工程的内容、核对工作量,提前准备相关材料,并列材料、工器具清单,根据清单准备所需材料、工具。提前检查工器具,确保完好,能够正常使用,对于存在的缺陷及时修复,杜绝使用不合格的工器具。(四)人员组织准备根据本次工程内容、工作量,结合人员技术情况,各个工作组精品文档---下载后可任意编辑合理配备人员,能够充分发挥工作人员作用,提高工作效率。组织施工人员认真学习本施工方案,要求每个工作组及每位成员明确工作任务,并对开展的工作进行安全事项、更换绝缘子工艺的学习。五、组织措施 (一)施工负责人:施工总体负责:王志强安全监督人: 田丽(二)现场总体负责(检修负责人):孙媛媛职责:主要对施工现场的施...
