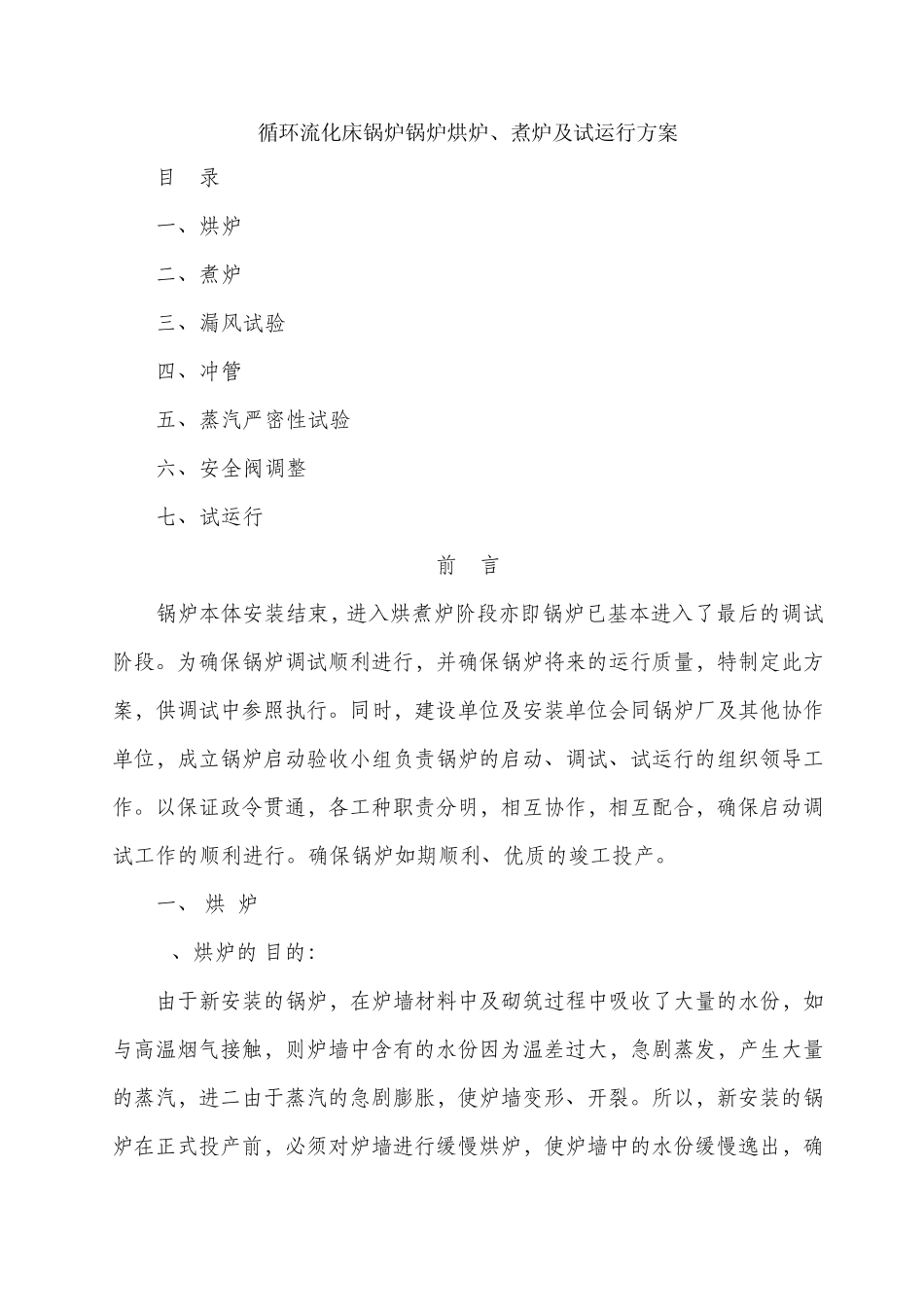

循环流化床锅炉锅炉 烘炉、煮炉及试运行方案 循环流化床锅炉锅炉烘炉、煮炉及试运行方案 目 录 一、烘炉 二、煮炉 三、漏风试验 四、冲管 五、蒸汽严密性试验 六、安全阀调整 七、试运行 前 言 锅炉本体安装结束,进入烘煮炉阶段亦即锅炉已基本进入了最后的调试阶段
为确保锅炉调试顺利进行,并确保锅炉将来的运行质量,特制定此方案,供调试中参照执行
同时,建设单位及安装单位会同锅炉厂及其他协作单位,成立锅炉启动验收小组负责锅炉的启动、调试、试运行的组织领导工作
以保证政令贯通,各工种职责分明,相互协作,相互配合,确保启动调试工作的顺利进行
确保锅炉如期顺利、优质的竣工投产
一、 烘 炉 1、烘炉的:目的: 由于新安装的锅炉,在炉墙材料中及砌筑过程中吸收了大量的水份,如与高温烟气接触,则炉墙中含有的水份因为温差过大,急剧蒸发,产生大量的蒸汽,进二由于蒸汽的急剧膨胀,使炉墙变形、开裂
所以,新安装的锅炉在正式投产前,必须对炉墙进行缓慢烘炉,使炉墙中的水份缓慢逸出,确 保炉墙热态运行的质量
2、烘炉应具备的条件: 2.1、锅炉管路已全部安装完毕,水压试验合格
2.2、炉墙砌筑及保温工作已全部结束,并已验收合格
2.3、烟风道都已安装完毕,保温结束,送引风机均已安装调试合格,能投入运行
2.4、烘炉所需的热工电气仪表均已安装,并校验合格
2.5、已安规定要求,在过热器中部两侧放臵了灰浆拌
2.6、烘炉用的木柴、柴油、煤碳及各种工具(包括检查、现场照明等)都已准备完毕
2.7、烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理干净
2.8、烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗
3、烘 炉工艺: (1)
根据本锅炉的结构特点可采用火焰烘炉方法
①在燃烧室中部堆架要柴,点燃后使火焰保持在中央,利用自然通风保小火,燃烧维持 2~3天,火
