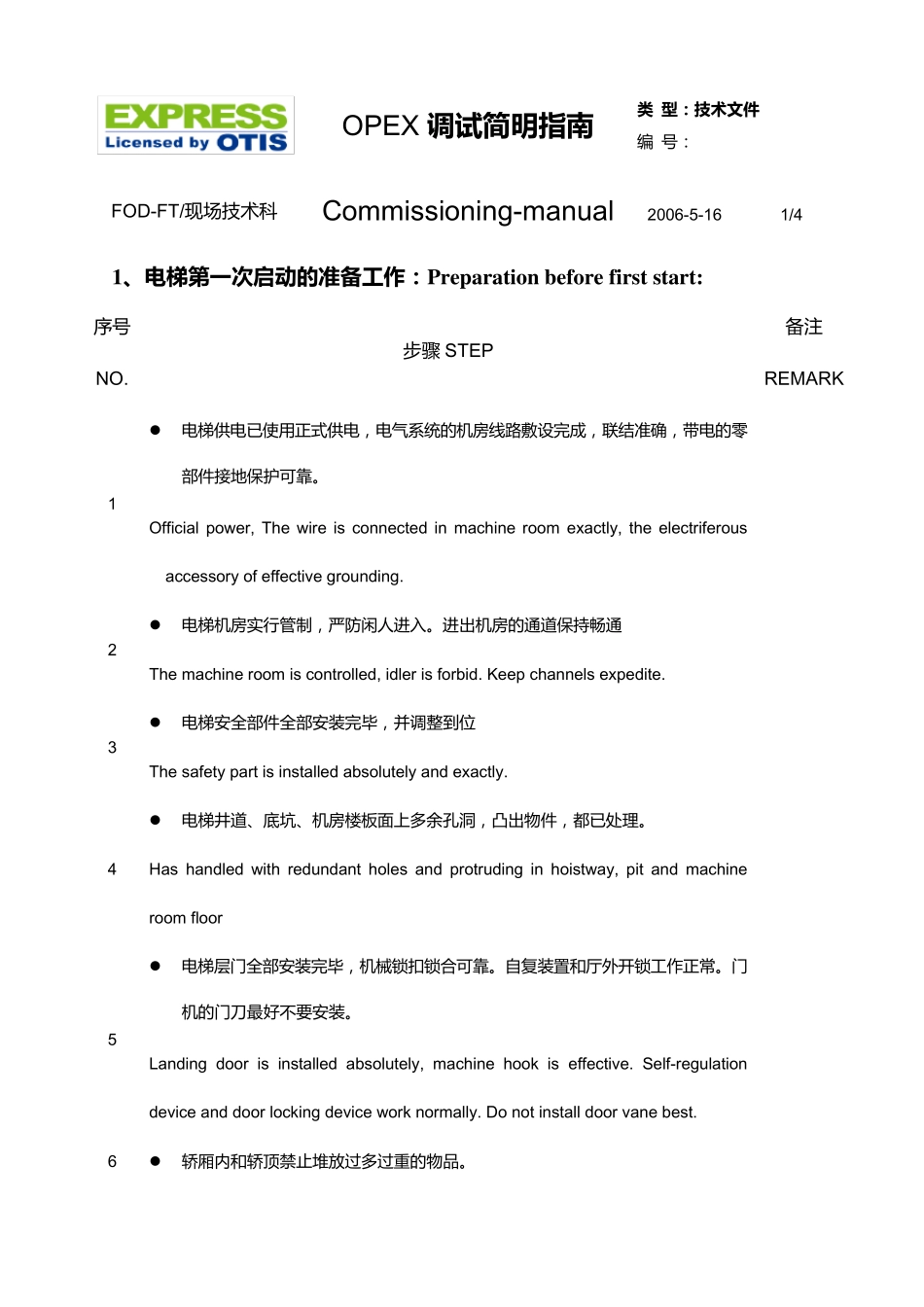

OPEX 调 试 简 明 指 南 Commissioning-manual 类 型 : 技 术 文 件 编 号 : FOD-FT/现 场 技 术 科 2006-5-16 1/4 1、电梯第一次启动的准备工作: Preparation before first start: 序 号NO
步 骤 STEP 备 注REMARK 1 电 梯 供 电 已 使 用 正 式 供 电 , 电 气 系 统 的 机 房 线 路 敷 设 完 成 , 联 结 准 确 , 带 电 的 零部 件 接 地 保 护 可 靠
Official power, The wire is connected in machine room exactly, the electriferous accessory of effective grounding
2 电 梯 机 房 实 行 管 制 , 严 防 闲 人 进 入
进 出 机 房 的 通 道 保 持 畅 通 The machine room is controlled, idler is forbid
Keep channels expedite

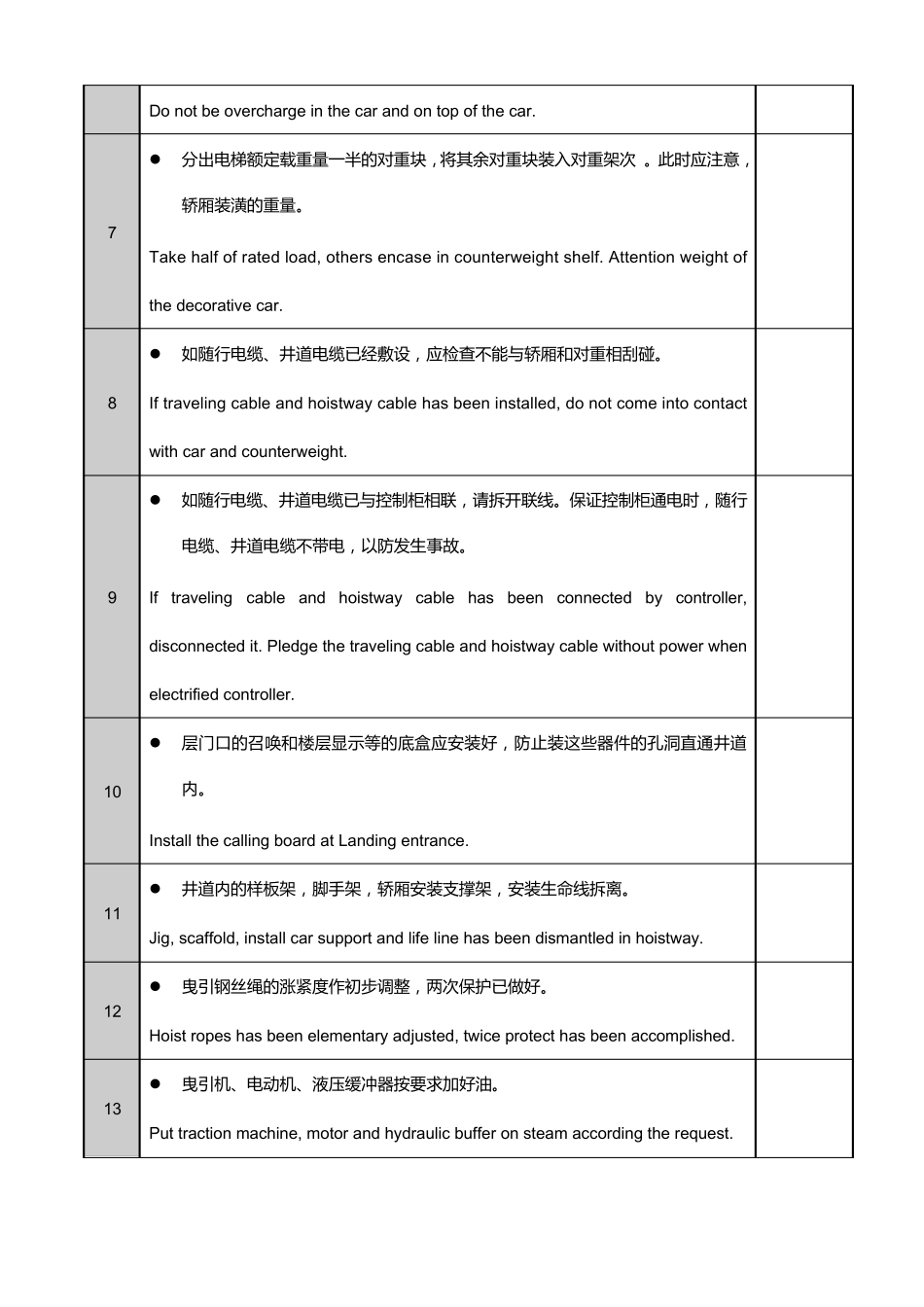

3 电 梯 安 全 部 件 全 部 安 装 完 毕 , 并 调 整 到 位 The safety part is installed absolutely and exactly
4 电 梯 井 道 、底坑、机 房 楼板面上多余孔洞, 凸出 物件 , 都已 处理
Has handled with redundant holes and protruding in hoistway, pit and machine room floor 5 电 梯 层门全 部 安 装 完 毕 , 机 械锁扣锁合可 靠
自复装 置和厅外开锁工作正 常
门机 的 门刀最好不要安 装
