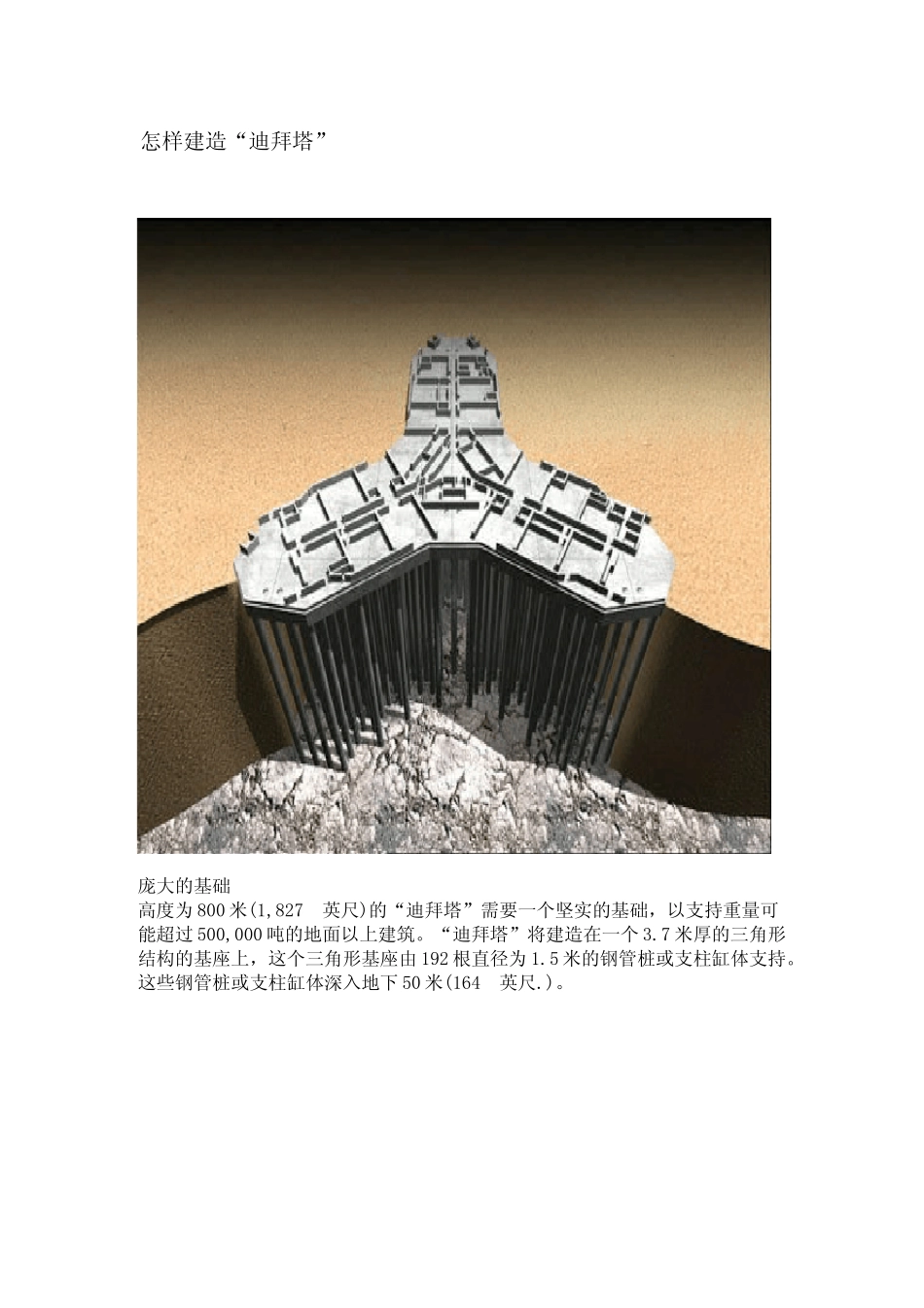

怎 样 建 造 “ 迪 拜 塔 ” 庞 大 的 基 础高 度 为 800 米 (1,827 英 尺 )的 “ 迪 拜 塔 ” 需 要 一 个 坚 实 的 基 础 , 以 支 持 重 量 可能 超 过 500,000 吨 的 地 面 以 上 建 筑
“ 迪 拜 塔 ” 将 建 造 在 一 个 3
7 米 厚 的 三 角 形结 构 的 基 座 上 , 这 个 三 角 形 基 座 由 192 根 直 径 为 1
5 米 的 钢 管 桩 或 支 柱 缸 体 支 持
这 些 钢 管 桩 或 支 柱 缸 体 深 入 地 下 50 米 (164 英 尺

抗震设计为了保持这幢超高层建筑物的稳定性,采用了高强度的混凝土
“迪拜塔”的设计标准是能够经受里氏 6 级地震(当地属于地球上少地震的地区)
它还能在每秒 55 米的大风中保持稳定(在高楼中办公的人完全感觉不到大风的影响)

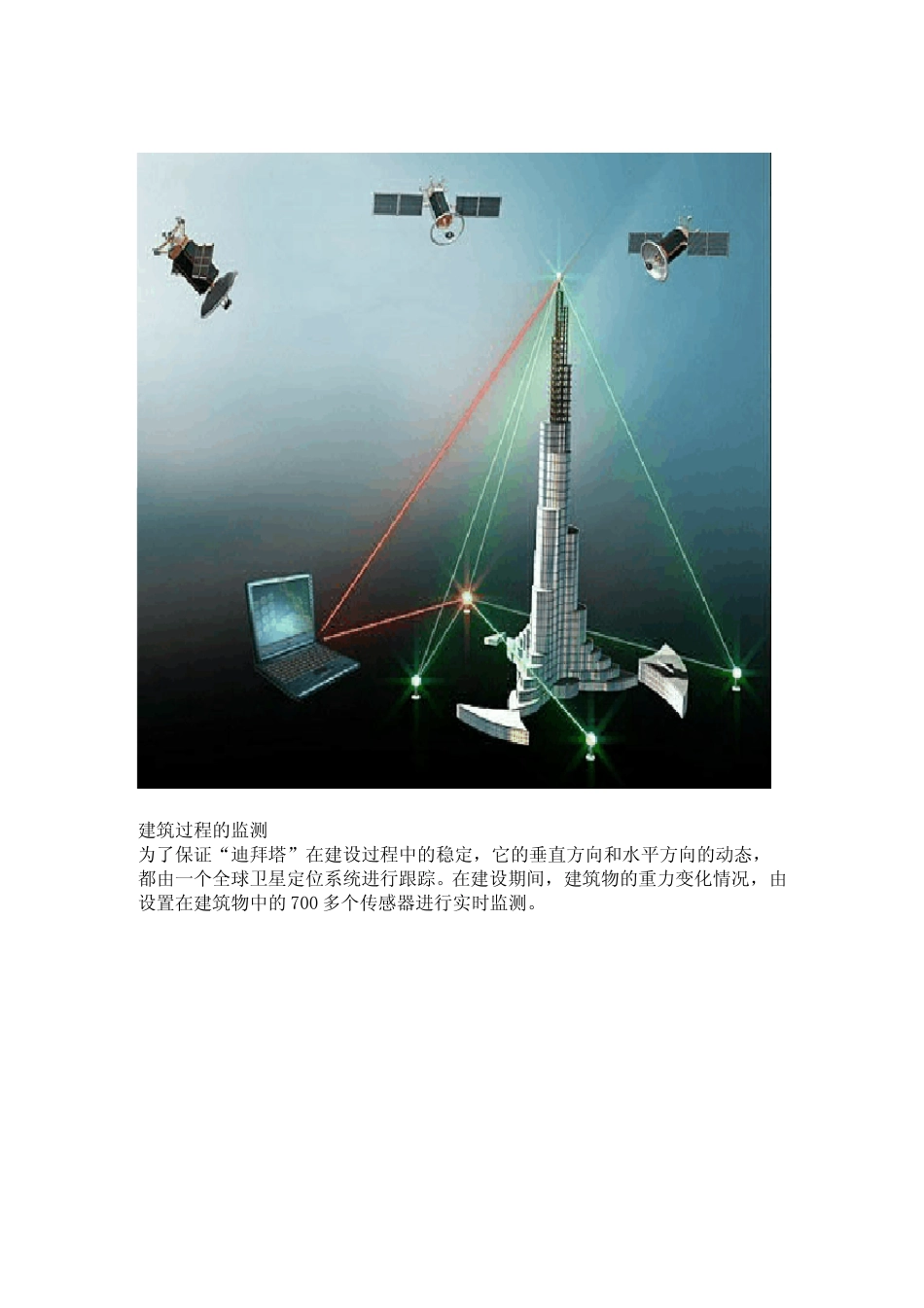

建筑过程的监测为了保证“迪拜塔”在建设过程中的稳定,它的垂直方向和水平方向的动态,都由一个全球卫星定位系统进行跟踪
在建设期间,建筑物的重力变化情况,由设置在建筑物中的 700 多个传感器进行实时监测
工程进度“迪拜塔” 47个月的建设时间表,基本上以3 天为一个生产周期,包括安装钢结构件,浇灌混凝土等工作
钢结构件预先在地面制作,按照建设的进度,用起重机吊到高空进行安装
浇灌混凝土程序在三天建设周期的第二天,在一个特定楼面的内部结构外壳安装到位,同时通道打开,并安装钢支持梁
下一天,混凝土灌入外壳,然后,又进行下一个楼层的建设
液压千斤顶提升在某个楼层完工之前,建筑工程师用一个起重能力达 2,300 吨的液压千斤顶提升浇注混凝土的外壳和建筑材料
超级起重机在“迪拜塔”已完工的楼层上,安新装了 3 台巨大的塔式起重机来起吊大量的建筑材料
混凝土制作设备在“迪拜塔”工地上,有 4 台巨大的混凝土搅拌机,能够快
