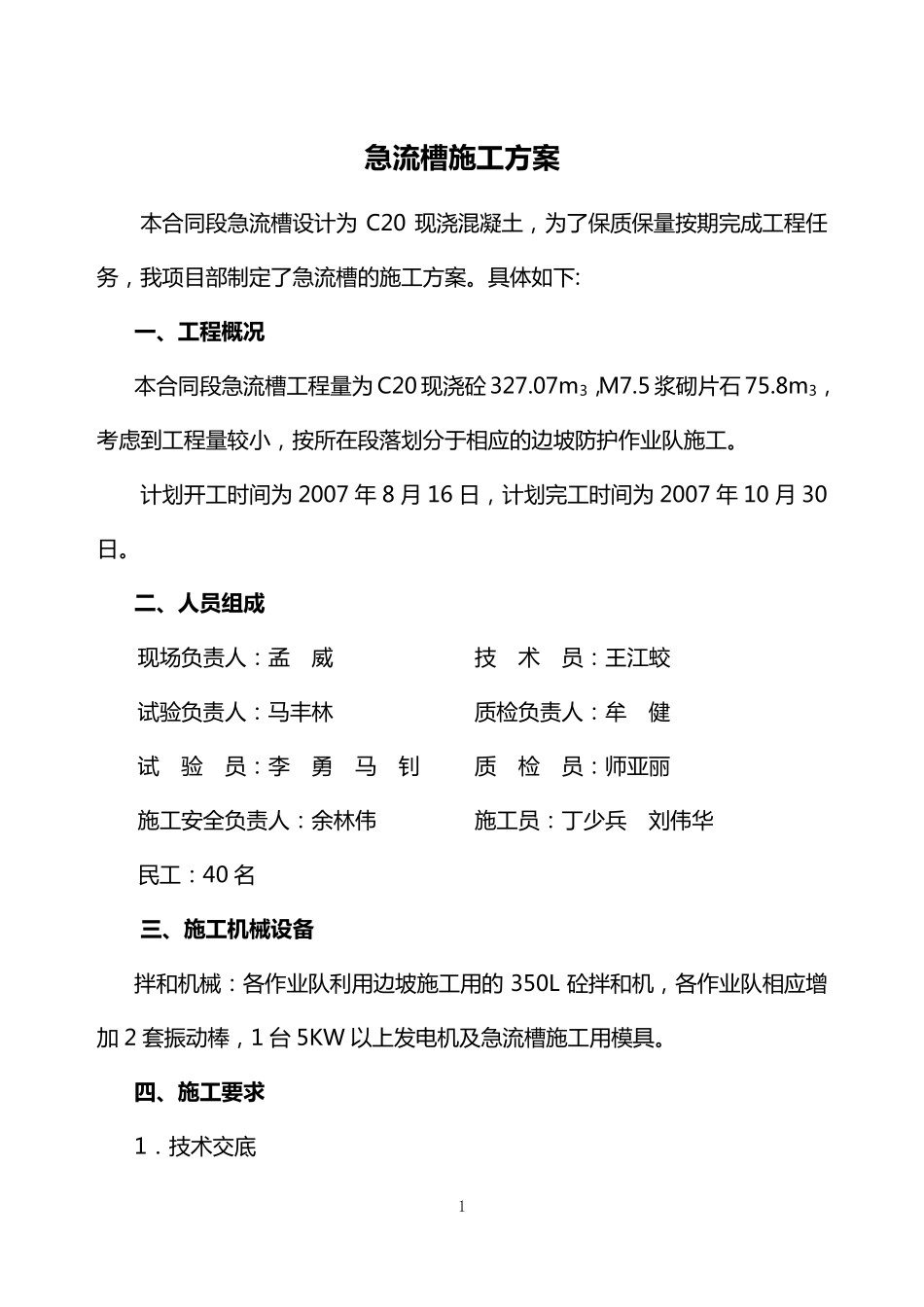

1 急 流 槽 施 工 方 案 本 合 同 段 急 流 槽 设 计 为C20 现 浇 混 凝 土 , 为 了 保 质 保 量 按 期 完 成 工 程 任务 , 我 项 目 部 制 定 了 急 流 槽 的 施 工 方 案
具体如下: 一 、工 程概况 本 合 同 段 急 流 槽 工 程 量 为 C20 现 浇 砼 327
07m3,M7
5 浆砌片石 75
8m3,考虑到工 程 量 较小, 按 所在段 落划分于相应的 边坡防护作业队施 工
计 划开工 时间为 2007 年 8 月 16 日, 计 划完 工 时间为 2007 年 10 月 30日
二、人员组成 现 场负责人:孟 威 技 术 员:王江蛟 试验负责人:马丰林 质 检负责人:牟 健 试 验 员:李 勇 马 钊 质 检 员:师亚丽 施 工 安全负责人:余林伟 施 工 员:丁少兵 刘伟华 民工 :40 名 三、施 工 机械设备 拌和机械:各作业队利用边坡施 工 用的350L 砼拌和机, 各作业队相应增加 2 套振动棒, 1 台 5KW 以上发电机及急 流 槽 施 工 用模具

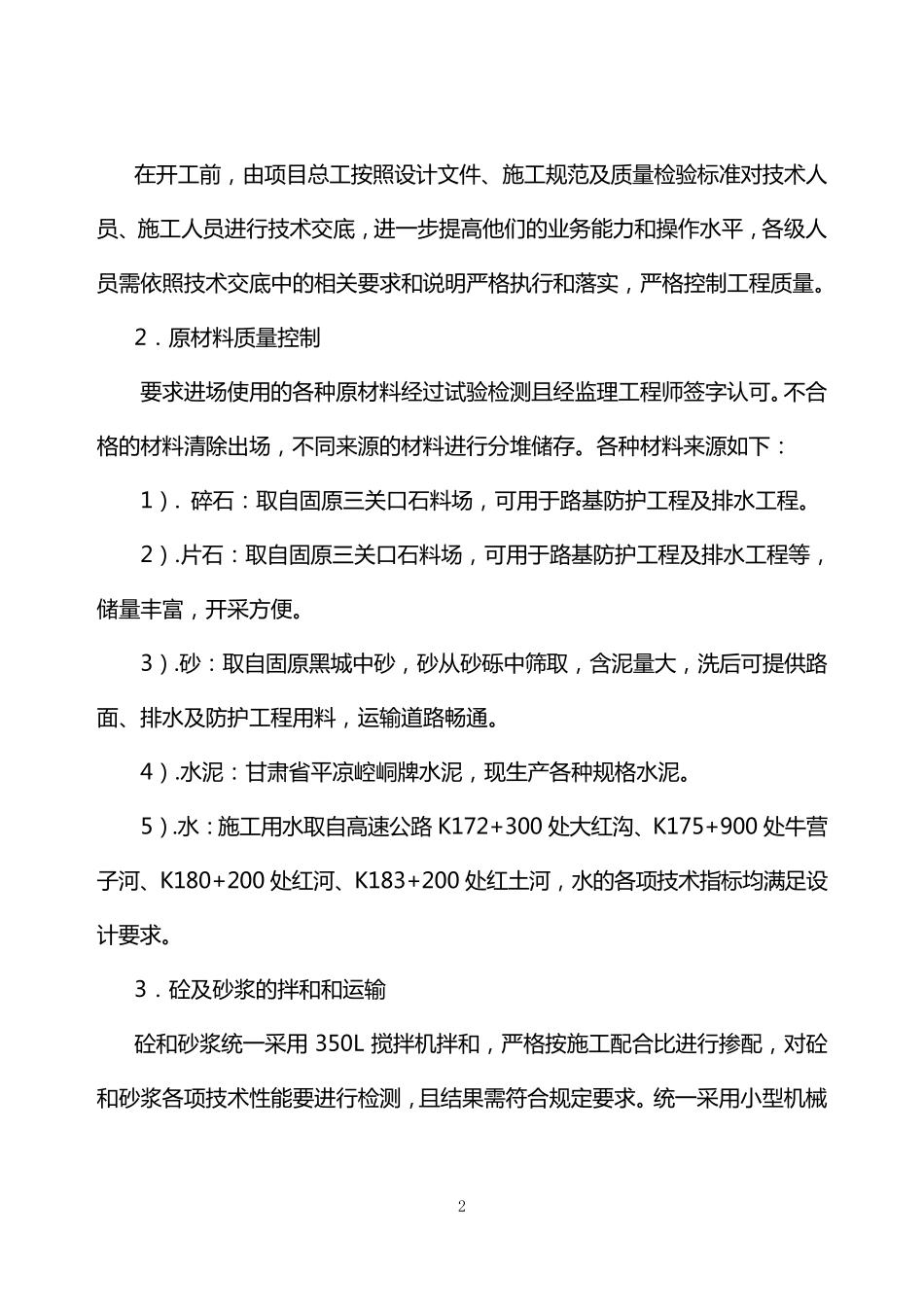

四、施 工 要求 1.技术交底 2 在 开 工 前 , 由 项 目 总 工 按 照 设 计 文 件 、施工 规范及质量检验标准对技术人员、施工 人员进行技术交底, 进一步提高他们的业务能力和操作水平, 各级人员需依照 技术交底中的相关要求和说明严格执行和落实, 严格控制工 程质量
2.原材料质量控制 要求进场使用的各种原材料经过试验检测且经监理工 程师签字认可
不合格的材料清除出场, 不同来源的材料进行分堆储存
各种材料来源如下: 1)
碎石:取自固原三关口石料场, 可用于路基防护工 程及排水工 程
片石:取自固原三关口石料场, 可用于路基防护工 程及排水工 程等,储量丰富, 开 采方便

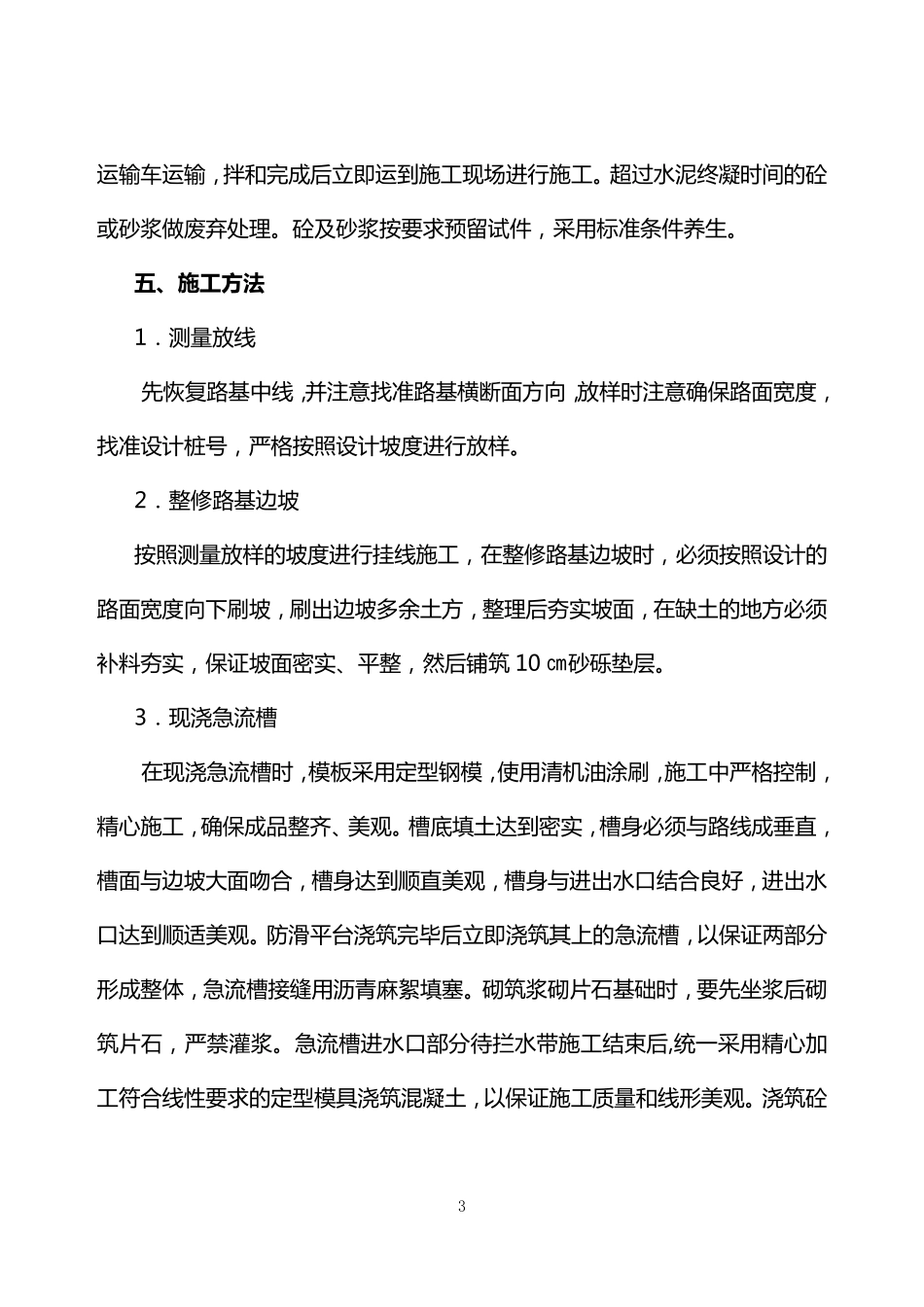

砂:取自固原黑 城 中砂, 砂从
