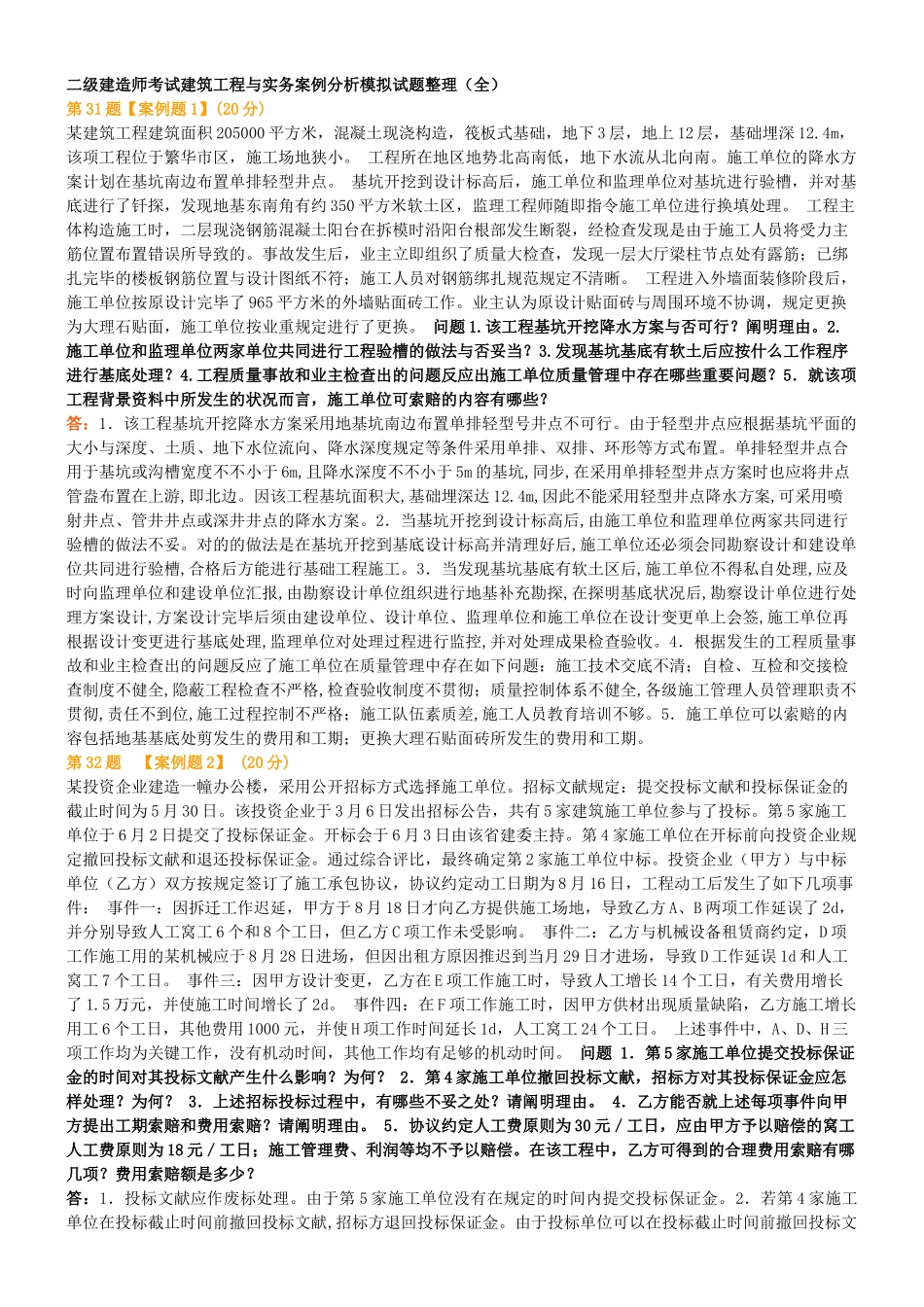

二级建造师考试建筑工程与实务案例分析模拟试题整理(全)第 31 题【案例题 1】(20 分)某建筑工程建筑面积 205000 平方米,混凝土现浇构造,筏板式基础,地下 3 层,地上 12 层,基础埋深 12
4m,该项工程位于繁华市区,施工场地狭小
工程所在地区地势北高南低,地下水流从北向南
施工单位的降水方案计划在基坑南边布置单排轻型井点
基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约 350 平方米软土区,监理工程师随即指令施工单位进行换填处理
工程主体构造施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所导致的
事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完毕的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范规定不清晰
工程进入外墙面装修阶段后,施工单位按原设计完毕了 965 平方米的外墙贴面砖工作
业主认为原设计贴面砖与周围环境不协调,规定更换为大理石贴面,施工单位按业重规定进行了更换

该工程基坑开挖降水方案与否可行
施工单位和监理单位两家单位共同进行工程验槽的做法与否妥当
发现基坑基底有软土后应按什么工作程序进行基底处理
工程质量事故和业主检查出的问题反应出施工单位质量管理中存在哪些重要问题
5.就该项工程背景资料中所发生的状况而言,施工单位可索赔的内容有哪些
答:1.该工程基坑开挖降水方案采用地基坑南边布置单排轻型号井点不可行
由于轻型井点应根据基坑平面的大小与深度、土质、地下水位流向、降水深度规定等条件采用单排、双排、环形等方式布置
单排轻型井点合用于基坑或沟槽宽度不不小于 6m,且降水深度不不小于 5m 的基坑,同步,在采用单排轻型井点方案时也应将井点管盎布置在上游,即北边
