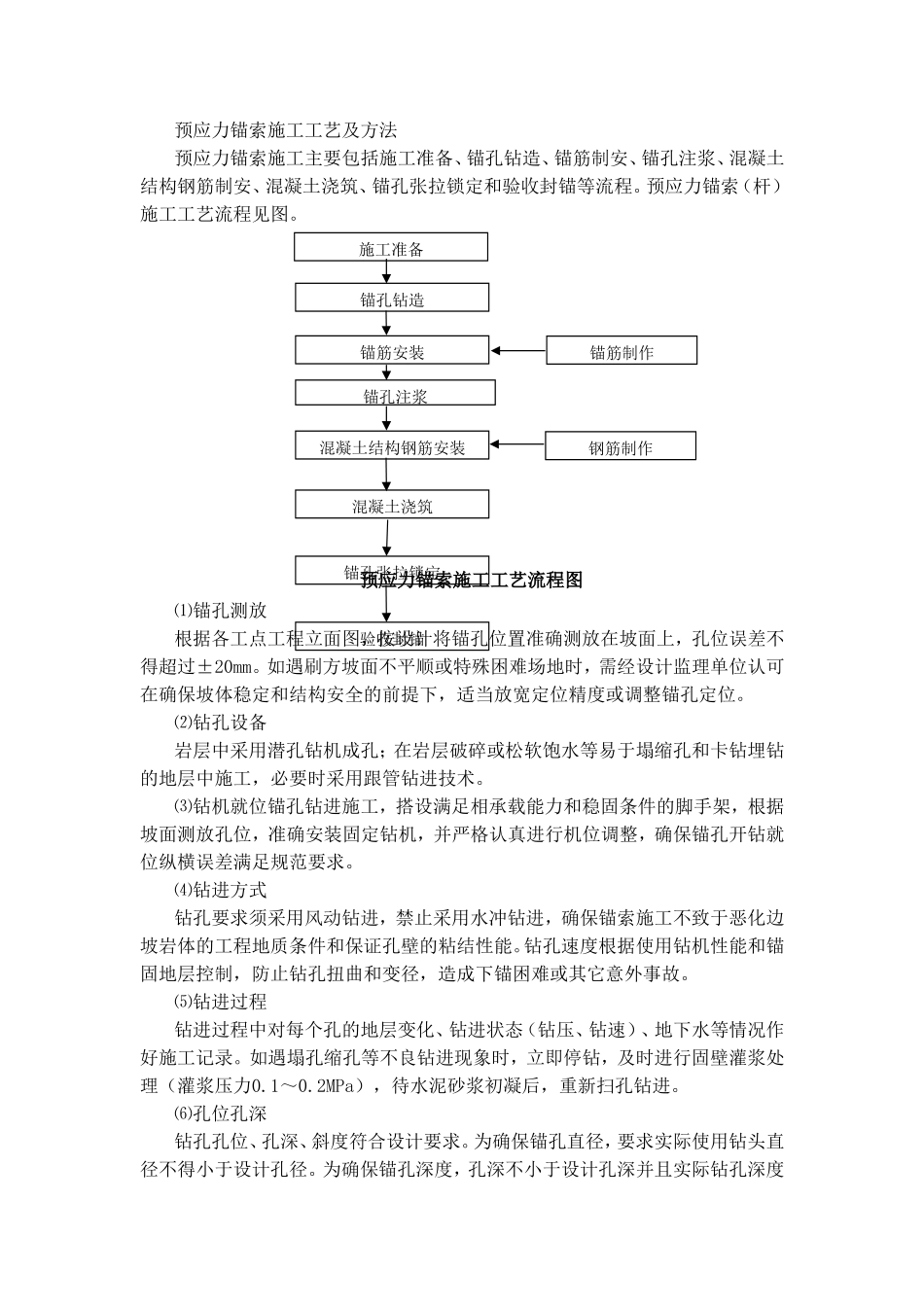

预应力锚索施工工艺及方法预应力锚索施工主要包括施工准备、锚孔钻造、锚筋制安、锚孔注浆、混凝土结构钢筋制安、混凝土浇筑、锚孔张拉锁定和验收封锚等流程
预应力锚索(杆)施工工艺流程见图
预应力锚索施工工艺流程图⑴锚孔测放根据各工点工程立面图,按设计将锚孔位置准确测放在坡面上,孔位误差不得超过±20mm
如遇刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位
⑵钻孔设备岩层中采用潜孔钻机成孔;在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中施工,必要时采用跟管钻进技术
⑶钻机就位锚孔钻进施工,搭设满足相承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差满足规范要求
⑷钻进方式钻孔要求须采用风动钻进,禁止采用水冲钻进,确保锚索施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能
钻孔速度根据使用钻机性能和锚固地层控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故
⑸钻进过程钻进过程中对每个孔的地层变化、钻进状态(钻压、钻速)、地下水等情况作好施工记录
如遇塌孔缩孔等不良钻进现象时,立即停钻,及时进行固壁灌浆处理(灌浆压力0
2MPa),待水泥砂浆初凝后,重新扫孔钻进
⑹孔位孔深钻孔孔位、孔深、斜度符合设计要求
为确保锚孔直径,要求实际使用钻头直径不得小于设计孔径
为确保锚孔深度,孔深不小于设计孔深并且实际钻孔深度施工准备锚孔钻造锚筋制作锚孔注浆混凝土结构钢筋安装混凝土浇筑锚孔张拉锁定验收封锚锚筋安装钢筋制作大于锚索设计长度0

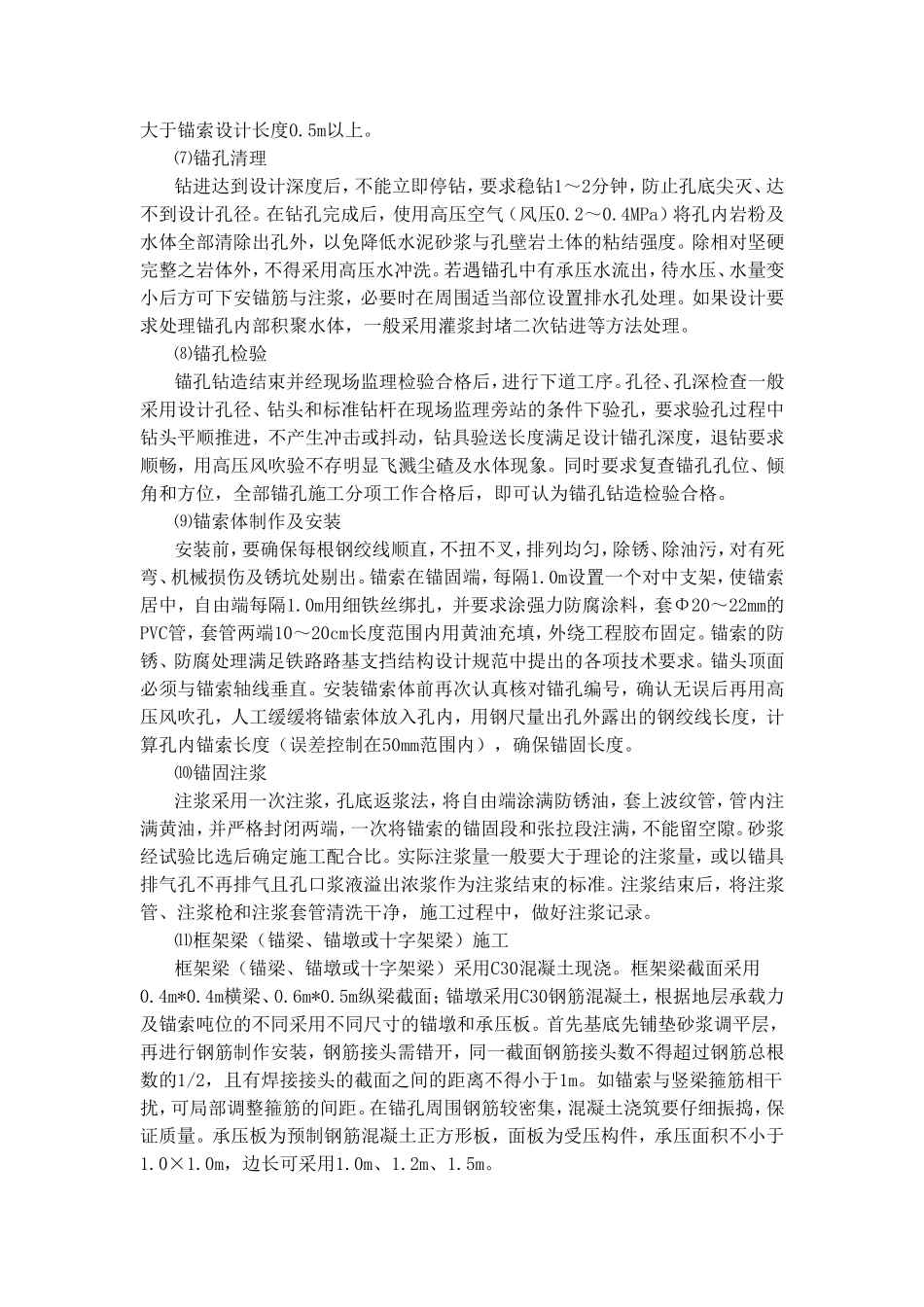

⑺锚孔清理钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尖灭、达不到设计孔径
在钻孔完成后,使用高压空气(风压0
4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体
