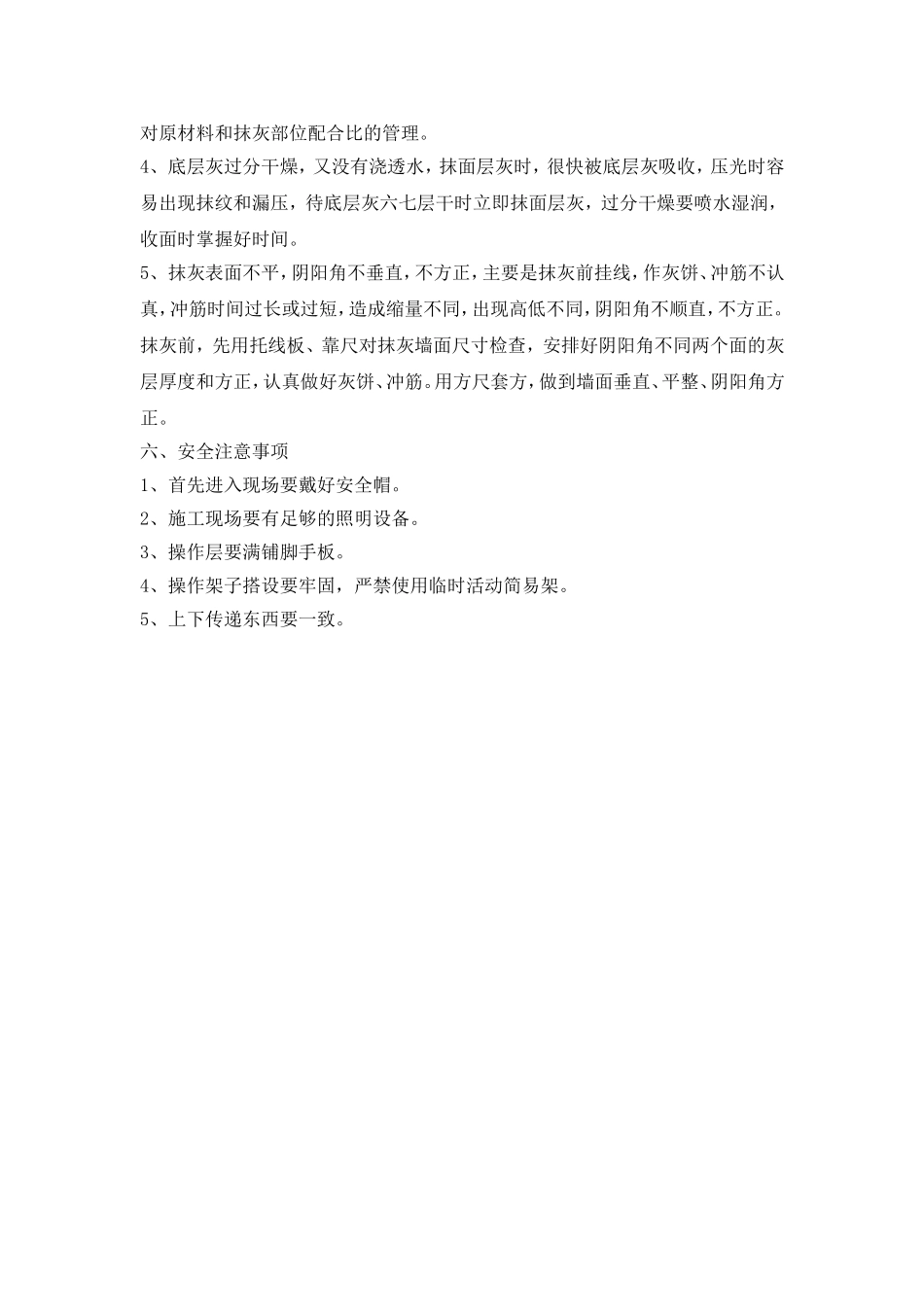

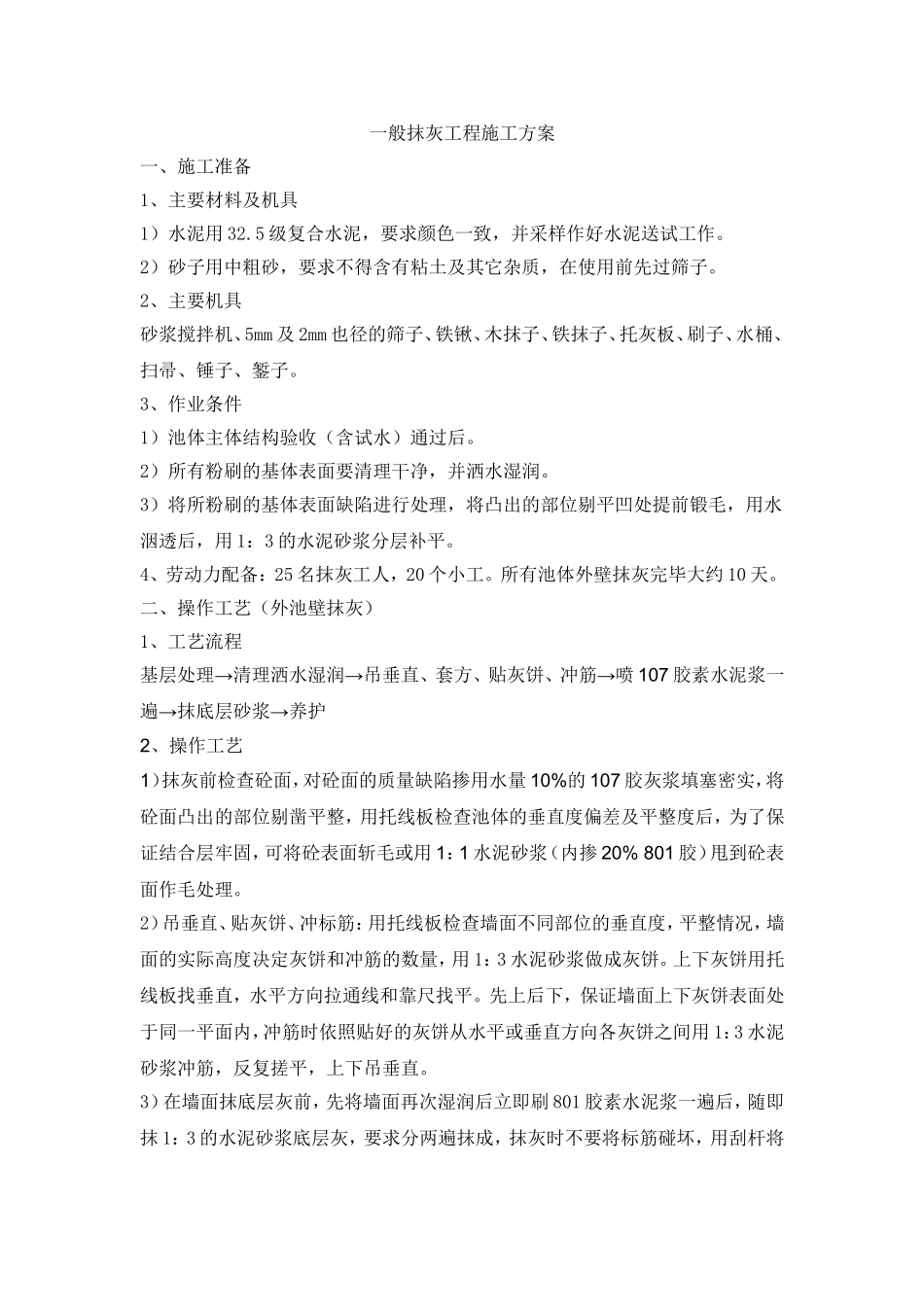

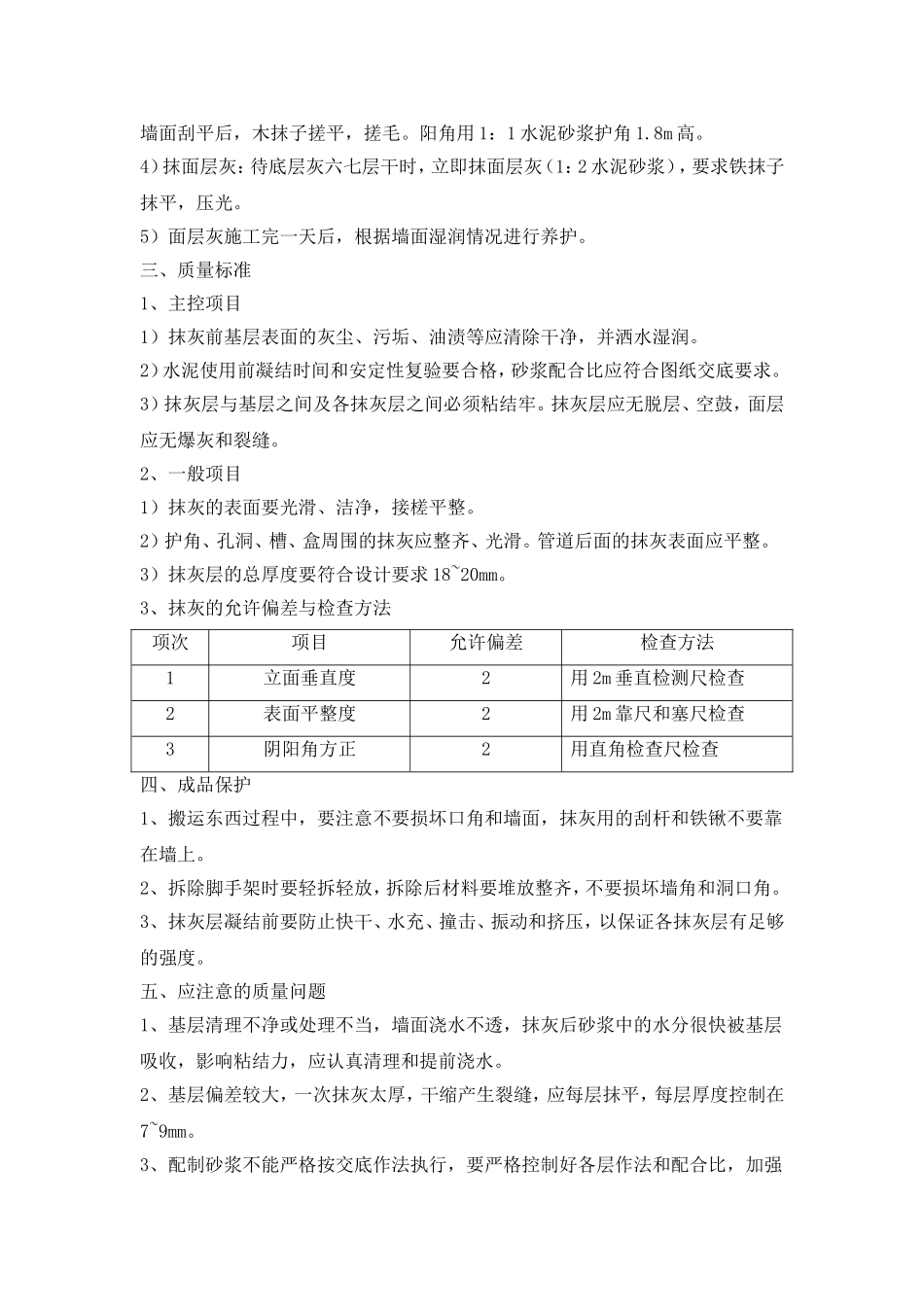

一般抹灰工程施工方案一、施工准备1、主要材料及机具1)水泥用32
5级复合水泥,要求颜色一致,并采样作好水泥送试工作
2)砂子用中粗砂,要求不得含有粘土及其它杂质,在使用前先过筛子
2、主要机具砂浆搅拌机、5mm及2mm也径的筛子、铁锹、木抹子、铁抹子、托灰板、刷子、水桶、扫帚、锤子、錾子
3、作业条件1)池体主体结构验收(含试水)通过后
2)所有粉刷的基体表面要清理干净,并洒水湿润
3)将所粉刷的基体表面缺陷进行处理,将凸出的部位剔平凹处提前锻毛,用水洇透后,用1:3的水泥砂浆分层补平
4、劳动力配备:25名抹灰工人,20个小工
所有池体外壁抹灰完毕大约10天
二、操作工艺(外池壁抹灰)1、工艺流程基层处理→清理洒水湿润→吊垂直、套方、贴灰饼、冲筋→喷107胶素水泥浆一遍→抹底层砂浆→养护2、操作工艺1)抹灰前检查砼面,对砼面的质量缺陷掺用水量10%的107胶灰浆填塞密实,将砼面凸出的部位剔凿平整,用托线板检查池体的垂直度偏差及平整度后,为了保证结合层牢固,可将砼表面斩毛或用1:1水泥砂浆(内掺20%801胶)甩到砼表面作毛处理
2)吊垂直、贴灰饼、冲标筋:用托线板检查墙面不同部位的垂直度,平整情况,墙面的实际高度决定灰饼和冲筋的数量,用1:3水泥砂浆做成灰饼
上下灰饼用托线板找垂直,水平方向拉通线和靠尺找平
先上后下,保证墙面上下灰饼表面处于同一平面内,冲筋时依照贴好的灰饼从水平或垂直方向各灰饼之间用1:3水泥砂浆冲筋,反复搓平,上下吊垂直
3)在墙面抹底层灰前,先将墙面再次湿润后立即刷801胶素水泥浆一遍后,随即抹1:3的水泥砂浆底层灰,要求分两遍抹成,抹灰时不要将标筋碰坏,用刮杆将墙面刮平后,木抹子搓平,搓毛
阳角用1:1水泥砂浆护角1
4)抹面层灰:待底层灰六七层干时,立即抹面层灰(1:2水泥砂浆),要求铁抹子抹平,压光
5)面层灰施工完一天后,根据墙面湿
