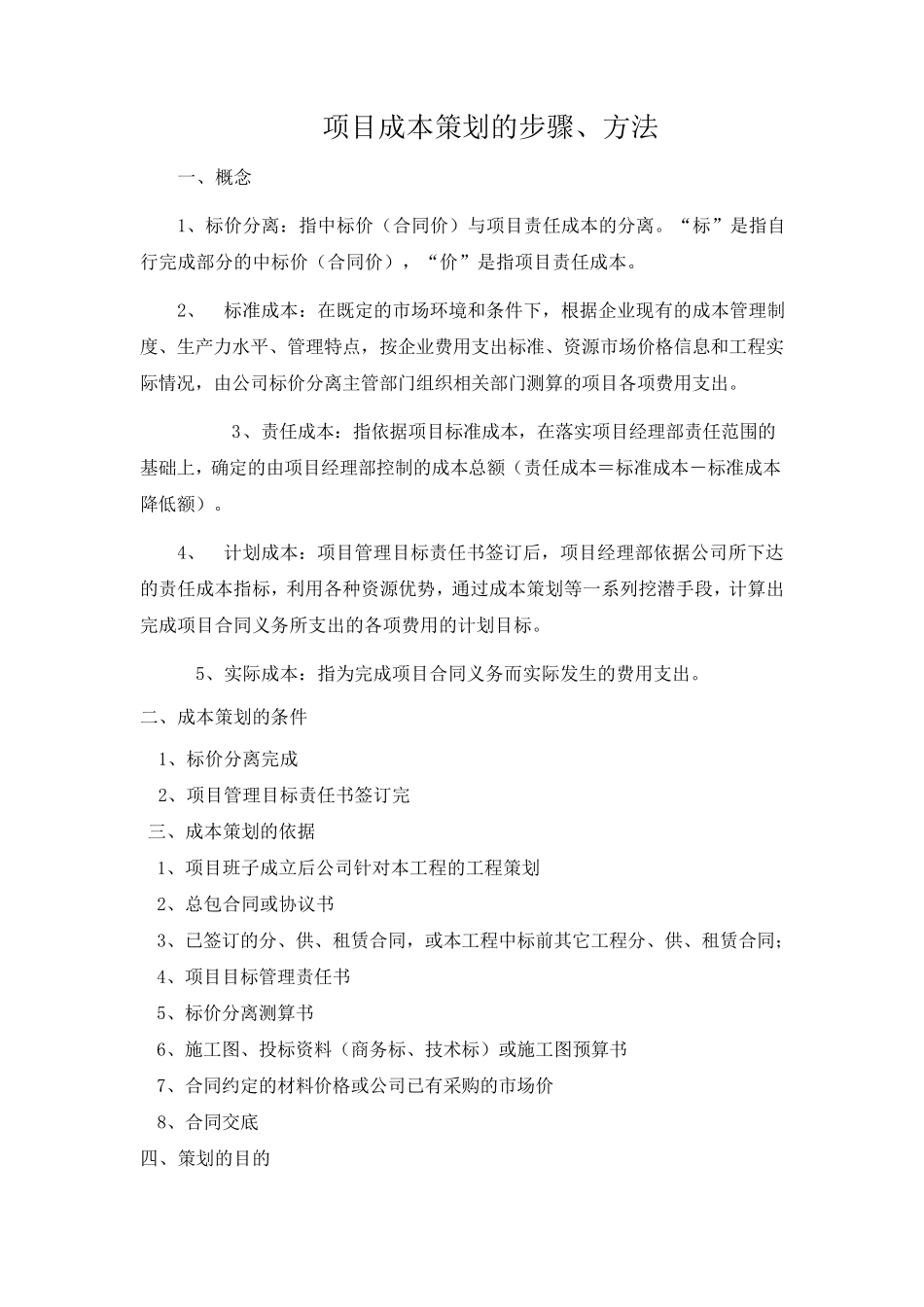

项目成本策划的步骤、方法 一、概念 1、标价分离:指中标价(合同价)与项目责任成本的分离
“标”是指自行完成部分的中标价(合同价),“价”是指项目责任成本
2、 标准成本:在既定的市场环境和条件下,根据企业现有的成本管理制度、生产力水平、管理特点,按企业费用支出标准、资源市场价格信息和工程实际情况,由公司标价分离主管部门组织相关部门测算的项目各项费用支出
3、责任成本:指依据项目标准成本,在落实项目经理部责任范围的基础上,确定的由项目经理部控制的成本总额(责任成本=标准成本-标准成本降低额)
4、 计划成本:项目管理目标责任书签订后,项目经理部依据公司所下达的责任成本指标,利用各种资源优势,通过成本策划等一系列挖潜手段,计算出完成项目合同义务所支出的各项费用的计划目标
5、实际成本:指为完成项目合同义务而实际发生的费用支出
二、成本策划的条件 1、标价分离完成 2、项目管理目标责任书签订完 三、成本策划的依据 1、项目班子成立后公司针对本工程的工程策划 2、总包合同或协议书 3、已签订的分、供、租赁合同,或本工程中标前其它工程分、供、租赁合同; 4、项目目标管理责任书 5、标价分离测算书 6、施工图、投标资料(商务标、技 术 标)或施工图预 算书 7、合同约 定的材 料价格或公司已有采 购 的市场价 8、合同交 底 四 、策划的目的 依据上述资料,通过对本项目影响项目成本因素的分析、工程策划的优化、成本策划,通过风险转嫁和防范、制定成本降低的措施、制定增加收入的措施、过程的成本控制、将采取的措施责任到人,目的是增加收入、减少支出,达到本项目收入最大化、成本最低
五、成立项目成本管理领导小组: 1、组长:项目经理,项目经理是项目成本管理的第一责任人 2、付组长:项目商务负责人 3、组员:项目生产经理、项目总工、工程部长、物资部长 六、项目成本管理领导小组职责 1、
