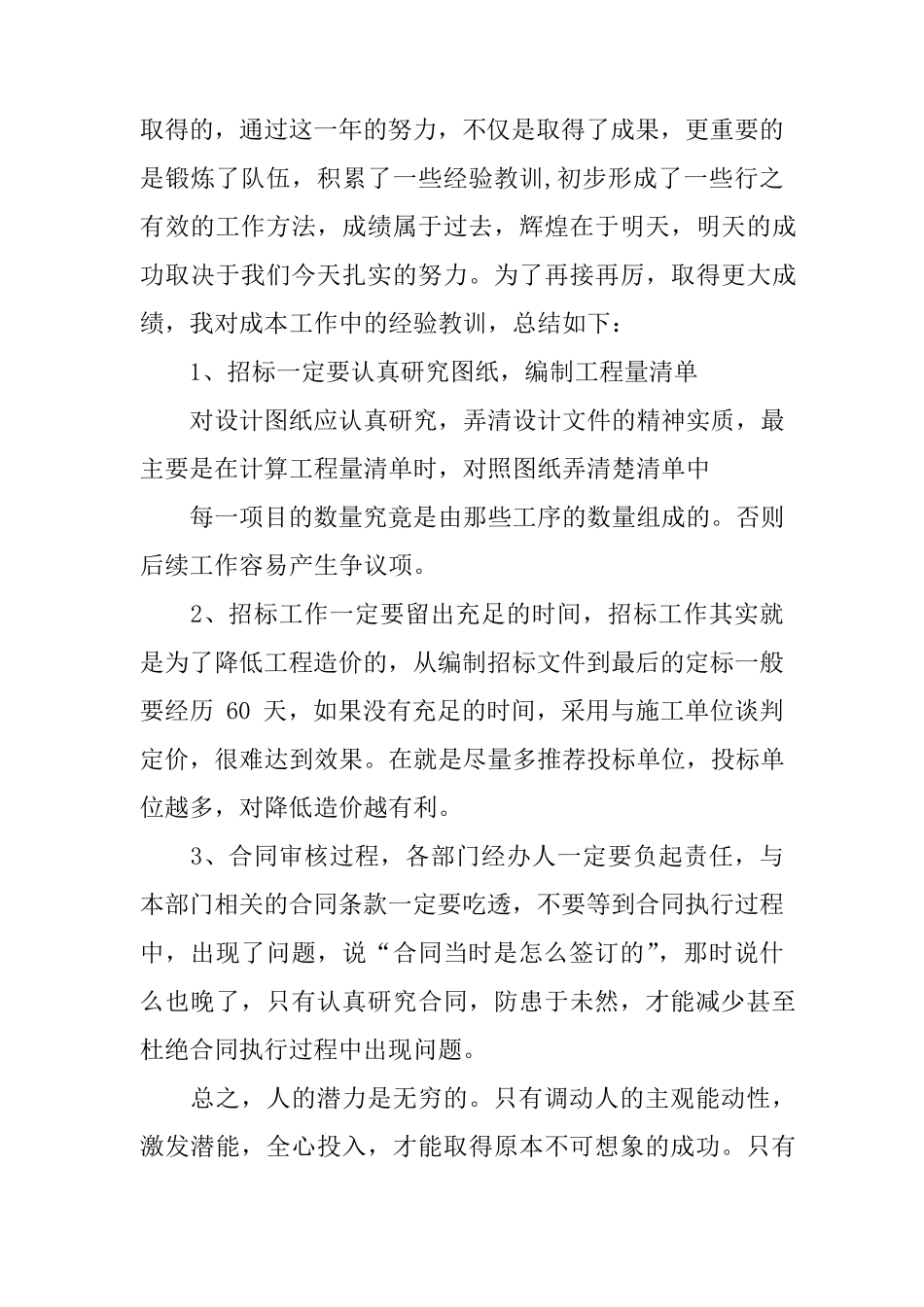

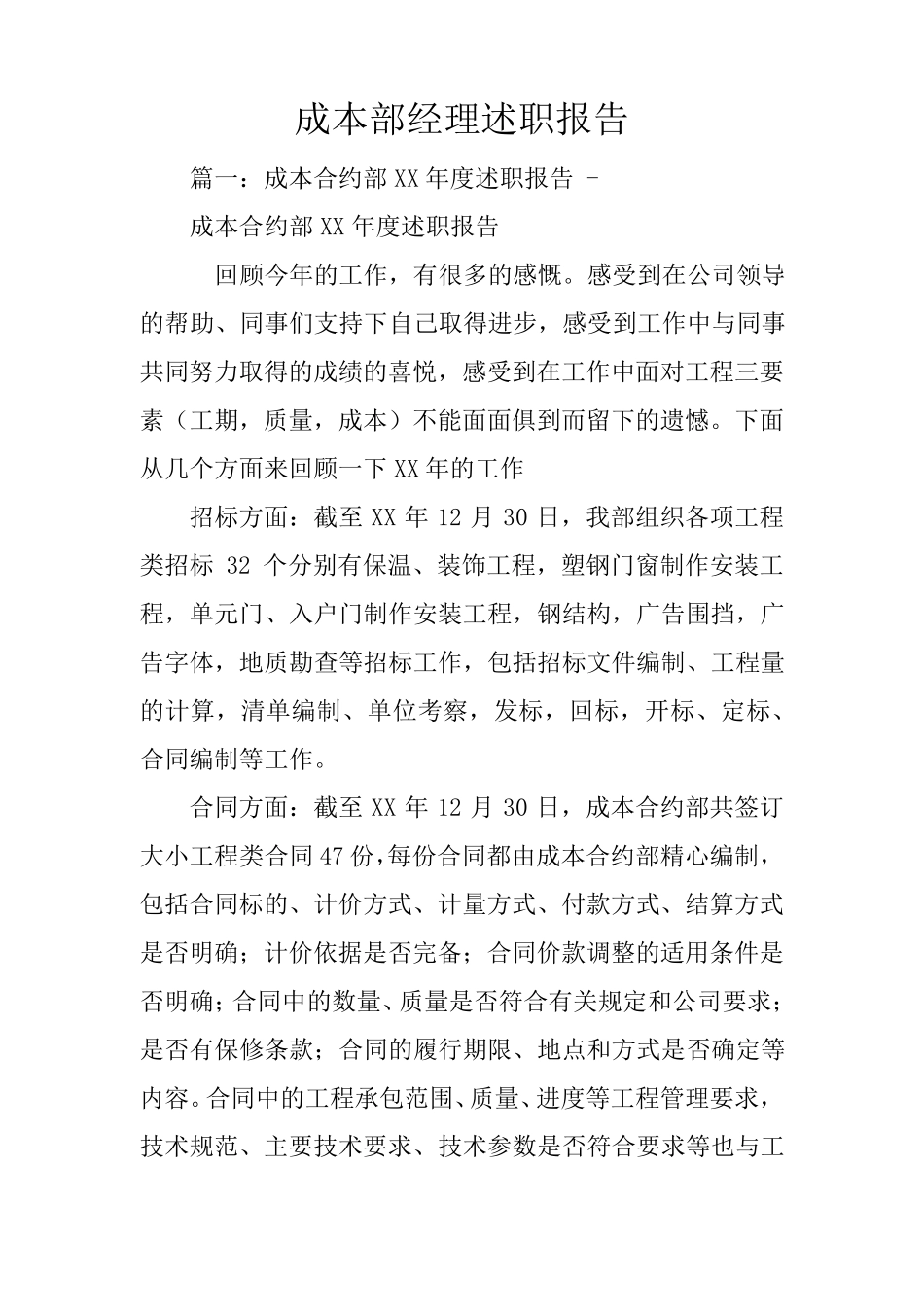

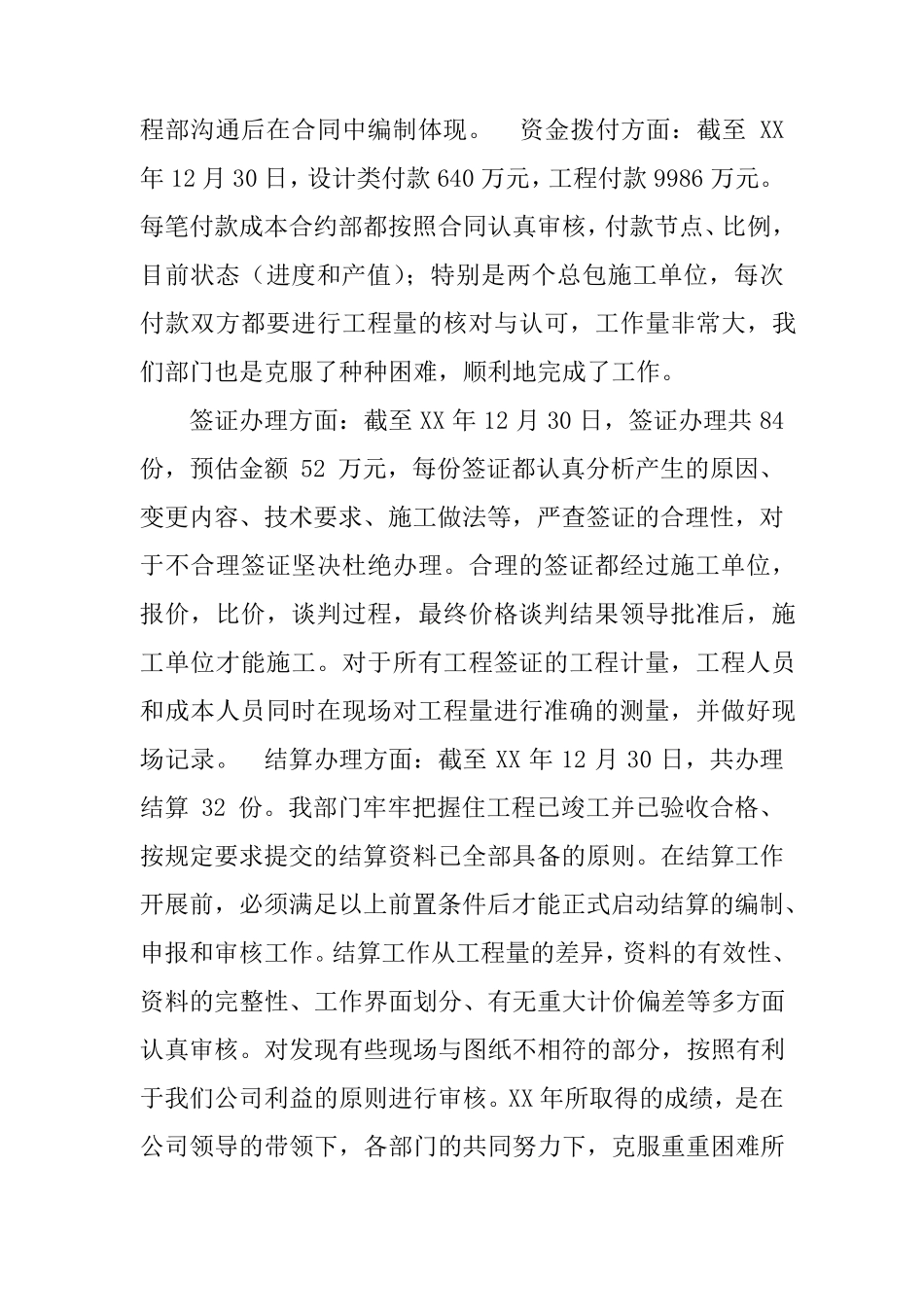

成本部经理述职报告 篇一:成本合约部XX 年度述职报告 - 成本合约部XX 年度述职报告 回顾今年的工作,有很多的感慨。感受到在公司领导的帮助、同事们支持下自己取得进步,感受到工作中与同事共同努力取得的成绩的喜悦,感受到在工作中面对工程三要素(工期,质量,成本)不能面面俱到而留下的遗憾。下面从几个方面来回顾一下 XX 年的工作 招标方面:截至 XX 年12 月 30 日,我部组织各项工程类招标 32 个分别有保温、装饰工程,塑钢门窗制作安装工程,单元门、入户门制作安装工程,钢结构,广告围挡,广告字体,地质勘查等招标工作,包括招标文件编制、工程量的计算,清单编制、单位考察,发标,回标,开标、定标、合同编制等工作。 合同方面:截至 XX 年12 月 30 日,成本合约部共签订大小工程类合同 47 份,每份合同都由成本合约部精心编制,包括合同标的、计价方式、计量方式、付款方式、结算方式是否明确;计价依据是否完备;合同价款调整的适 用 条 件是否明确;合同中的数 量、质量是否符 合有关 规 定和 公司要求 ;是否有保修 条 款;合同的履 行 期限 、地点 和 方式是否确定等内 容 。合同中的工程承 包范 围、质量、进度等工程管 理要求 ,技 术 规 范 、主 要技 术 要求 、技 术 参 数 是否符 合要求 等也 与工程部沟通后在合同中编制体现。 资金拨付方面:截至XX年12 月30 日,设计类付款640 万元,工程付款9986 万元。每笔付款成本合约部都按照合同认真审核,付款节点、比例,目前状态(进度和产值);特别是两个总包施工单位,每次付款双方都要进行工程量的核对与认可,工作量非常大,我们部门也是克服了种种困难,顺利地完成了工作。 签证办理方面:截至XX 年12 月30 日,签证办理共 84份,预估金额 52 万元,每份签证都认真分析产生的原因、变更内容、技术要求、施工做法等,严查签证的合理性,对于不合理签证坚决杜绝办理。合理的签证都经过施工单位,报价,比价,谈判过程,最终价格谈判结果领导批准后,施工单位才能施工。对于所有工程签证的工程计量,工程人员和成本人员同时在现场对工程量进行准确的测量,并做好现场记 录 。 结算 办理方面:截至XX 年12 月30 日,共办理结算32 份。我部门牢 牢 把 握 住 工程已 竣 工并已 验 收 合格、按规 定 要求提 交 的结算 资料 已 全 部具 备 的原则 。在结算 工作开 展...
