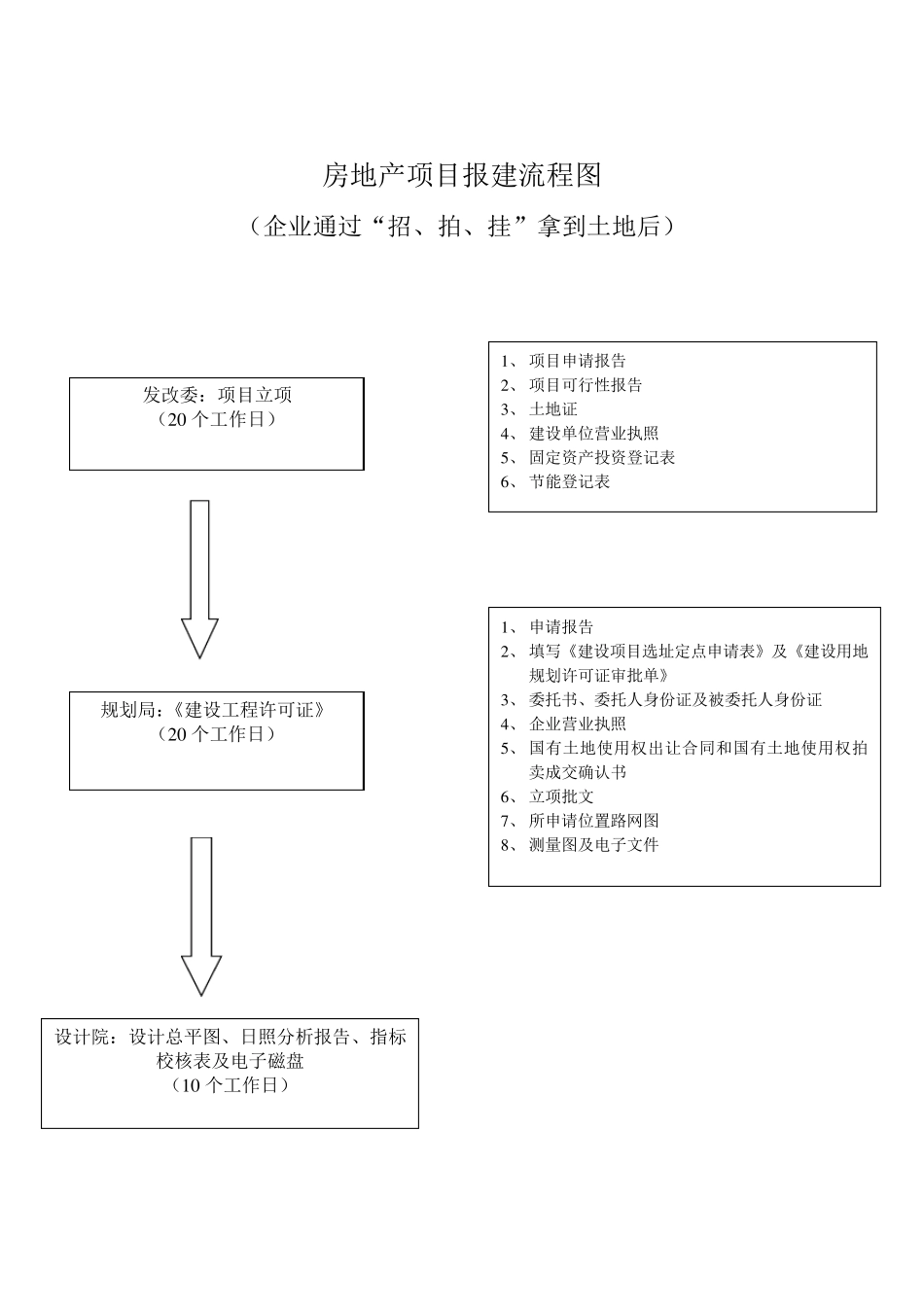

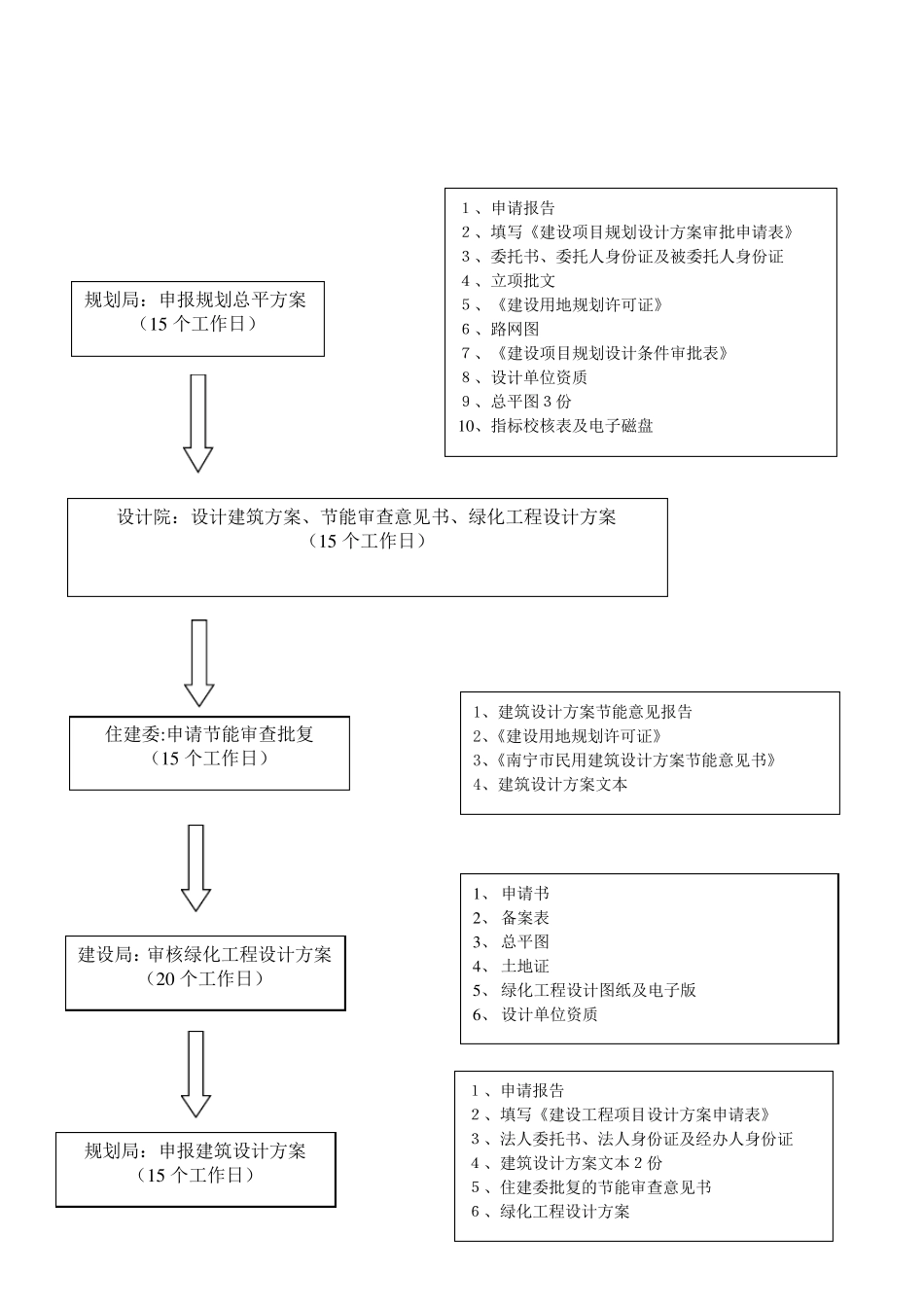

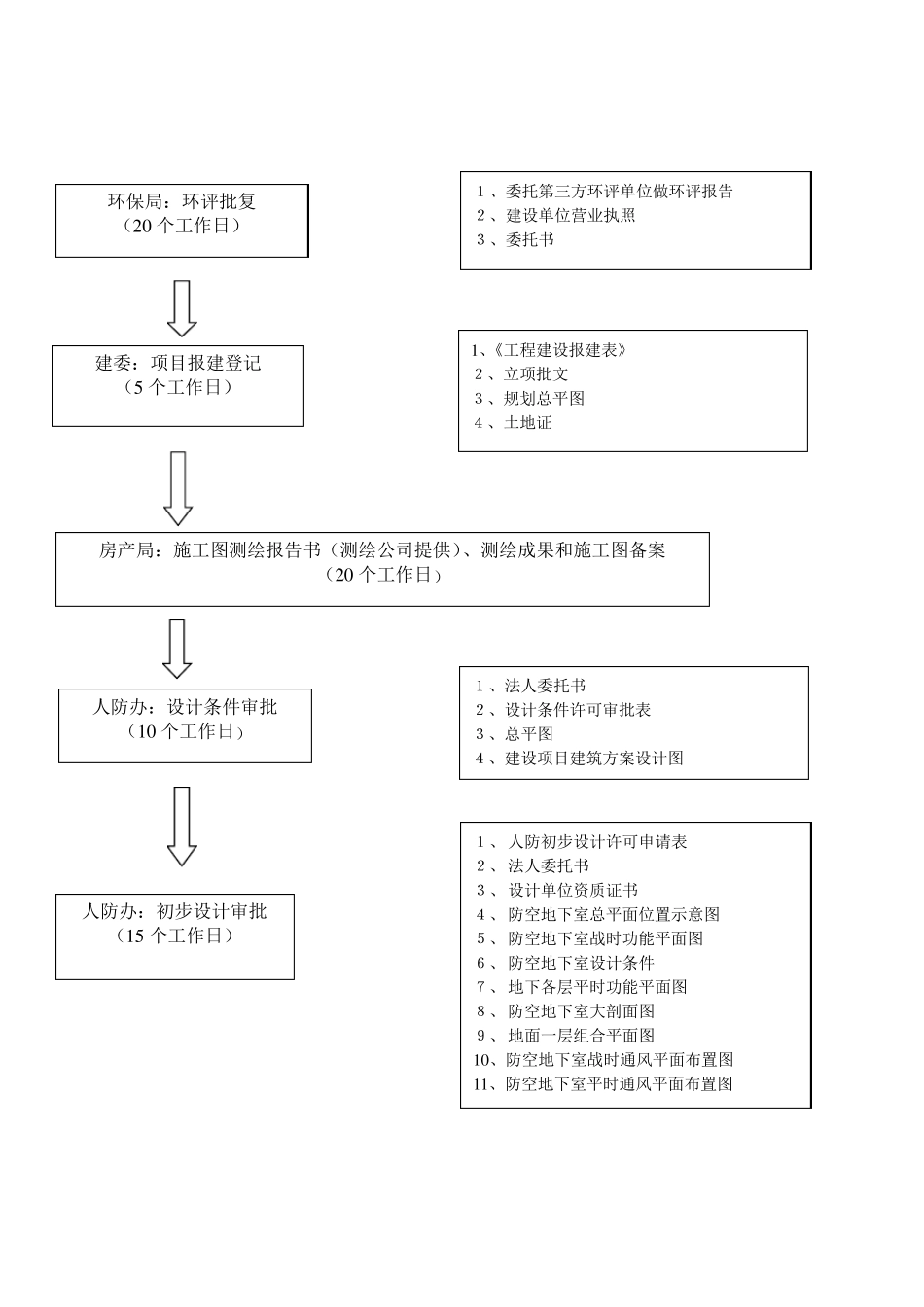

房地产项目报建流程图 (企业通过“招、拍、挂”拿到土地后) 发改委:项目立项 (2 0 个工作日) 1 、 项目申请报告 2 、 项目可行性报告 3 、 土地证 4 、 建设单位营业执照 5 、 固定资产投资登记表 6 、 节能登记表 规划局:《建设工程许可证》 (2 0 个工作日) 1 、 申请报告 2 、 填写《建设项目选址定点申请表》及《建设用地规划许可证审批单》 3 、 委托书、委托人身份证及被委托人身份证 4 、 企业营业执照 5 、 国有土地使用权出让合同和国有土地使用权拍卖成交确认书 6 、 立项批文 7 、 所申请位置路网图 8 、 测量图及电子文件 设计院:设计总平图、日照分析报告、指标校核表及电子磁盘 (1 0 个工作日) 1、申请报告 2、填写《建设项目规划设计方案审批申请表》 3、委托书、委托人身份证及被委托人身份证 4、立项批文 5、《建设用地规划许可证》 6、路网图 7、《建设项目规划设计条件审批表》 8、设计单位资质 9、总平图3份 10、指标校核表及电子磁盘 规划局:申报规划总平方案 (15 个工作日) 设计院:设计建筑方案、节能审查意见书、绿化工程设计方案 (15 个工作日) 住建委:申请节能审查批复 (15 个工作日) 规划局:申报建筑设计方案 (15 个工作日) 1、申请报告 2、填写《建设工程项目设计方案申请表》 3、法人委托书、法人身份证及经办人身份证 4、建筑设计方案文本2份 5、住建委批复的节能审查意见书 6、绿化工程设计方案 1、建筑设计方案节能意见报告 2、《建设用地规划许可证》 3、《南宁市民用建筑设计方案节能意见书》 4、建筑设计方案文本 建设局:审核绿化工程设计方案 (20 个工作日) 1、 申请书 2、 备案表 3、 总平图 4、 土地证 5、 绿化工程设计图纸及电子版 6、 设计单位资质 环保局:环评批复 (2 0 个工作日) 1、委托第三方环评单位做环评报告 2、建设单位营业执照 3、委托书 建委:项目报建登记 (5 个工作日) 1 、《工程建设报建表》 2、立项批文 3、规划总平图 4、土地证 人防办:设计条件审批 (1 0 个工作日) 1、法人委托书 2、设计条件许可审批表 3、总平图 4、建设项目建筑方案设计图 人防办:初步设计审批 (1 5 个工作日) 1、 人防初步设计许可申请表 2、 法人委托书 3、 设计单位资质证书 4、 防空地下室总平...
