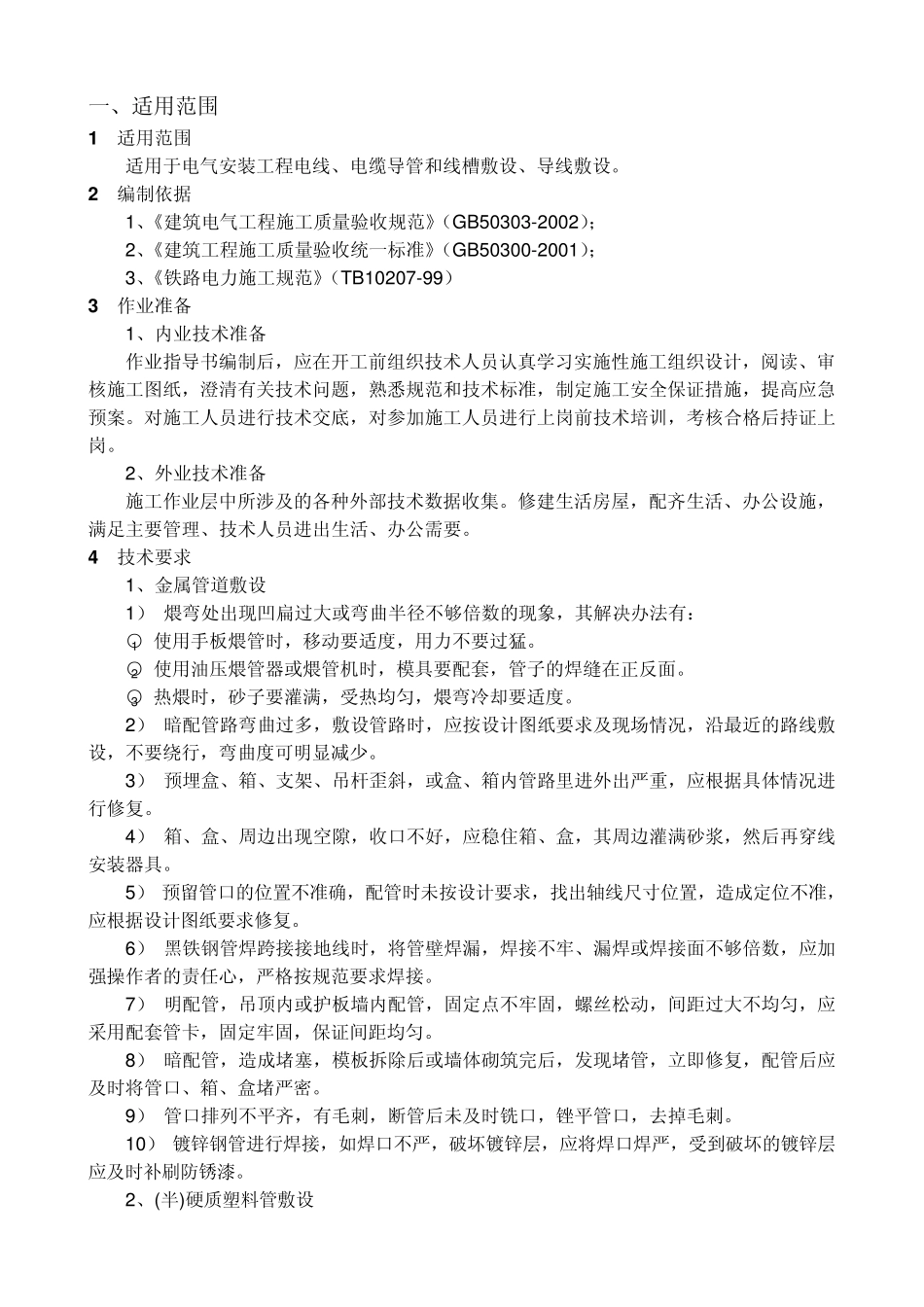

一、适用范围 1 适用范围 适用于电气安装工程电线、电缆导管和线槽敷设、导线敷设
2 编制依据 1、《建筑电气工程施工质量验收规范》(GB50303-2002); 2、《建筑工程施工质量验收统一标准》(GB50300-2001); 3、《铁路电力施工规范》(TB10207-99) 3 作业准备 1、内业技术准备 作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准,制定施工安全保证措施,提高应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2、外业技术准备 施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进出生活、办公需要
4 技术要求 1、金属管道敷设 1) 煨弯处出现凹扁过大或弯曲半径不够倍数的现象,其解决办法有: ○1 使用手板煨管时,移动要适度,用力不要过猛
○2 使用油压煨管器或煨管机时,模具要配套,管子的焊缝在正反面
○3 热煨时,砂子要灌满,受热均匀,煨弯冷却要适度
2) 暗配管路弯曲过多,敷设管路时,应按设计图纸要求及现场情况,沿最近的路线敷设,不要绕行,弯曲度可明显减少
3) 预埋盒、箱、支架、吊杆歪斜,或盒、箱内管路里进外出严重,应根据具体情况进行修复
4) 箱、盒、周边出现空隙,收口不好,应稳住箱、盒,其周边灌满砂浆,然后再穿线安装器具
5) 预留管口的位置不准确,配管时未按设计要求,找出轴线尺寸位置,造成定位不准,应根据设计图纸要求修复
6) 黑铁钢管焊跨接接地线时,将管壁焊漏,焊接不牢、漏焊或焊接面不够倍数,应加强操作者的责任心,严格按规范要求焊接
7) 明配管,吊顶内或护板墙内配管,固定点不牢固,螺丝松动,间距过大不均匀,应采用配套管卡,固定牢固,保证间距均匀
