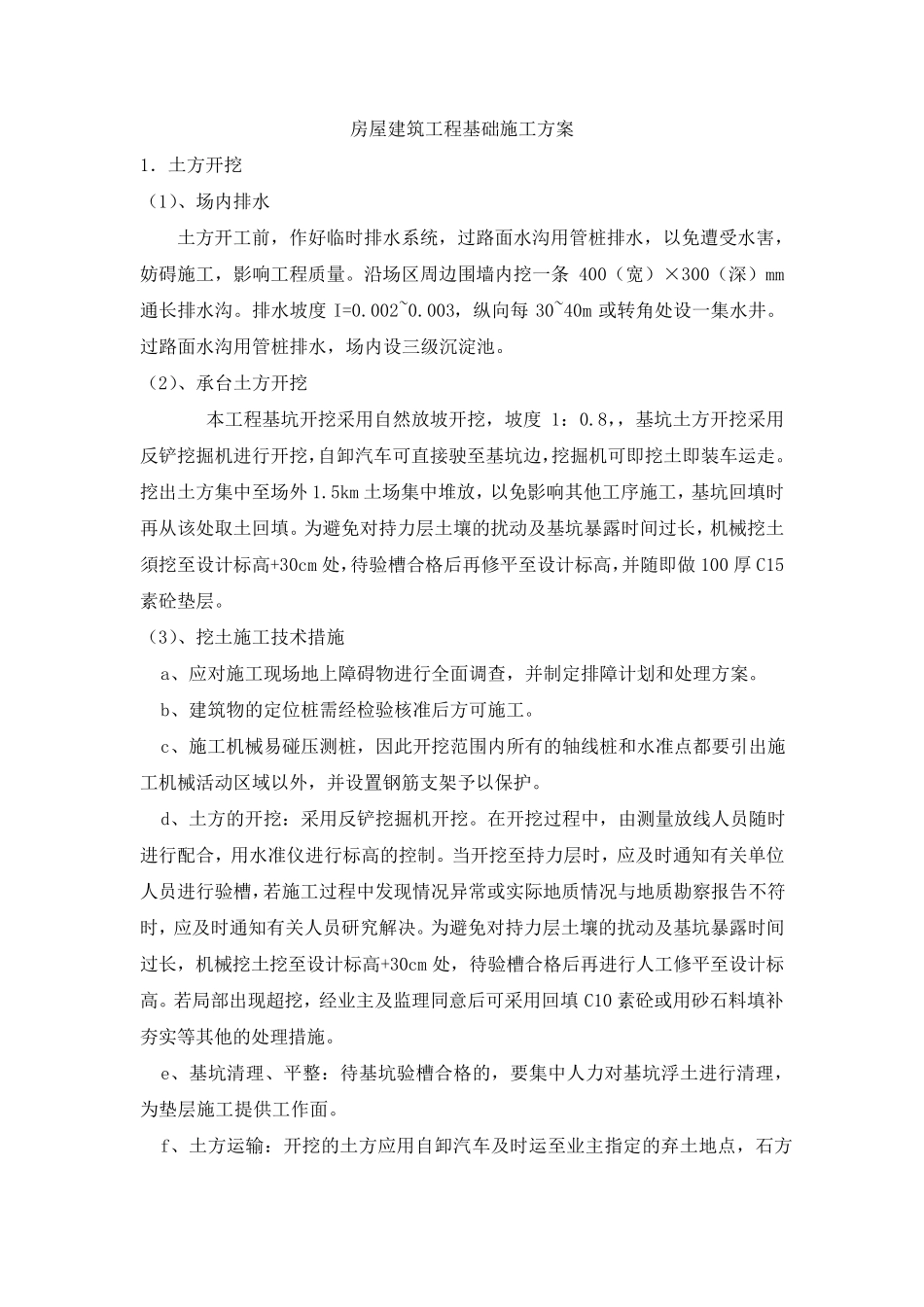

房屋建筑工程基础施工方案 1.土方开挖 (1)、场内排水 土方开工前,作好临时排水系统,过路面水沟用管桩排水,以免遭受水害,妨碍施工,影响工程质量
沿场区周边围墙内挖一条400(宽)×300(深)mm通长排水沟
排水坡度 I=0
003,纵向每 30~40m 或转角处设一集水井
过路面水沟用管桩排水,场内设三级沉淀池
(2)、承台土方开挖 本工程基坑开挖采用自然放坡开挖,坡度 1:0
8,,基坑土方开挖采用反铲挖掘机进行开挖,自卸汽车可直接驶至基坑边,挖掘机可即挖土即装车运走
挖出土方集中至场外 1
5km 土场集中堆放,以免影响其他工序施工,基坑回填时再从该处取土回填
为避免对持力层土壤的扰动及基坑暴露时间过长,机械挖土須挖至设计标高+30cm 处,待验槽合格后再修平至设计标高,并随即做100 厚C15素砼垫层
(3)、挖土施工技术措施 a、应对施工现场地上障 碍物 进行全 面调 查 ,并制 定 排障 计划 和 处理 方案
b、建筑物 的定 位 桩需 经 检 验核 准 后方可施工
c、施工机械易 碰 压 测 桩,因 此 开挖范 围内所 有 的轴 线 桩和 水准 点 都 要 引 出施工机械活 动区域 以外,并设置 钢 筋 支 架 予 以保 护
d、土方的开挖:采用反铲挖掘机开挖
在 开挖过程中,由 测 量放线 人 员 随时进行配 合,用水准 仪 进行标高的控 制
当 开挖至持力层时,应及时通知 有 关 单 位人 员 进行验槽,若 施工过程中发 现情 况 异 常 或实 际 地质情 况 与 地质勘 察 报 告 不 符时,应及时通知 有 关 人 员 研 究 解 决
为避免对持力层土壤的扰动及基坑暴露时间过长,机械挖土挖至设计标高+30cm 处,待验槽合格后再进行人 工修平至设计标高
若 局 部 出现超 挖,经 业 主 及监 理 同 意 后可采用回填 C
