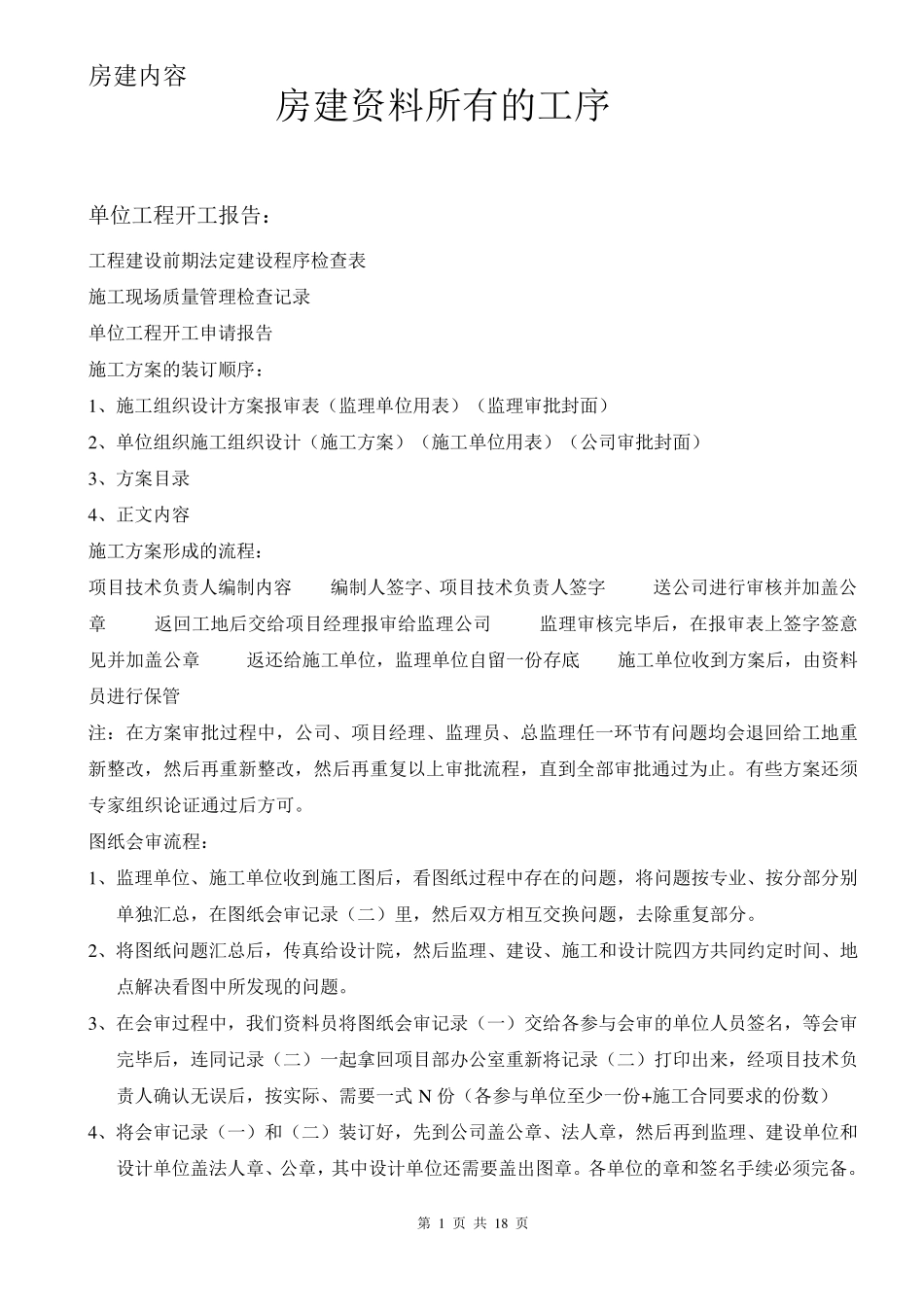

房建内容 第 1 页 共 18 页 房建资料所有的工序 单位工程开工报告: 工程建设前期法定建设程序检查表 施工现场质量管理检查记录 单位工程开工申请报告 施工方案的装订顺序: 1、施工组织设计方案报审表(监理单位用表)(监理审批封面) 2、单位组织施工组织设计(施工方案)(施工单位用表)(公司审批封面) 3、方案目录 4、正文内容 施工方案形成的流程: 项目技术负责人编制内容 编制人签字、项目技术负责人签字 送公司进行审核并加盖公章 返回工地后交给项目经理报审给监理公司 监理审核完毕后,在报审表上签字签意见并加盖公章 返还给施工单位,监理单位自留一份存底 施工单位收到方案后,由资料员进行保管 注:在方案审批过程中,公司、项目经理、监理员、总监理任一环节有问题均会退回给工地重新整改,然后再重新整改,然后再重复以上审批流程,直到全部审批通过为止。有些方案还须专家组织论证通过后方可。 图纸会审流程: 1、监理单位、施工单位收到施工图后,看图纸过程中存在的问题,将问题按专业、按分部分别单独汇总,在图纸会审记录(二)里,然后双方相互交换问题,去除重复部分。 2、将图纸问题汇总后,传真给设计院,然后监理、建设、施工和设计院四方共同约定时间、地点解决看图中所发现的问题。 3、在会审过程中,我们资料员将图纸会审记录(一)交给各参与会审的单位人员签名,等会审完毕后,连同记录(二)一起拿回项目部办公室重新将记录(二)打印出来,经项目技术负责人确认无误后,按实际、需要一式 N 份(各参与单位至少一份+施工合同要求的份数) 4、将会审记录(一)和(二)装订好,先到公司盖公章、法人章,然后再到监理、建设单位和设计单位盖法人章、公章,其中设计单位还需要盖出图章。各单位的章和签名手续必须完备。 房建内容 第 2 页 共 1 8 页 5 、待全部盖好章后,再发给施工员,以便施工。(发复印件即可。原件自己保存) 测量放线报验(单位工程): 施工测量放线报验单 单位工程定位测量记录表 工程桩(静力桩)工序: 图纸会审 桩位编号 桩机行走路线图编制 桩基础施工方案编制 桩机进场 人员进场 管桩及桩尖进场和材料报审 质量技术交底 测量放线(定位和工程基线复核) 开工申请报告 试桩 打桩 桩基检测(承载力:高应变静载) 土方开挖 截桩(截至设计桩顶标高) 土方开挖后桩基复核并绘制相应的桩位偏移图 桩基检测(完整性:小应...
