(一)预应力管桩施工工艺及方法本标段预应力管桩共计82566m,管桩计划采用外购,汽车运至现场后采用柴油打桩机进行打设

预应力管桩施工工艺流程管桩施工工艺流程见下图
预应力管桩施工工艺流程图2
工艺要点与技术措施(1)施工准备清理场地,排除积水,并将路基范围内原地面上淤泥、树根、草皮、腐殖土等全部挖除
在路基范围内按设计要求分层填筑软土地基工作层,用小型压路机碾压密实
对桩位进行测量放样并作出标记
本标段所有预应力管桩均从合格的厂家购置,现场检查预制桩有无出厂合格证,确认没有裂纹、桩身混凝土无剥落露筋现象并按外观检查要求验收合格后方可使用
清除桩表面的附着物,有接头法兰盘的要除锈去污,并在桩的侧面画上醒目的尺寸标志线,便于沉桩时显示桩的入土深度
打桩设备进场后,进行安装调试,然后移机至桩位处就位
打桩机就位时,应对准桩位,垂直稳定,确保在施工中不倾斜、移位
(2)锤击沉桩起锤轻击,在两台经纬仪的检核下使桩保持垂直,无异常时即可正式沉桩
在开始锤击时,落距应较小,当入土一定深度并待桩稳定后,再按要求的落距沉桩

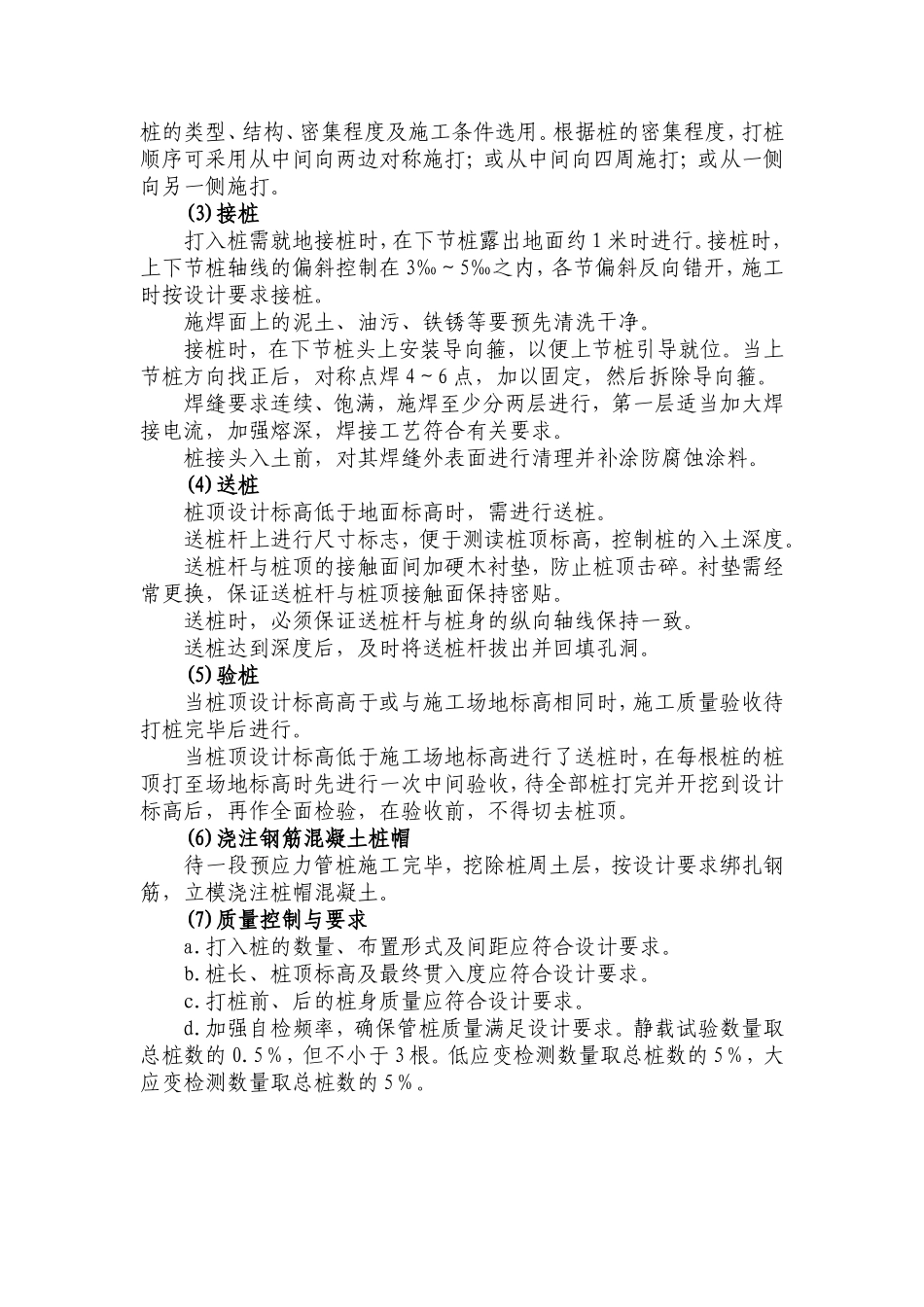

打桩宜重锤低击,锤重的选择应根据地质条件、平整场地测量放样打桩机就位打桩沉桩到位验桩管桩检查接桩桩帽施工桩的类型、结构、密集程度及施工条件选用
根据桩的密集程度,打桩顺序可采用从中间向两边对称施打;或从中间向四周施打;或从一侧向另一侧施打
(3)接桩打入桩需就地接桩时,在下节桩露出地面约1米时进行
接桩时,上下节桩轴线的偏斜控制在3‰~5‰之内,各节偏斜反向错开,施工时按设计要求接桩
施焊面上的泥土、油污、铁锈等要预先清洗干净
接桩时,在下节桩头上安装导向箍,以便上节桩引导就位
当上节桩方向找正后,对称点焊4~6点,加以固定,然后拆除导向箍
焊缝要求连续、饱满,施焊至少分两层进行,第一层适当加大焊接电流,加强熔深,焊接工艺符合有关要求
桩接头入土前,对其焊缝外表面进
