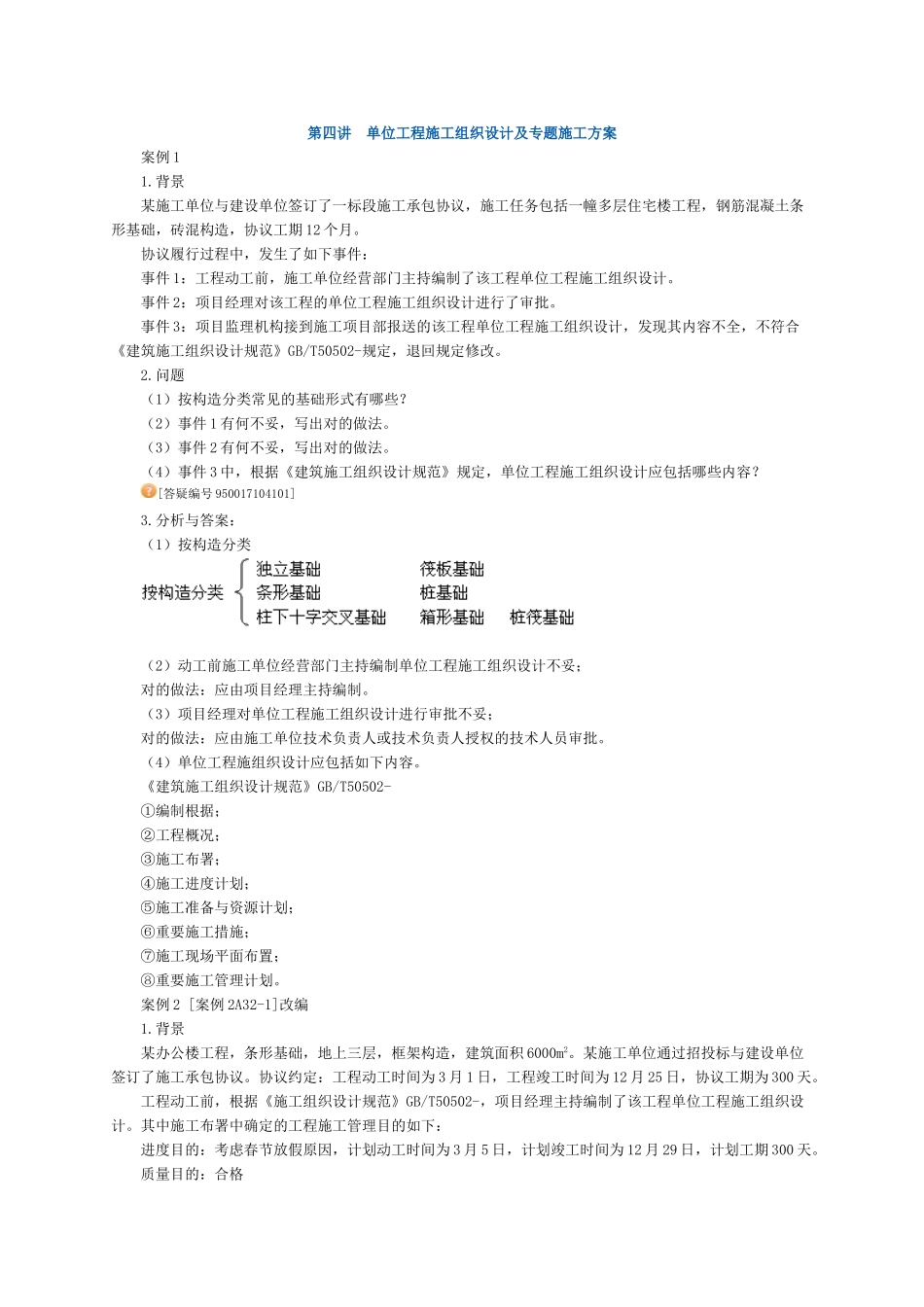

第四讲 单位工程施工组织设计及专题施工方案 案例 1 1
背景 某施工单位与建设单位签订了一标段施工承包协议,施工任务包括一幢多层住宅楼工程,钢筋混凝土条形基础,砖混构造,协议工期 12 个月
协议履行过程中,发生了如下事件: 事件 1:工程动工前,施工单位经营部门主持编制了该工程单位工程施工组织设计
事件 2:项目经理对该工程的单位工程施工组织设计进行了审批
事件 3:项目监理机构接到施工项目部报送的该工程单位工程施工组织设计,发现其内容不全,不符合《建筑施工组织设计规范》GB/T50502-规定,退回规定修改

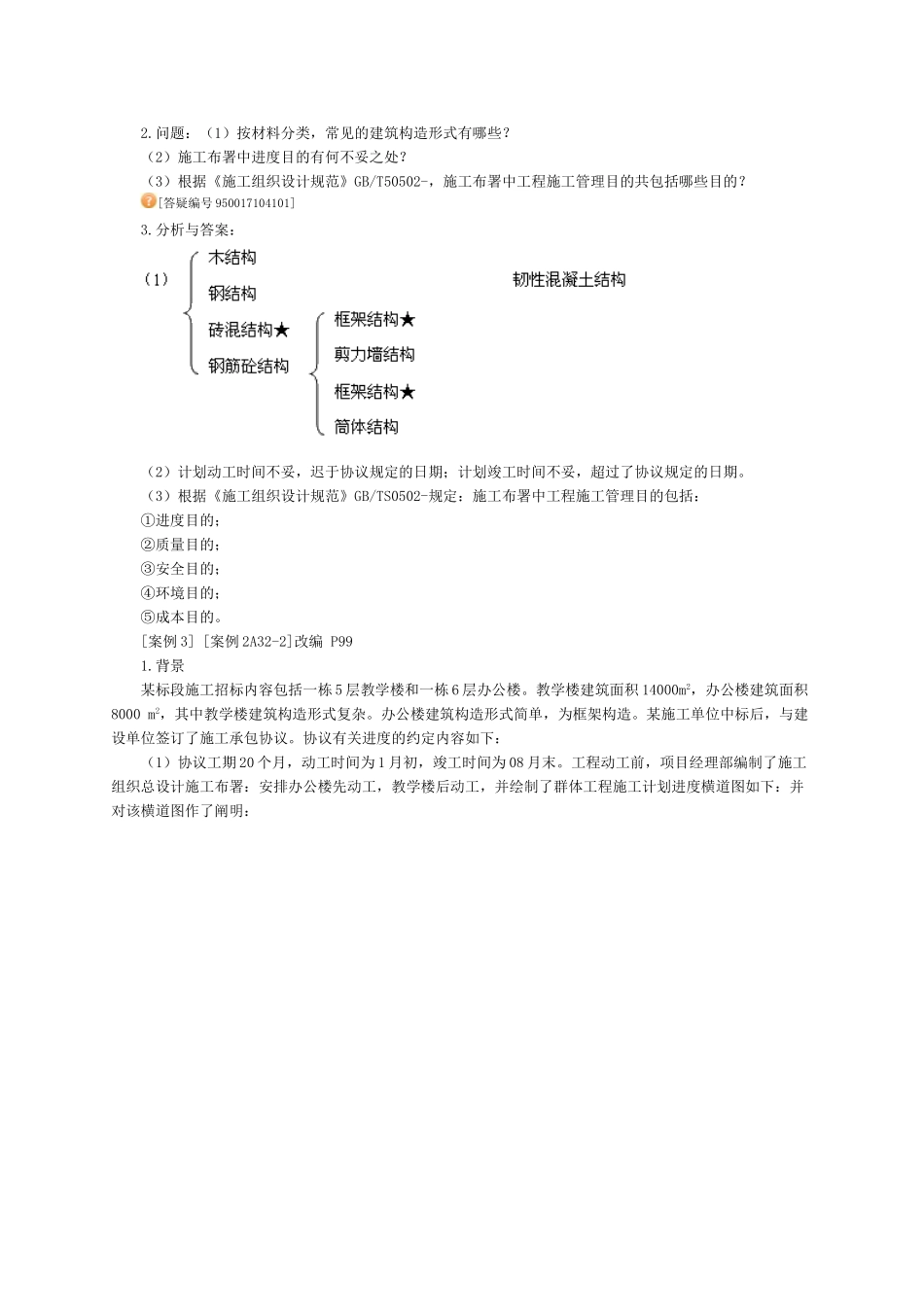

问题 (1)按构造分类常见的基础形式有哪些
(2)事件 1 有何不妥,写出对的做法
(3)事件 2 有何不妥,写出对的做法
(4)事件 3 中,根据《建筑施工组织设计规范》规定,单位工程施工组织设计应包括哪些内容
[答疑编号 950017104101] 3
分析与答案: (1)按构造分类 (2)动工前施工单位经营部门主持编制单位工程施工组织设计不妥; 对的做法:应由项目经理主持编制
(3)项目经理对单位工程施工组织设计进行审批不妥; 对的做法:应由施工单位技术负责人或技术负责人授权的技术人员审批
(4)单位工程施组织设计应包括如下内容
《建筑施工组织设计规范》GB/T50502- ①编制根据; ②工程概况; ③施工布署; ④施工进度计划; ⑤施工准备与资源计划; ⑥重要施工措施; ⑦施工现场平面布置; ⑧重要施工管理计划
案例 2 [案例 2A32-1]改编 1
背景 某办公楼工程,条形基础,地上三层,框架构造,建筑面积 6000m2
某施工单位通过招投标与建设单位签订了施工承包协议
协议约定:工程动工时间为 3 月 1 日,工程竣工时间为 12 月 25 日,协议工期为 300 天

工程动工前,根据《施工组织设计规范》GB/T505
