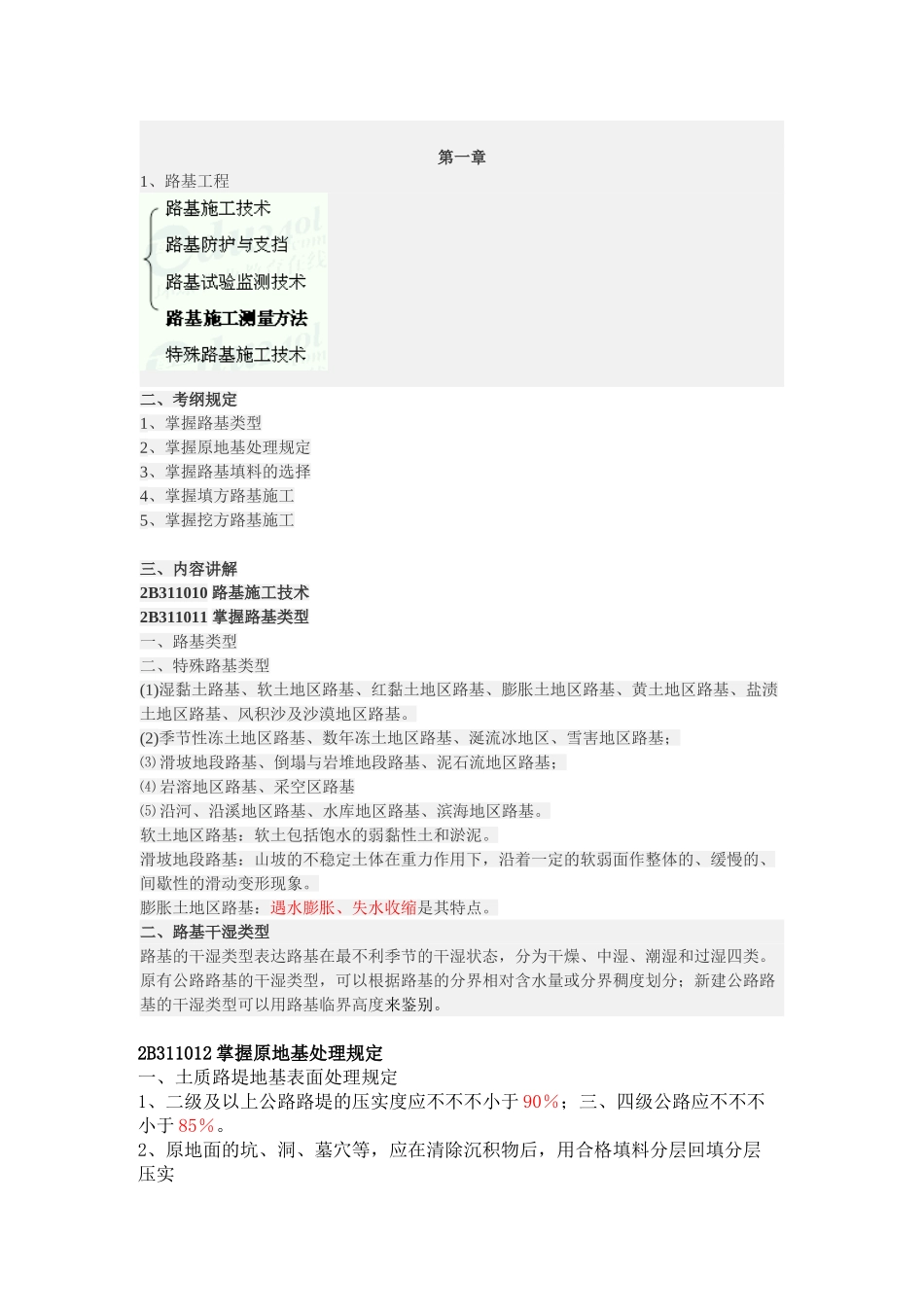

第一章1、路基工程二、考纲规定1、掌握路基类型2、掌握原地基处理规定3、掌握路基填料的选择4、掌握填方路基施工5、掌握挖方路基施工三、内容讲解2B311010 路基施工技术2B311011 掌握路基类型一、路基类型二、特殊路基类型(1)湿黏土路基、软土地区路基、红黏土地区路基、膨胀土地区路基、黄土地区路基、盐渍土地区路基、风积沙及沙漠地区路基
(2)季节性冻土地区路基、数年冻土地区路基、涎流冰地区、雪害地区路基;⑶ 滑坡地段路基、倒塌与岩堆地段路基、泥石流地区路基;⑷ 岩溶地区路基、采空区路基⑸ 沿河、沿溪地区路基、水库地区路基、滨海地区路基
软土地区路基:软土包括饱水的弱黏性土和淤泥
滑坡地段路基:山坡的不稳定土体在重力作用下,沿着一定的软弱面作整体的、缓慢的、间歇性的滑动变形现象
膨胀土地区路基:遇水膨胀、失水收缩是其特点

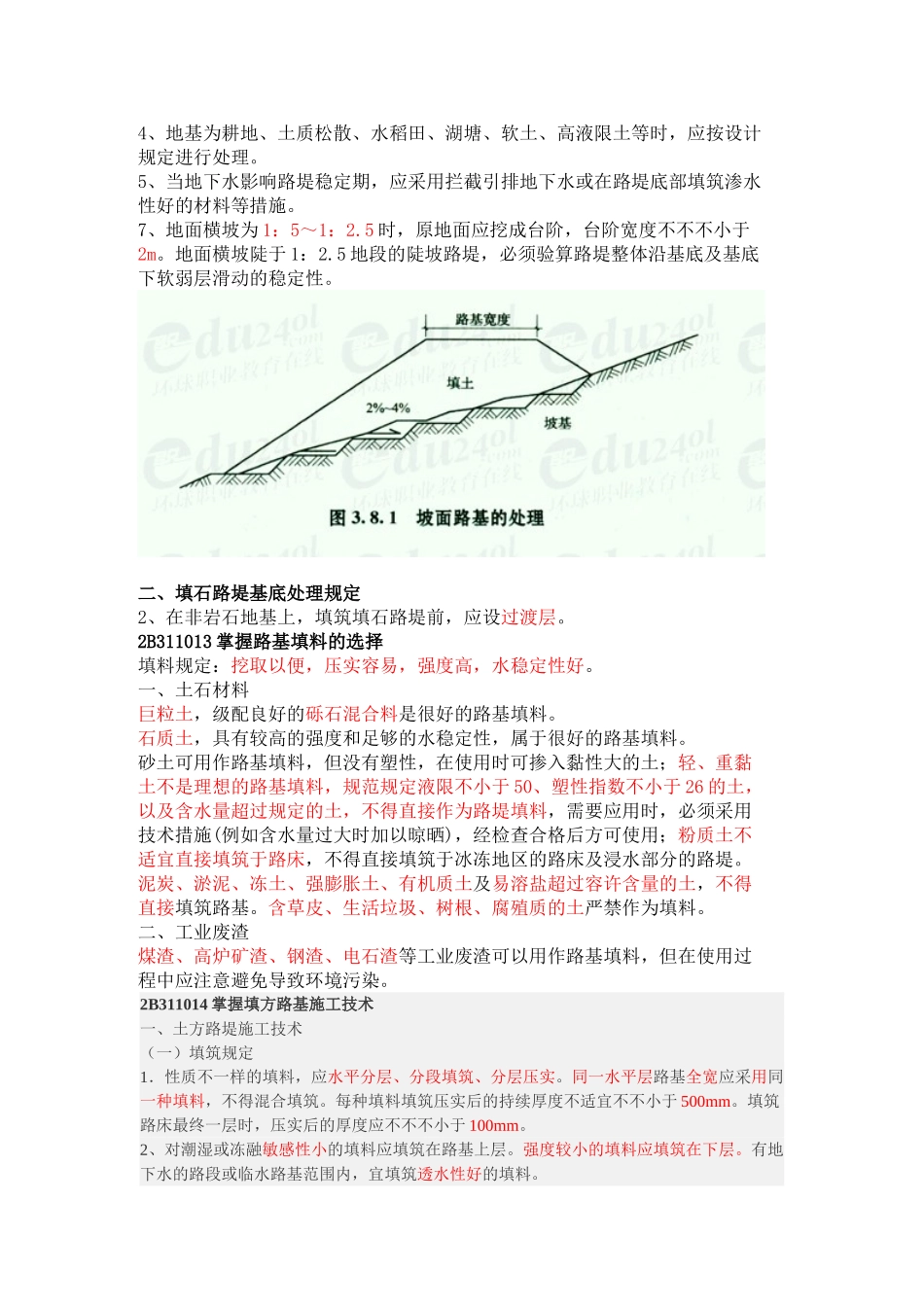

二、路基干湿类型路基的干湿类型表达路基在最不利季节的干湿状态,分为干燥、中湿、潮湿和过湿四类
原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分;新建公路路基的干湿类型可以用路基临界高度来鉴别
2B311012 掌握原地基处理规定一、土质路堤地基表面处理规定1、二级及以上公路路堤的压实度应不不不小于 90%;三、四级公路应不不不小于 85%
2、原地面的坑、洞、墓穴等,应在清除沉积物后,用合格填料分层回填分层压实4、地基为耕地、土质松散、水稻田、湖塘、软土、高液限土等时,应按设计规定进行处理
5、当地下水影响路堤稳定期,应采用拦截引排地下水或在路堤底部填筑渗水性好的材料等措施

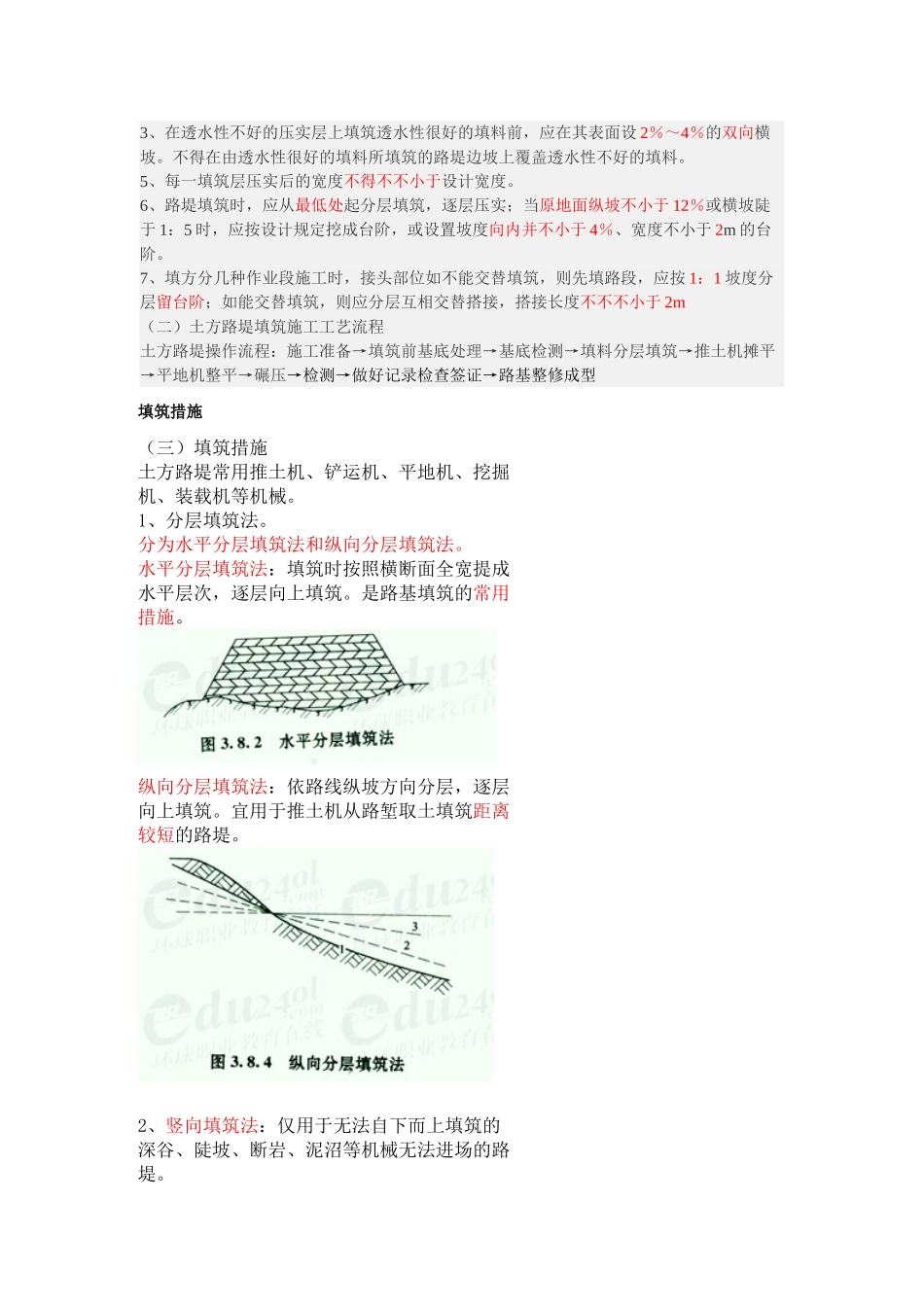

7、地面横坡为 1:5~1:2
5 时,原地面应挖成台阶,台阶宽度不不不小于2m
地面横坡陡于 1:2
5 地段的陡坡路堤,必须验算路堤整体沿基底及基底下软弱层滑动的稳定性
二、填石路堤基底处理规定2、在非岩石地基上,填筑填石路堤前,应设过渡层
2B31101
