电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

溶洞处理方案(桩基裂隙及溶洞处理专项方案)

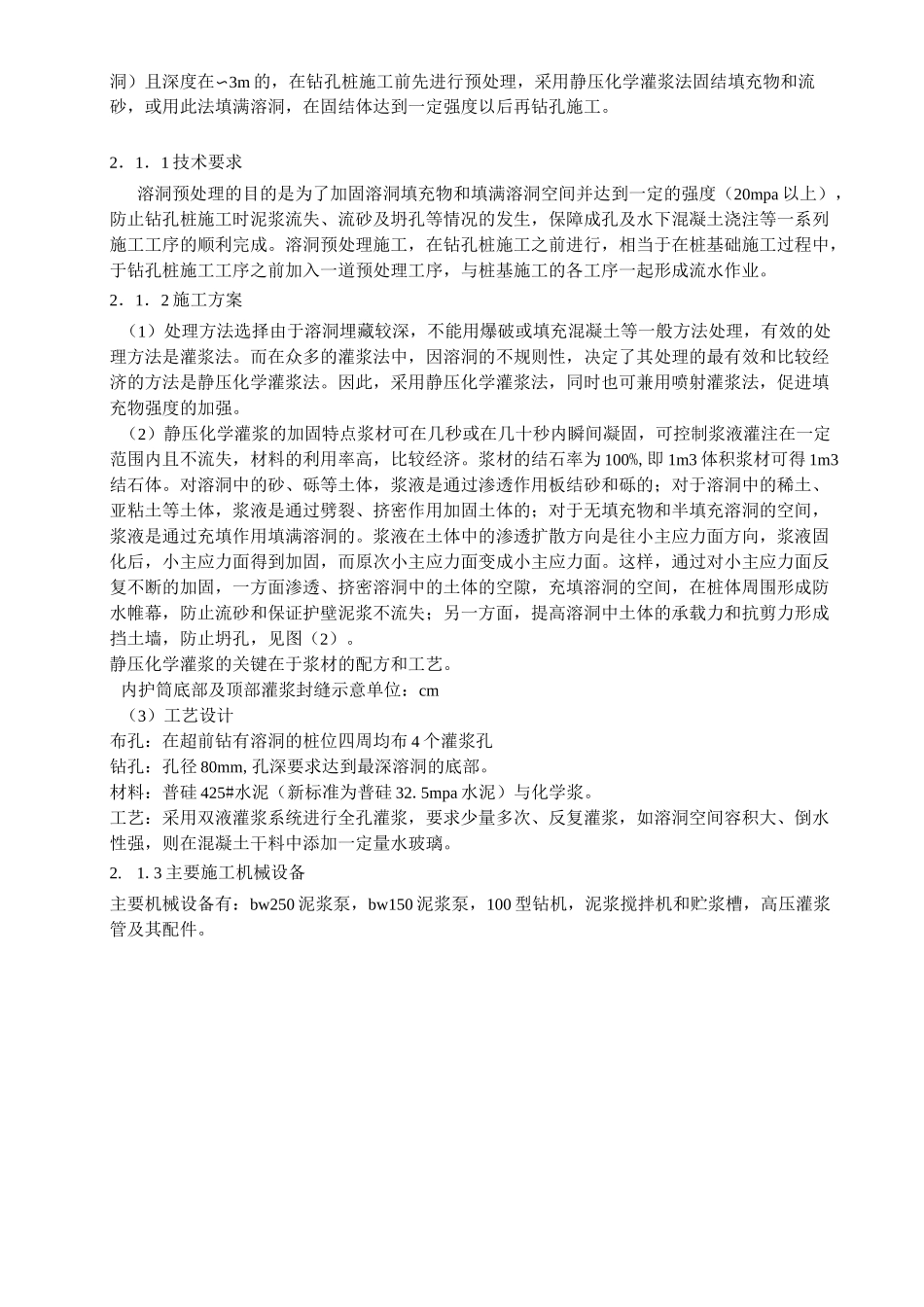

溶洞处理方案(桩基裂隙及溶洞处理专项方案)_第1页
1/7

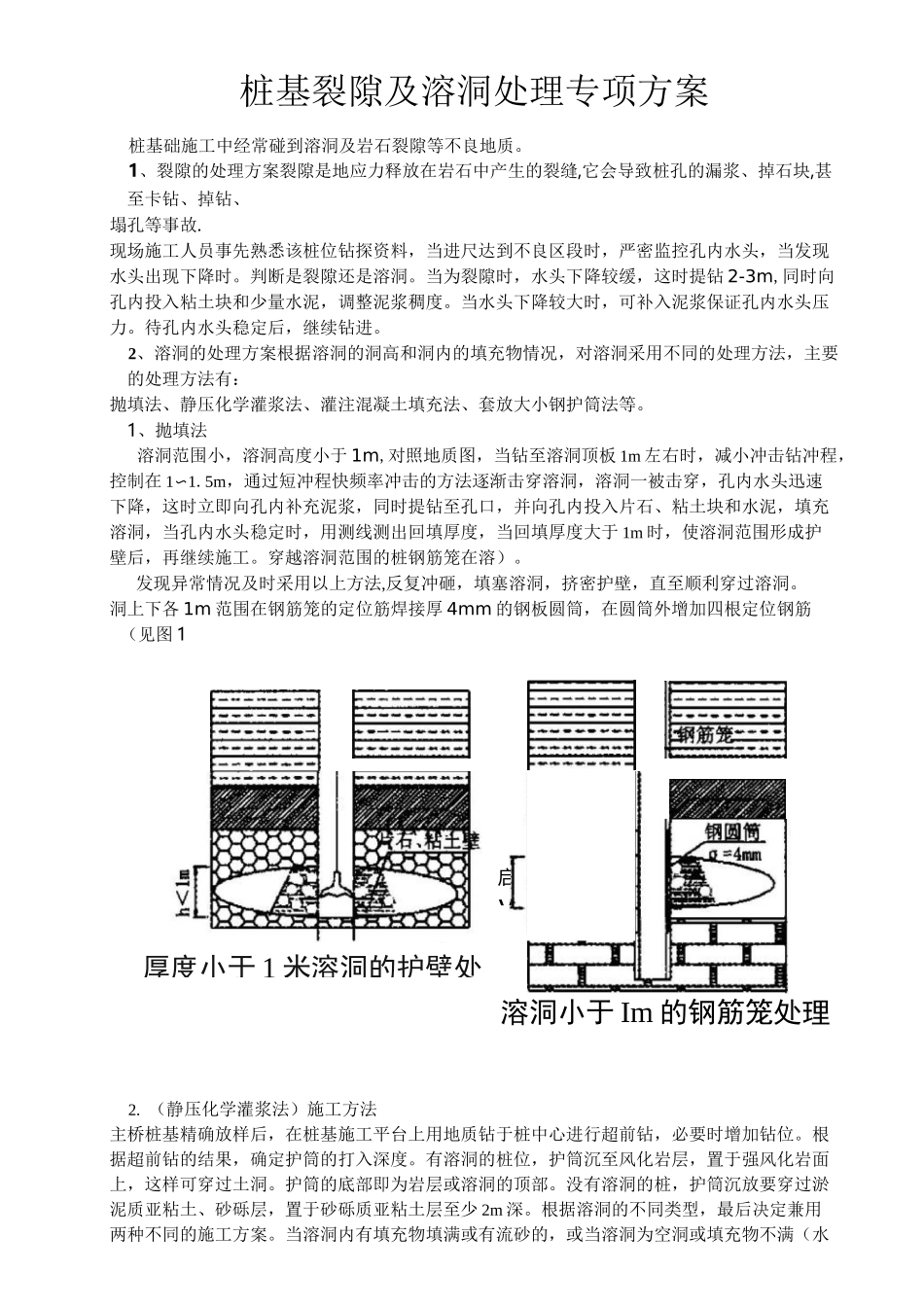

溶洞处理方案(桩基裂隙及溶洞处理专项方案)_第2页
2/7

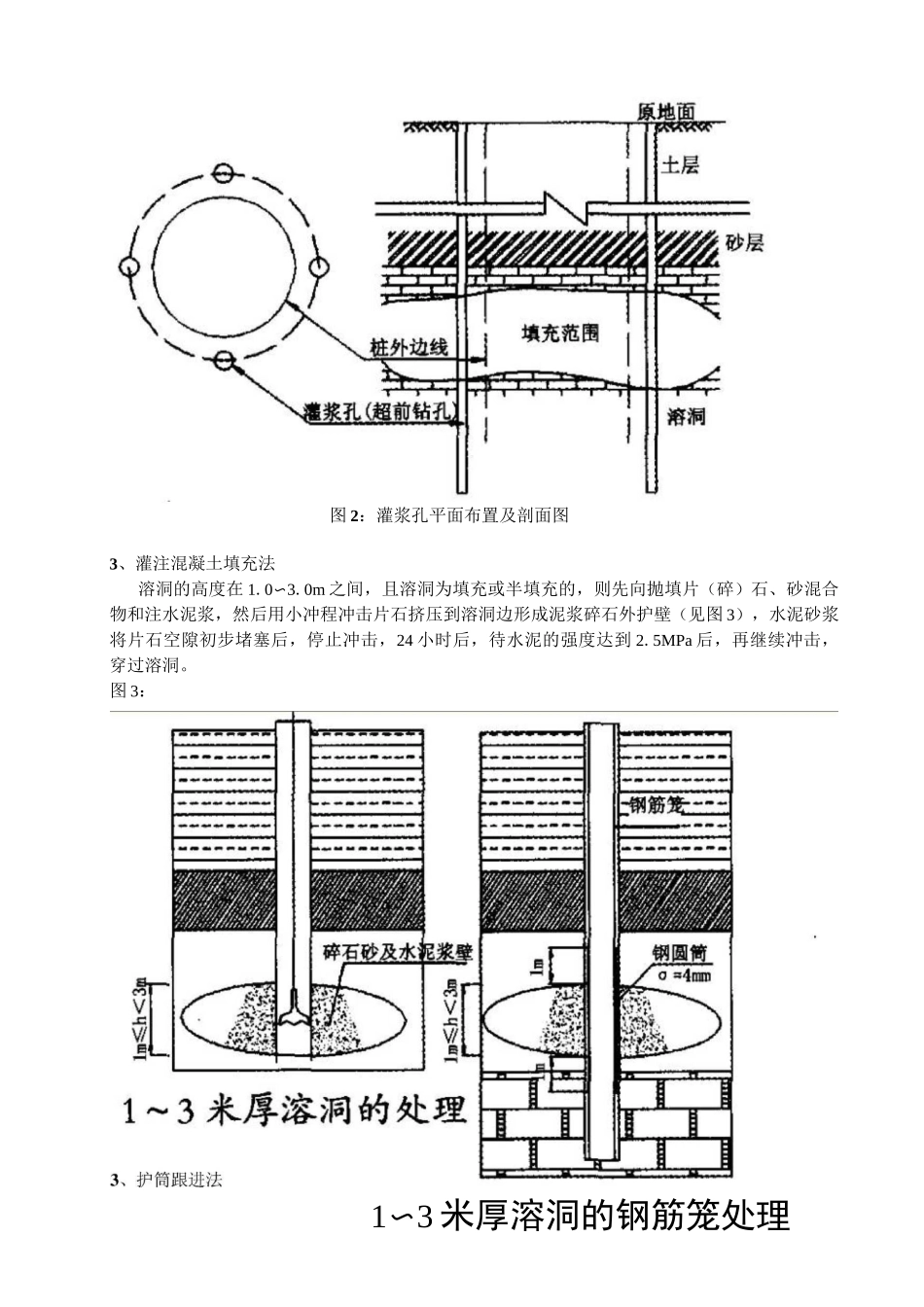

溶洞处理方案(桩基裂隙及溶洞处理专项方案)_第3页
3/7
厚度小于 1 米溶洞的护壁处桩基裂隙及溶洞处理专项方案桩基础施工中经常碰到溶洞及岩石裂隙等不良地质。1、裂隙的处理方案裂隙是地应力释放在岩石中产生的裂缝,它会导致桩孔的漏浆、掉石块,甚至卡钻、掉钻、塌孔等事故.现场施工人员事先熟悉该桩位钻探资料,当进尺达到不良区段时,严密监控孔内水头,当发现水头出现下降时。判断是裂隙还是溶洞。当为裂隙时,水头下降较缓,这时提钻 2-3m,同时向孔内投入粘土块和少量水泥,调整泥浆稠度。当水头下降较大时,可补入泥浆保证孔内水头压力。待孔内水头稳定后,继续钻进。2、溶洞的处理方案根据溶洞的洞高和洞内的填充物情况,对溶洞采用不同的处理方法,主要的处理方法有:抛填法、静压化学灌浆法、灌注混凝土填充法、套放大小钢护筒法等。1、抛填法溶洞范围小,溶洞高度小于 1m,对照地质图,当钻至溶洞顶板 1m 左右时,减小冲击钻冲程,控制在 1〜1.5m,通过短冲程快频率冲击的方法逐渐击穿溶洞,溶洞一被击穿,孔内水头迅速下降,这时立即向孔内补充泥浆,同时提钻至孔口,并向孔内投入片石、粘土块和水泥,填充溶洞,当孔内水头稳定时,用测线测出回填厚度,当回填厚度大于 1m 时,使溶洞范围形成护壁后,再继续施工。穿越溶洞范围的桩钢筋笼在溶)。发现异常情况及时采用以上方法,反复冲砸,填塞溶洞,挤密护壁,直至顺利穿过溶洞。洞上下各 1m 范围在钢筋笼的定位筋焊接厚 4mm 的钢板圆筒,在圆筒外增加四根定位钢筋(见图 1溶洞小于 Im 的钢筋笼处理2. (静压化学灌浆法)施工方法主桥桩基精确放样后,在桩基施工平台上用地质钻于桩中心进行超前钻,必要时增加钻位。根据超前钻的结果,确定护筒的打入深度。有溶洞的桩位,护筒沉至风化岩层,置于强风化岩面上,这样可穿过土洞。护筒的底部即为岩层或溶洞的顶部。没有溶洞的桩,护筒沉放要穿过淤泥质亚粘土、砂砾层,置于砂砾质亚粘土层至少 2m 深。根据溶洞的不同类型,最后决定兼用两种不同的施工方案。当溶洞内有填充物填满或有流砂的,或当溶洞为空洞或填充物不满(水启v洞)且深度在〜3m 的,在钻孔桩施工前先进行预处理,采用静压化学灌浆法固结填充物和流砂,或用此法填满溶洞,在固结体达到一定强度以后再钻孔施工。2.1.1 技术要求溶洞预处理的目的是为了加固溶洞填充物和填满溶洞空间并达到一定的强度(20mpa 以上),防止钻孔桩施工时泥浆流失、流砂及坍孔等情况的发生,保障成孔及水下混凝土浇注等一系列施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

溶洞处理方案(桩基裂隙及溶洞处理专项方案)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
