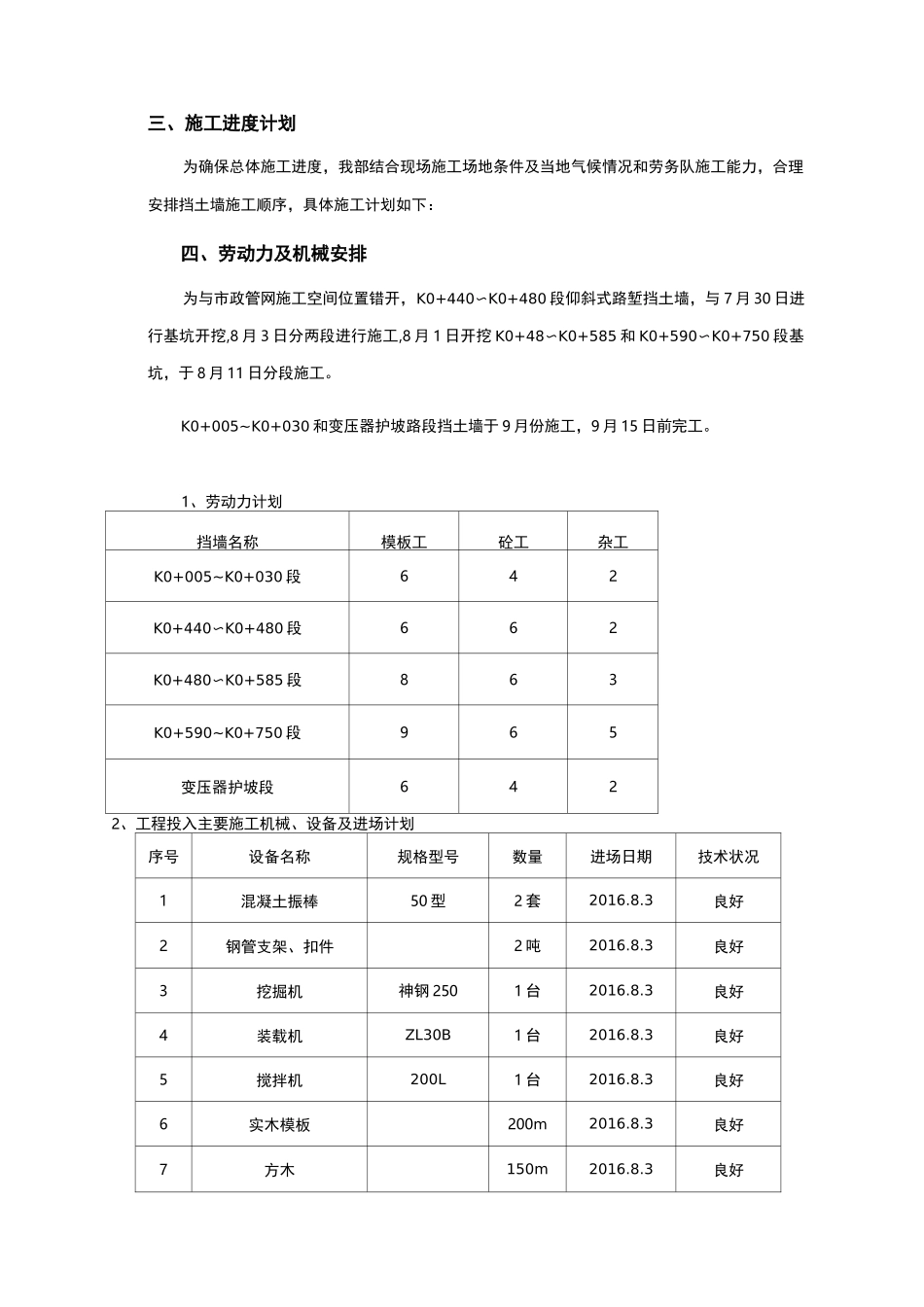

目录一、编制依据 1二、工程概况 1三、施工进度计划 1四、劳动力及机械安排 2五、施工准备 3六、片石混凝土挡土墙施工方案 4七、进度保证措施 7八、质量保证措施 8九、安全施工措施 9十、文明施工措施 11十一、环境保护措施 12一、编制依据1、通江县工业园(春在)12m 道路工程施工设计图2、通江县工业园(春在)12m 道路工程设计变更3、《公路工程技术标准》(JTGB01-2003)4、《公路路基设计规范》(JTGD30-2004)5、《公路桥涵设计通用规范》(JTGD60-2004)6、《公路抗震设计规范》(JTJ004-89)二、工程概况本项目道路为于通江县春在工业园内。位于春在乡乡政府所在地,主要为春在工业园区服务 ,也为凯迪发电厂服务,本项目的建设是为了推进春在工业园建设以及凯迪发电厂建设的需要。口丁而女 O本项目起点位于 S201 通达路秦家岭段现有农村公路入口处,沿目前凯迪电厂便道前行,道路全长 1.36 公路,属新建项目。本项目道路规划红线宽度 12m,为特殊道路(工业园区内部道路),设计车速 20km/h,双向 2 车道,两侧设有人行道,同时配套市政管线和路灯等市政设施。本工程内仰斜式路堑挡土墙共有 5 处,仰斜式路堑挡土墙的基础采用 C20 片石混凝土,仰斜式路堑挡土墙的墙体采用 C20 片石混凝土。K0+005〜K0+030 段仰斜式路堑挡土墙,长 25m,高 4m,片石砼工程量 131m3;K0+440〜K0+480 段仰斜式路堑挡土墙,长 40m,高 3m,片石砼工程量 134.8m3;K0+480〜K0+585 段仰斜式路堑挡土墙,长 105m,高 4m,片石砼工程量550.2m3;K0+590~K0+750 段仰斜式路堑挡土墙,长 160m,高 6m,片石砼工程量1681.6m3;变压器护坡仰斜式路堑挡土墙,长 36m,高 2m,片石砼工程量 64.4m3;三、施工进度计划为确保总体施工进度,我部结合现场施工场地条件及当地气候情况和劳务队施工能力,合理安排挡土墙施工顺序,具体施工计划如下:四、劳动力及机械安排为与市政管网施工空间位置错开,K0+440〜K0+480 段仰斜式路堑挡土墙,与 7 月 30 日进行基坑开挖,8 月 3 日分两段进行施工,8 月 1 日开挖 K0+48〜K0+585 和 K0+590〜K0+750 段基坑,于 8 月 11 日分段施工。K0+005~K0+030 和变压器护坡路段挡土墙于 9 月份施工,9 月 15 日前完工。1、劳动力计划挡墙名称模板工砼工杂工K0+005~K0+030 段642K0+440〜K0+480 段662K0+480〜K0+585 段863K0+590~K0+750 段965变压器护坡段6422、工程投入主要施工机械、设备及进场...
