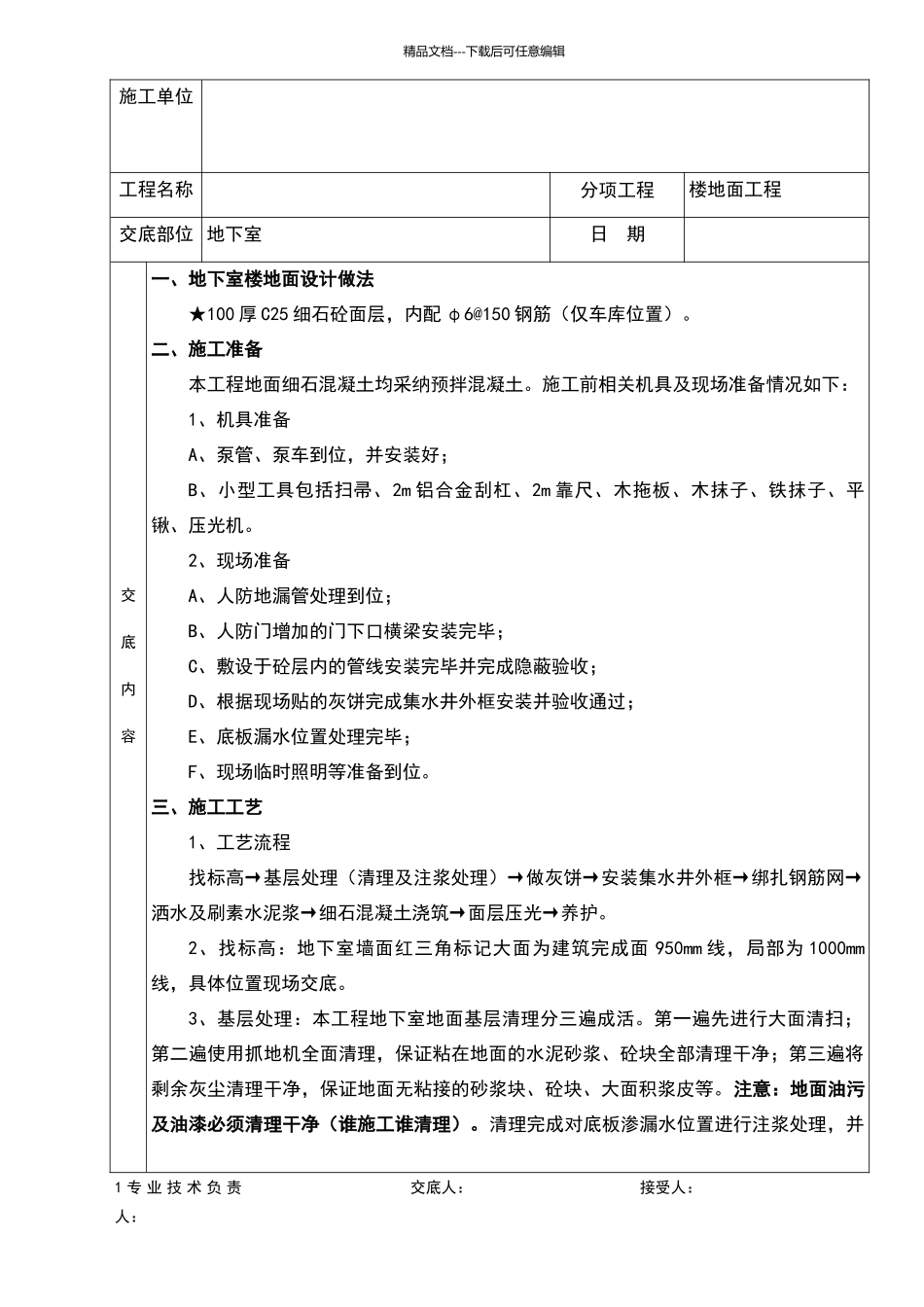

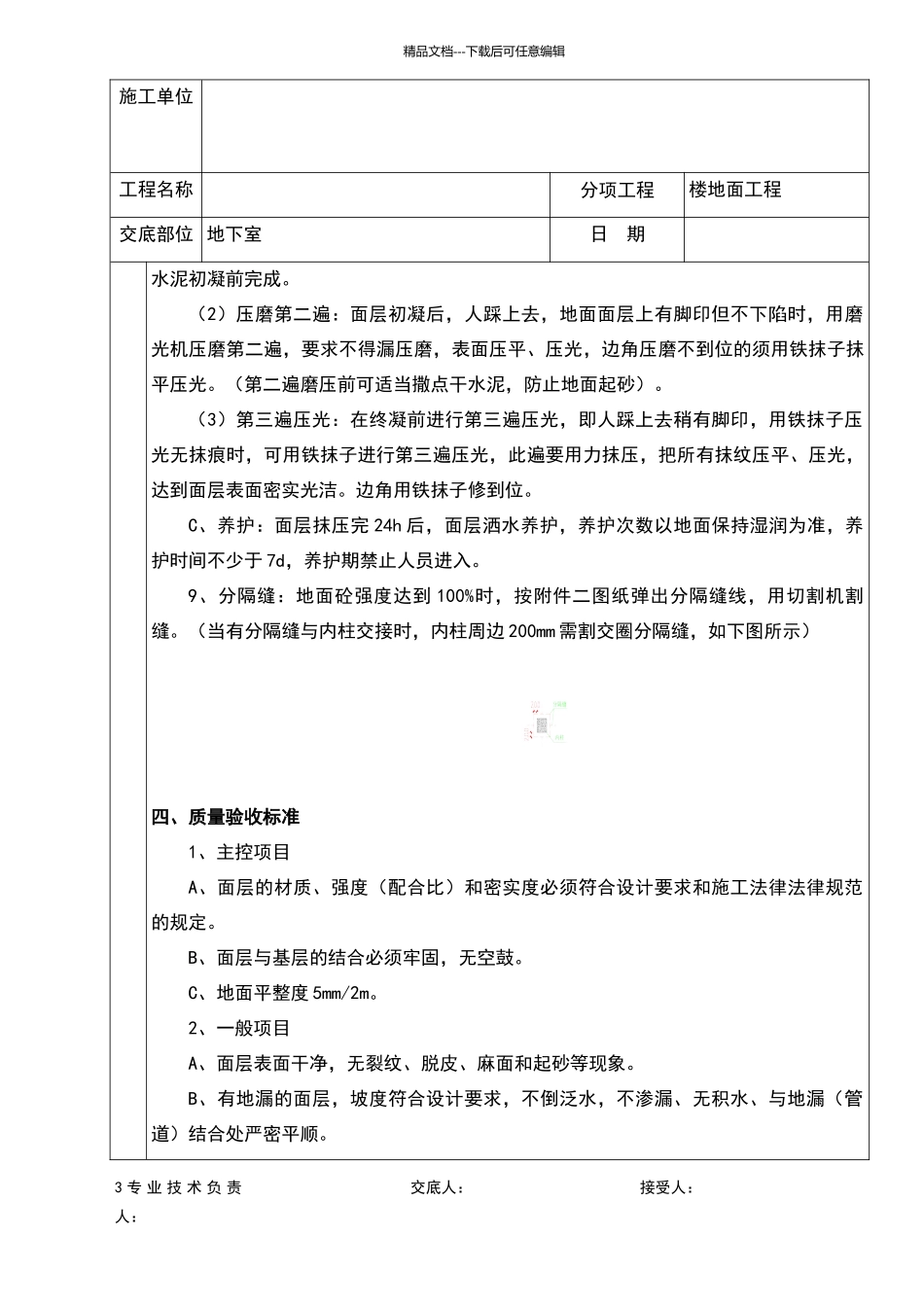

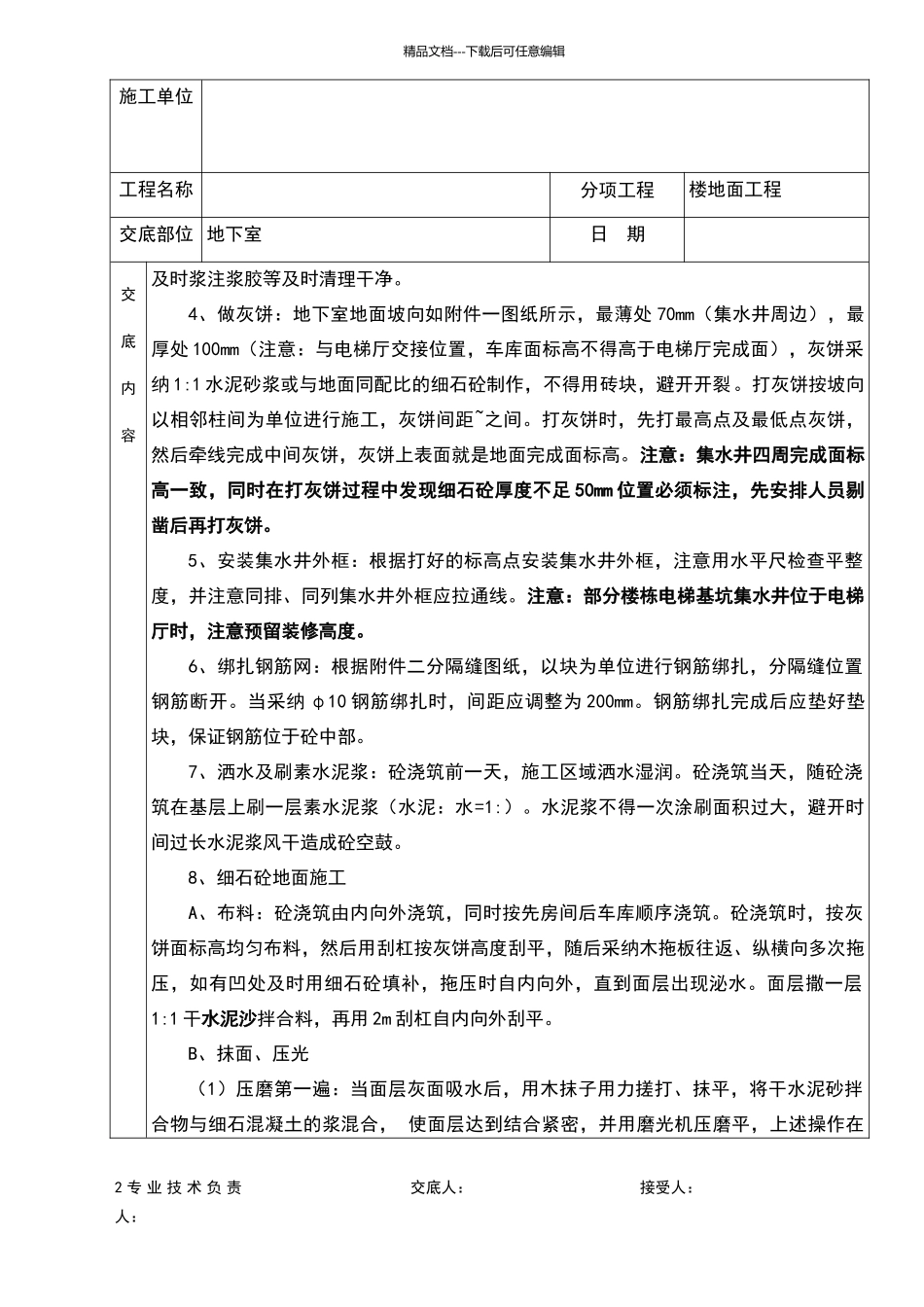

精品文档---下载后可任意编辑施工单位工程名称分项工程楼地面工程交底部位 地下室日 期交底内容一、地下室楼地面设计做法★100 厚 C25 细石砼面层,内配 φ6@150 钢筋(仅车库位置)。二、施工准备本工程地面细石混凝土均采纳预拌混凝土。施工前相关机具及现场准备情况如下:1、机具准备A、泵管、泵车到位,并安装好;B、小型工具包括扫帚、2m 铝合金刮杠、2m 靠尺、木拖板、木抹子、铁抹子、平锹、压光机。2、现场准备A、人防地漏管处理到位;B、人防门增加的门下口横梁安装完毕;C、敷设于砼层内的管线安装完毕并完成隐蔽验收;D、根据现场贴的灰饼完成集水井外框安装并验收通过;E、底板漏水位置处理完毕;F、现场临时照明等准备到位。三、施工工艺1、工艺流程找标高→基层处理(清理及注浆处理)→做灰饼→安装集水井外框→绑扎钢筋网→洒水及刷素水泥浆→细石混凝土浇筑→面层压光→养护。2、找标高:地下室墙面红三角标记大面为建筑完成面 950mm 线,局部为 1000mm线,具体位置现场交底。3、基层处理:本工程地下室地面基层清理分三遍成活。第一遍先进行大面清扫;第二遍使用抓地机全面清理,保证粘在地面的水泥砂浆、砼块全部清理干净;第三遍将剩余灰尘清理干净,保证地面无粘接的砂浆块、砼块、大面积浆皮等。注意:地面油污及油漆必须清理干净(谁施工谁清理)。清理完成对底板渗漏水位置进行注浆处理,并1 专 业 技 术 负 责人:交底人:接受人:精品文档---下载后可任意编辑施工单位工程名称分项工程楼地面工程交底部位 地下室日 期交底内容及时浆注浆胶等及时清理干净。4、做灰饼:地下室地面坡向如附件一图纸所示,最薄处 70mm(集水井周边),最厚处 100mm(注意:与电梯厅交接位置,车库面标高不得高于电梯厅完成面),灰饼采纳 1:1 水泥砂浆或与地面同配比的细石砼制作,不得用砖块,避开开裂。打灰饼按坡向以相邻柱间为单位进行施工,灰饼间距~之间。打灰饼时,先打最高点及最低点灰饼,然后牵线完成中间灰饼,灰饼上表面就是地面完成面标高。注意:集水井四周完成面标高一致,同时在打灰饼过程中发现细石砼厚度不足 50mm 位置必须标注,先安排人员剔凿后再打灰饼。5、安装集水井外框:根据打好的标高点安装集水井外框,注意用水平尺检查平整度,并注意同排、同列集水井外框应拉通线。注意:部分楼栋电梯基坑集水井位于电梯厅时,注意预留装修高度。6、绑扎钢筋网:根据附件二分隔缝图纸,以块为单位...
