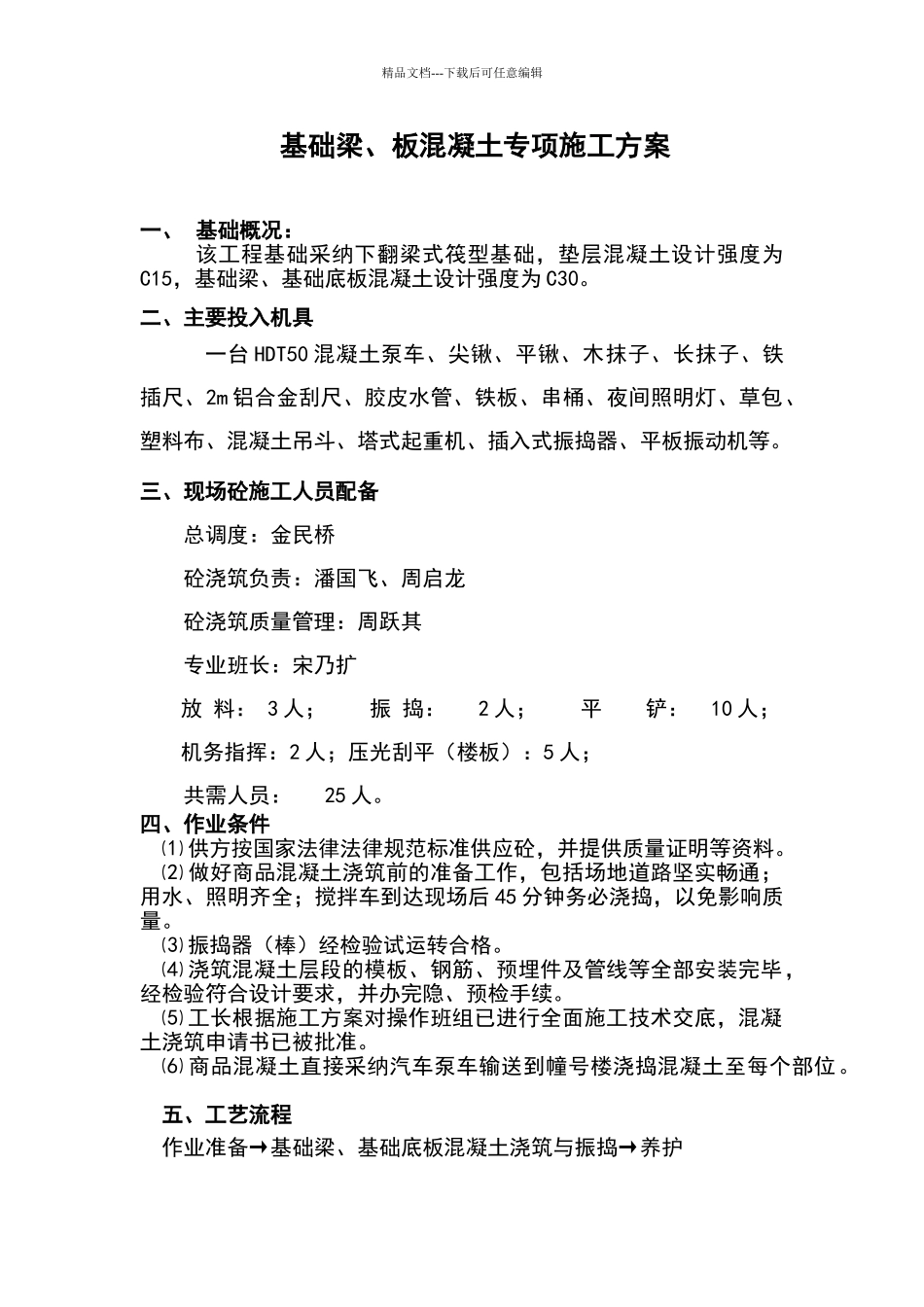

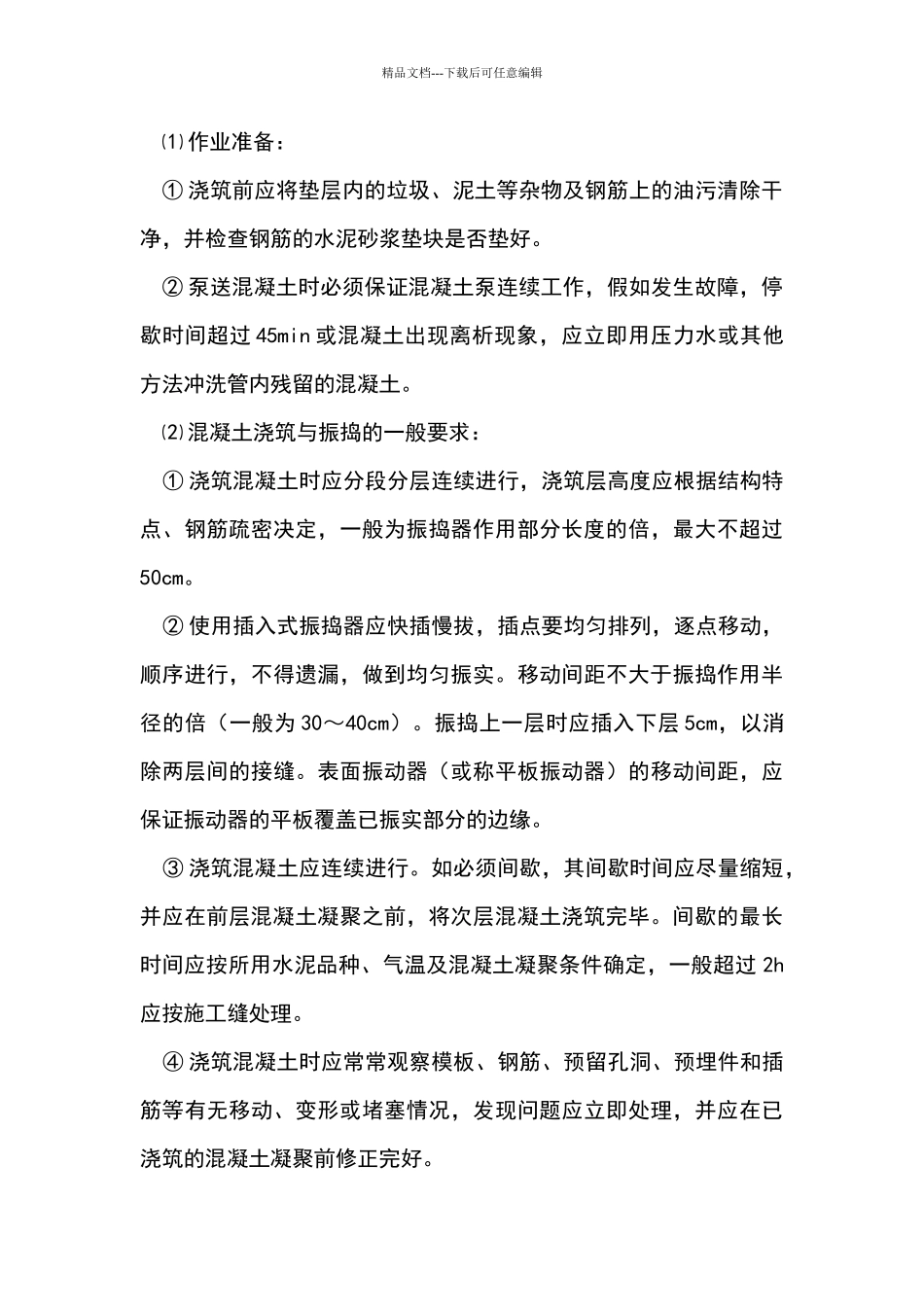

精品文档---下载后可任意编辑基础梁、板混凝土专项施工方案一、 基础概况:该工程基础采纳下翻梁式筏型基础,垫层混凝土设计强度为C15,基础梁、基础底板混凝土设计强度为 C30。二、主要投入机具一台 HDT50 混凝土泵车、尖锹、平锹、木抹子、长抹子、铁插尺、2m 铝合金刮尺、胶皮水管、铁板、串桶、夜间照明灯、草包、塑料布、混凝土吊斗、塔式起重机、插入式振捣器、平板振动机等。三、现场砼施工人员配备 总调度:金民桥 砼浇筑负责:潘国飞、周启龙 砼浇筑质量管理:周跃其专业班长:宋乃扩 放 料: 3 人; 振 捣: 2 人; 平 铲: 10 人;机务指挥:2 人;压光刮平(楼板):5 人;共需人员: 25 人。四、作业条件 ⑴ 供方按国家法律法律规范标准供应砼,并提供质量证明等资料。⑵ 做好商品混凝土浇筑前的准备工作,包括场地道路坚实畅通;用水、照明齐全;搅拌车到达现场后 45 分钟务必浇捣,以免影响质量。⑶ 振捣器(棒)经检验试运转合格。 ⑷ 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检验符合设计要求,并办完隐、预检手续。 ⑸ 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。⑹ 商品混凝土直接采纳汽车泵车输送到幢号楼浇捣混凝土至每个部位。 五、工艺流程作业准备→基础梁、基础底板混凝土浇筑与振捣→养护精品文档---下载后可任意编辑⑴ 作业准备:① 浇筑前应将垫层内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好。② 泵送混凝土时必须保证混凝土泵连续工作,假如发生故障,停歇时间超过 45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。 ⑵ 混凝土浇筑与振捣的一般要求: ① 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的倍,最大不超过50cm。 ② 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的倍(一般为 30~40cm)。振捣上一层时应插入下层 5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。 ③ 浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝聚之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础梁板混凝土专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
