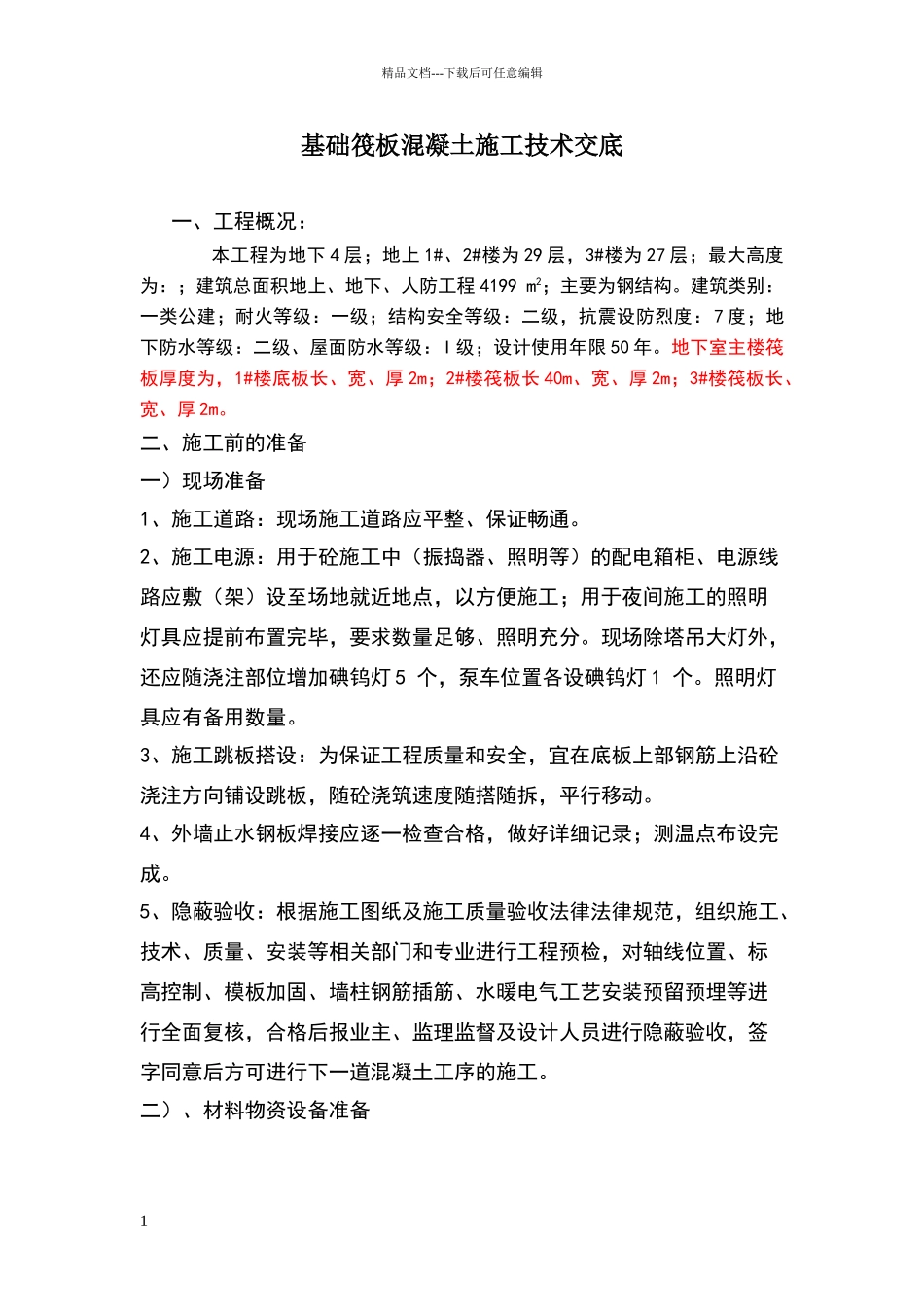

精品文档---下载后可任意编辑基础筏板混凝土施工技术交底一、工程概况: 本工程为地下 4 层;地上 1#、2#楼为 29 层,3#楼为 27 层;最大高度为:;建筑总面积地上、地下、人防工程 4199 m2;主要为钢结构
建筑类别:一类公建;耐火等级:一级;结构安全等级:二级,抗震设防烈度:7 度;地下防水等级:二级、屋面防水等级:I 级;设计使用年限 50 年
地下室主楼筏板厚度为,1#楼底板长、宽、厚 2m;2#楼筏板长 40m、宽、厚 2m;3#楼筏板长、宽、厚 2m
二、施工前的准备一)现场准备1、施工道路:现场施工道路应平整、保证畅通
2、施工电源:用于砼施工中(振捣器、照明等)的配电箱柜、电源线路应敷(架)设至场地就近地点,以方便施工;用于夜间施工的照明灯具应提前布置完毕,要求数量足够、照明充分
现场除塔吊大灯外,还应随浇注部位增加碘钨灯 5 个,泵车位置各设碘钨灯 1 个
照明灯具应有备用数量
3、施工跳板搭设:为保证工程质量和安全,宜在底板上部钢筋上沿砼浇注方向铺设跳板,随砼浇筑速度随搭随拆,平行移动
4、外墙止水钢板焊接应逐一检查合格,做好详细记录;测温点布设完成
5、隐蔽验收:根据施工图纸及施工质量验收法律法律规范,组织施工、技术、质量、安装等相关部门和专业进行工程预检,对轴线位置、标高控制、模板加固、墙柱钢筋插筋、水暖电气工艺安装预留预埋等进行全面复核,合格后报业主、监理监督及设计人员进行隐蔽验收,签字同意后方可进行下一道混凝土工序的施工

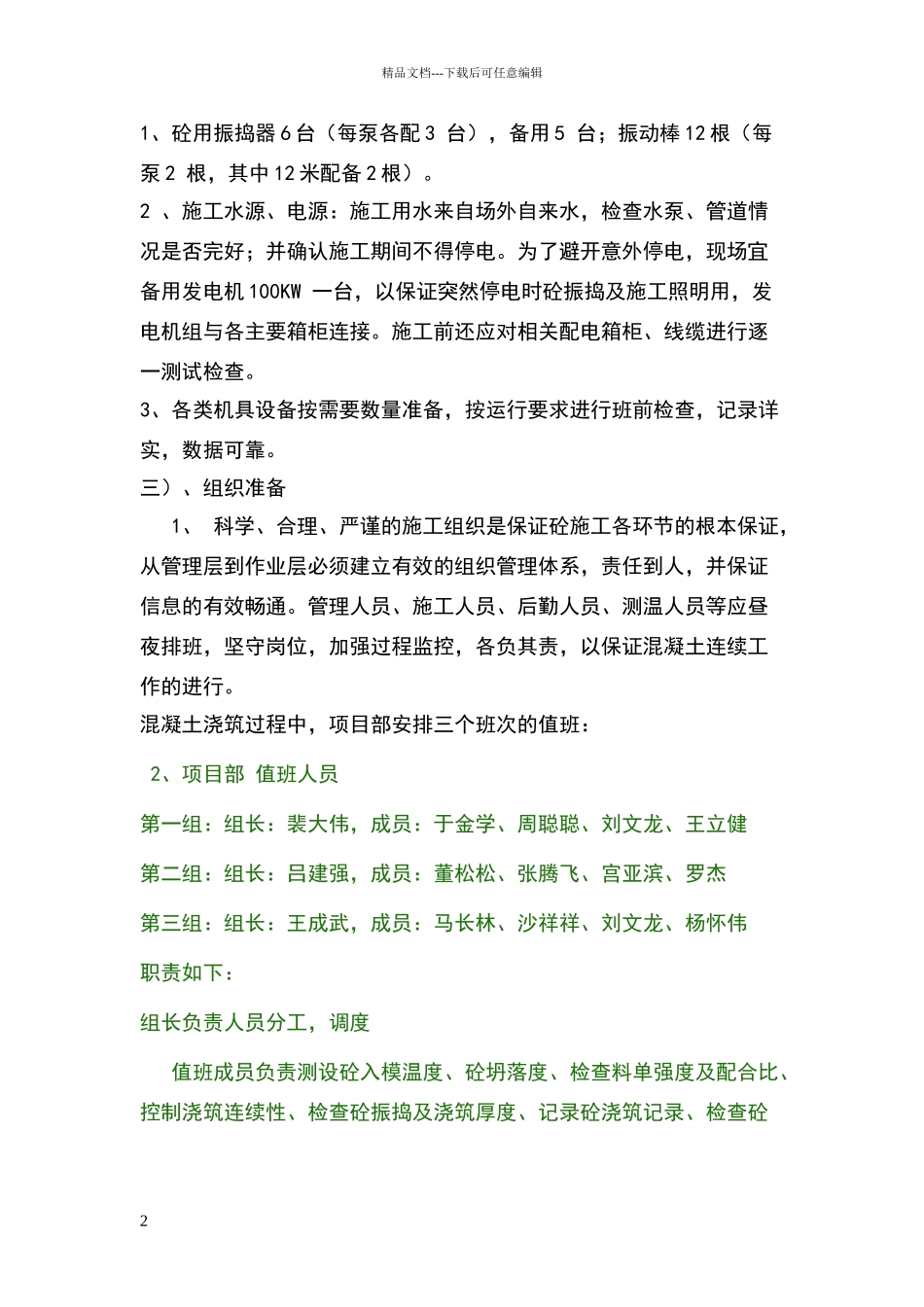

二)、材料物资设备准备1精品文档---下载后可任意编辑1、砼用振捣器 6 台(每泵各配 3 台),备用 5 台;振动棒 12 根(每泵 2 根,其中 12 米配备 2 根)
2 、施工水源、电源:施工用水来自场外自来水,检查水泵、管道情况是否完好;并确认施工期间不得停电
为了避开意外停电,现场宜备用发电机 100KW
