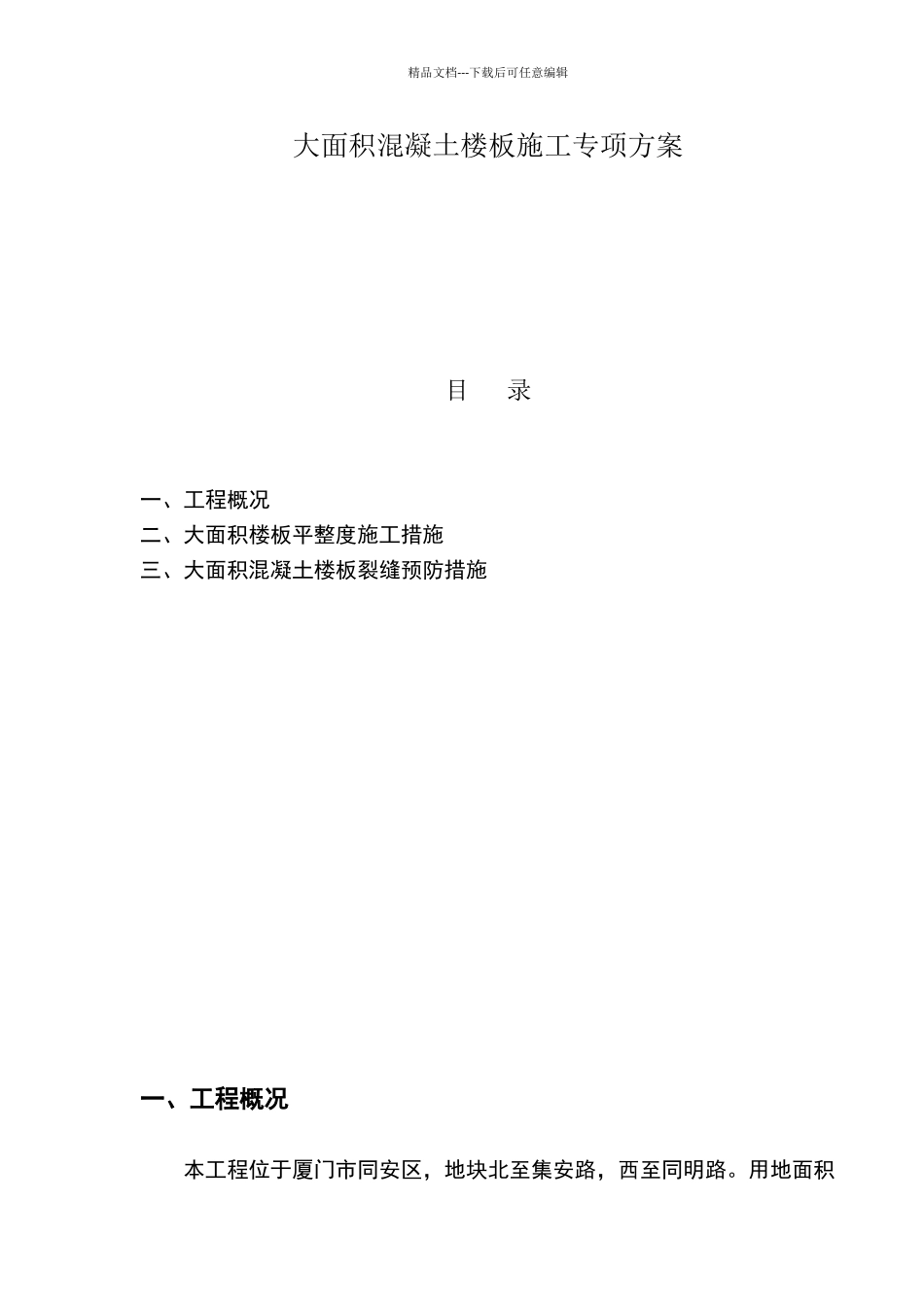

精品文档---下载后可任意编辑大面积混凝土楼板施工专项方案目 录一、工程概况二、大面积楼板平整度施工措施三、大面积混凝土楼板裂缝预防措施一、工程概况本工程位于厦门市同安区,地块北至集安路,西至同明路

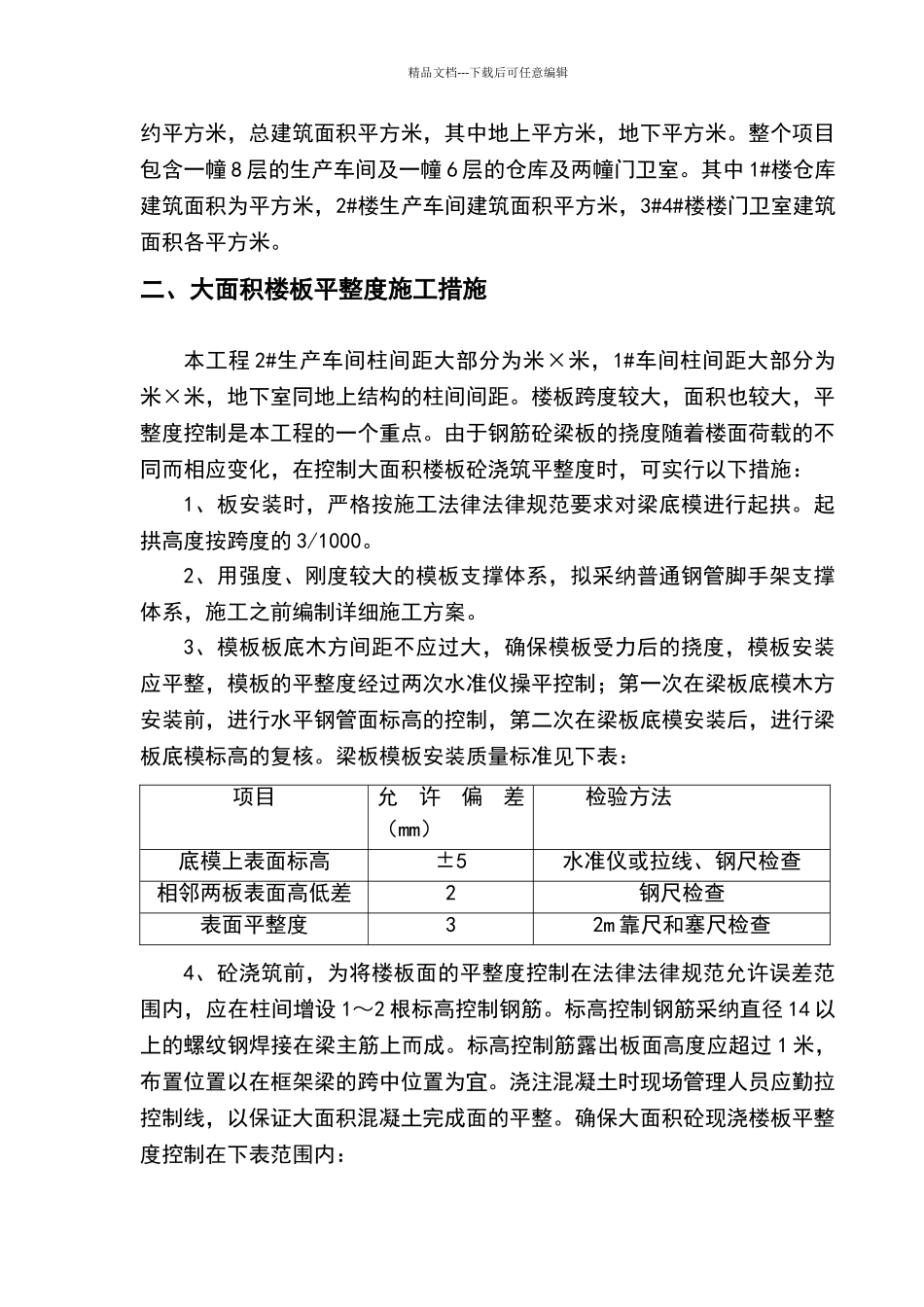

用地面积精品文档---下载后可任意编辑约平方米,总建筑面积平方米,其中地上平方米,地下平方米
整个项目包含一幢 8 层的生产车间及一幢 6 层的仓库及两幢门卫室
其中 1#楼仓库建筑面积为平方米,2#楼生产车间建筑面积平方米,3#4#楼楼门卫室建筑面积各平方米
二、大面积楼板平整度施工措施 本工程 2#生产车间柱间距大部分为米×米,1#车间柱间距大部分为米×米,地下室同地上结构的柱间间距
楼板跨度较大,面积也较大,平整度控制是本工程的一个重点
由于钢筋砼梁板的挠度随着楼面荷载的不同而相应变化,在控制大面积楼板砼浇筑平整度时,可实行以下措施: 1、板安装时,严格按施工法律法律规范要求对梁底模进行起拱
起拱高度按跨度的 3/1000
2、用强度、刚度较大的模板支撑体系,拟采纳普通钢管脚手架支撑体系,施工之前编制详细施工方案
3、模板板底木方间距不应过大,确保模板受力后的挠度,模板安装应平整,模板的平整度经过两次水准仪操平控制;第一次在梁板底模木方安装前,进行水平钢管面标高的控制,第二次在梁板底模安装后,进行梁板底模标高的复核
梁板模板安装质量标准见下表:4、砼浇筑前,为将楼板面的平整度控制在法律法律规范允许误差范围内,应在柱间增设 1~2 根标高控制钢筋
标高控制钢筋采纳直径 14 以上的螺纹钢焊接在梁主筋上而成
标高控制筋露出板面高度应超过 1 米,布置位置以在框架梁的跨中位置为宜
浇注混凝土时现场管理人员应勤拉控制线,以保证大面积混凝土完成面的平整
确保大面积砼现浇楼板平整度控制在下表范围内: 项目允许偏差(mm)检验方法底模上表面标高±5水准仪或拉线、钢尺检查相邻两板表面高
