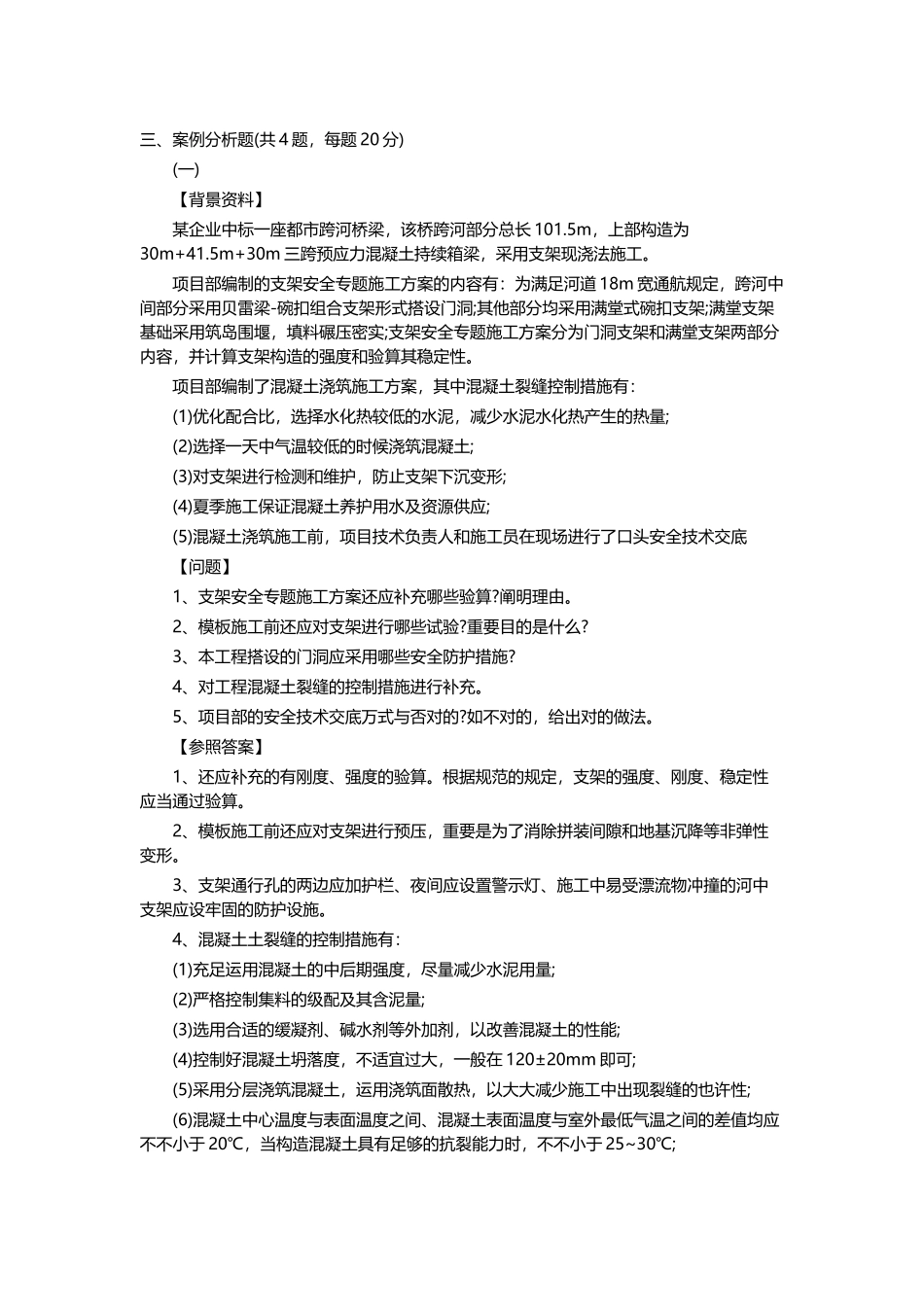

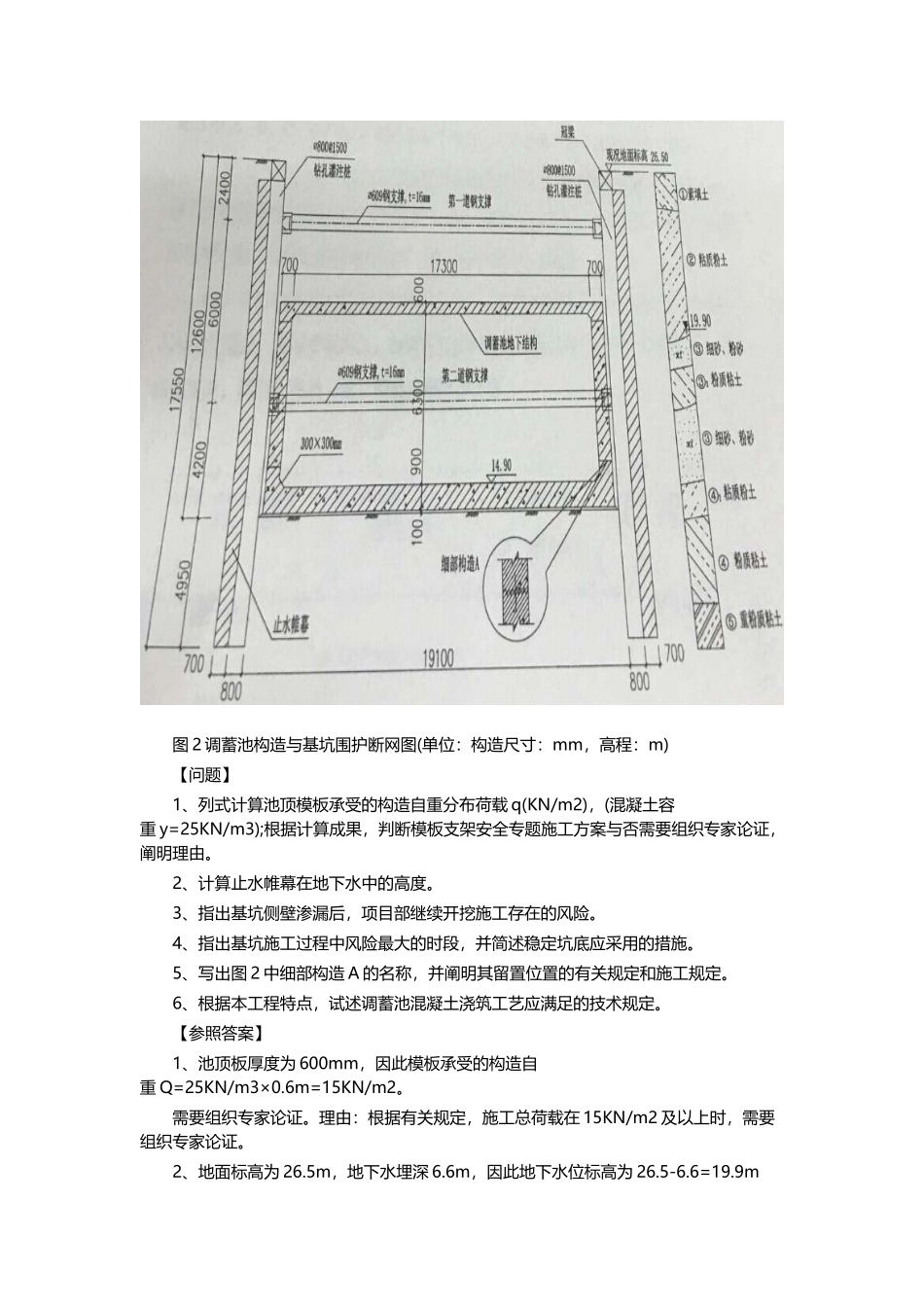

三、案例分析题(共 4 题,每题 20 分) (一) 【背景资料】 某企业中标一座都市跨河桥梁,该桥跨河部分总长 101.5m,上部构造为30m+41.5m+30m 三跨预应力混凝土持续箱梁,采用支架现浇法施工。 项目部编制的支架安全专题施工方案的内容有:为满足河道 18m 宽通航规定,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其他部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专题施工方案分为门洞支架和满堂支架两部分内容,并计算支架构造的强度和验算其稳定性。 项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有: (1)优化配合比,选择水化热较低的水泥,减少水泥水化热产生的热量; (2)选择一天中气温较低的时候浇筑混凝土; (3)对支架进行检测和维护,防止支架下沉变形; (4)夏季施工保证混凝土养护用水及资源供应; (5)混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底 【问题】 1、支架安全专题施工方案还应补充哪些验算?阐明理由。 2、模板施工前还应对支架进行哪些试验?重要目的是什么? 3、本工程搭设的门洞应采用哪些安全防护措施? 4、对工程混凝土裂缝的控制措施进行补充。 5、项目部的安全技术交底万式与否对的?如不对的,给出对的做法。 【参照答案】 1、还应补充的有刚度、强度的验算。根据规范的规定,支架的强度、刚度、稳定性应当通过验算。 2、模板施工前还应对支架进行预压,重要是为了消除拼装间隙和地基沉降等非弹性变形。 3、支架通行孔的两边应加护栏、夜间应设置警示灯、施工中易受漂流物冲撞的河中支架应设牢固的防护设施。 4、混凝土土裂缝的控制措施有: (1)充足运用混凝土的中后期强度,尽量减少水泥用量; (2)严格控制集料的级配及其含泥量; (3)选用合适的缓凝剂、碱水剂等外加剂,以改善混凝土的性能; (4)控制好混凝土坍落度,不适宜过大,一般在 120±20mm 即可; (5)采用分层浇筑混凝土,运用浇筑面散热,以大大减少施工中出现裂缝的也许性; (6)混凝土中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应不不小于 20℃,当构造混凝土具有足够的抗裂能力时,不不小于 25~30℃; (7)混凝土拆模时,混凝土的表面温度与中心温度之间、表面温度与外界气温之间的温差不超过 20℃; (8)采用内部降温法来减少混凝土内外温差。 5、不对的。项目部应严格技术管理,做好技术交底工作和安全技术交底工作,动工前...
