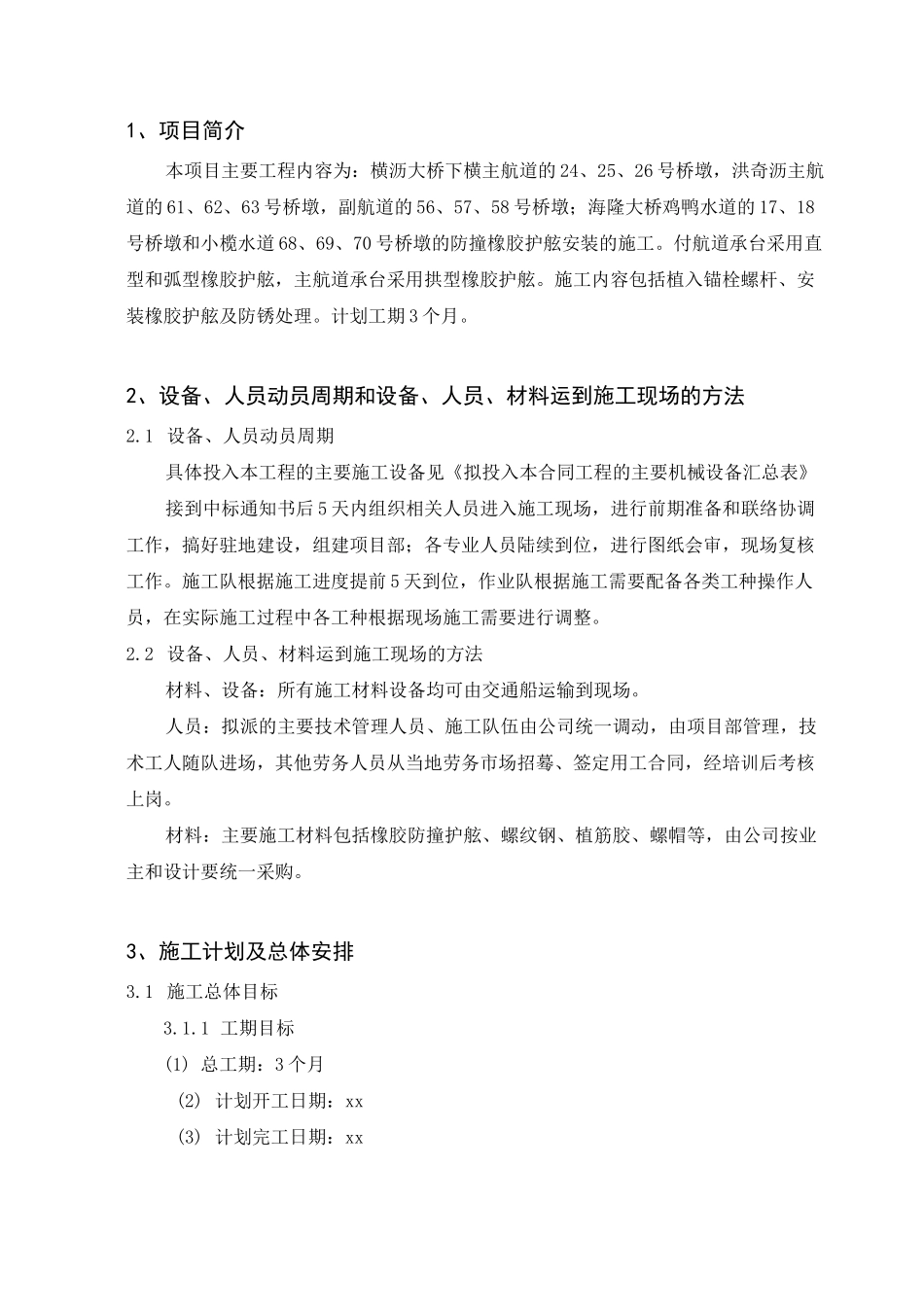

施工组织设计1、项目简介2、设备、人员动员周期和设备、人员、材料运到施工现场的方法3、施工计划及总体安排4、主要工程项目的施工方案、施工方法5、确保工程质量和工期的措施6、质量、安全保证体系7、文明施工保证措施1、项目简介本项目主要工程内容为:横沥大桥下横主航道的 24、25、26 号桥墩,洪奇沥主航道的 61、62、63 号桥墩,副航道的 56、57、58 号桥墩;海隆大桥鸡鸭水道的 17、18号桥墩和小榄水道 68、69、70 号桥墩的防撞橡胶护舷安装的施工
付航道承台采用直型和弧型橡胶护舷,主航道承台采用拱型橡胶护舷
施工内容包括植入锚栓螺杆、安装橡胶护舷及防锈处理
计划工期 3 个月
2、设备、人员动员周期和设备、人员、材料运到施工现场的方法2
1 设备、人员动员周期具体投入本工程的主要施工设备见《拟投入本合同工程的主要机械设备汇总表》接到中标通知书后 5 天内组织相关人员进入施工现场,进行前期准备和联络协调工作,搞好驻地建设,组建项目部;各专业人员陆续到位,进行图纸会审,现场复核工作
施工队根据施工进度提前 5 天到位,作业队根据施工需要配备各类工种操作人员,在实际施工过程中各工种根据现场施工需要进行调整
2 设备、人员、材料运到施工现场的方法材料、设备:所有施工材料设备均可由交通船运输到现场
人员:拟派的主要技术管理人员、施工队伍由公司统一调动,由项目部管理,技术工人随队进场,其他劳务人员从当地劳务市场招蓦、签定用工合同,经培训后考核上岗
材料:主要施工材料包括橡胶防撞护舷、螺纹钢、植筋胶、螺帽等,由公司按业主和设计要统一采购

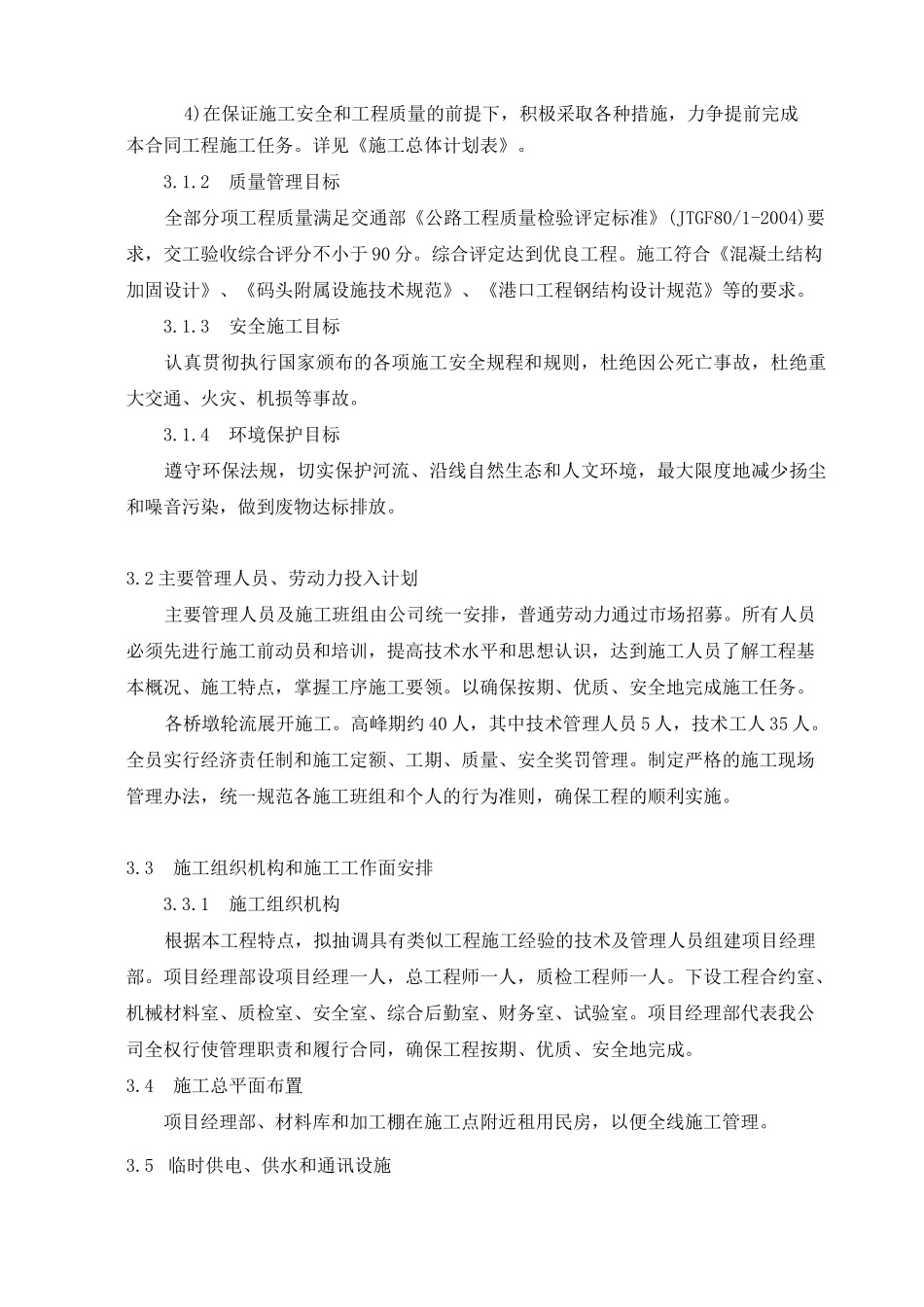

3、施工计划及总体安排3
1 施工总体目标3
1 工期目标(1) 总工期:3 个月(2) 计划开工日期:xx(3) 计划完工日期:xx4)在保证施工安全和工程质量的前提下,积极采取各种措施,力争提前完成本合同工程施工任务
