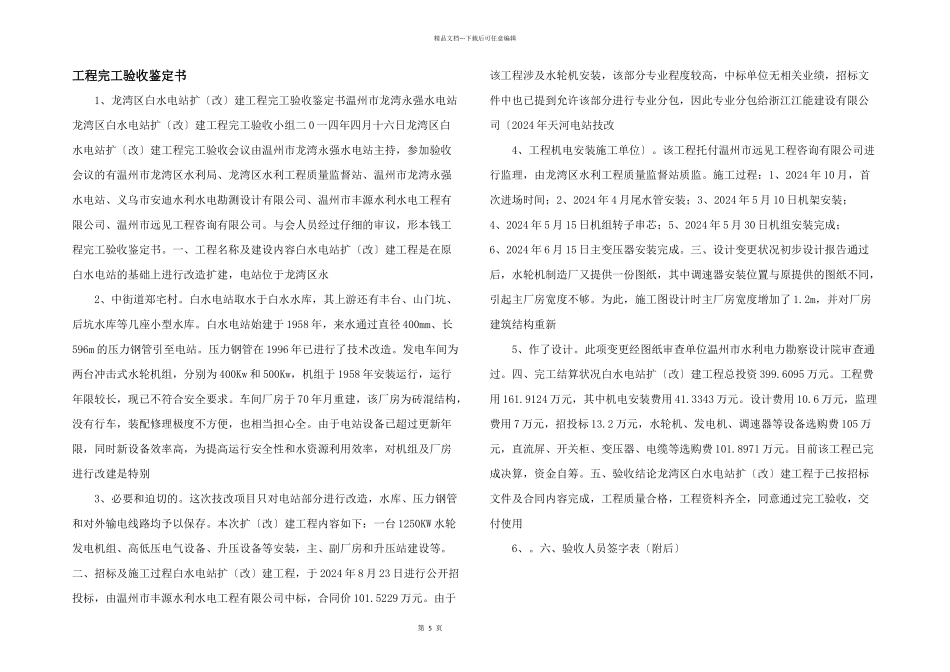

第 5 页精品文档---下载后可任意编辑工程完工验收鉴定书 1、龙湾区白水电站扩〔改〕建工程完工验收鉴定书温州市龙湾永强水电站龙湾区白水电站扩〔改〕建工程完工验收小组二 0 一四年四月十六日龙湾区白水电站扩〔改〕建工程完工验收会议由温州市龙湾永强水电站主持,参加验收会议的有温州市龙湾区水利局、龙湾区水利工程质量监督站、温州市龙湾永强水电站、义乌市安迪水利水电勘测设计有限公司、温州市丰源水利水电工程有限公司、温州市远见工程咨询有限公司
与会人员经过仔细的审议,形本钱工程完工验收鉴定书
一、工程名称及建设内容白水电站扩〔改〕建工程是在原白水电站的基础上进行改造扩建,电站位于龙湾区永 2、中街道郑宅村
白水电站取水于白水水库,其上游还有丰台、山门坑、后坑水库等几座小型水库
白水电站始建于 1958 年,来水通过直径 400mm、长596m 的压力钢管引至电站
压力钢管在 1996 年已进行了技术改造
发电车间为两台冲击式水轮机组,分别为 400Kw 和 500Kw,机组于 1958 年安装运行,运行年限较长,现已不符合安全要求
车间厂房于 70 年月重建,该厂房为砖混结构,没有行车,装配修理极度不方便,也相当担心全
由于电站设备已超过更新年限,同时新设备效率高,为提高运行安全性和水资源利用效率,对机组及厂房进行改建是特别 3、必要和迫切的
这次技改项目只对电站部分进行改造,水库、压力钢管和对外输电线路均予以保存
本次扩〔改〕建工程内容如下:一台 1250KW 水轮发电机组、高低压电气设备、升压设备等安装,主、副厂房和升压站建设等
二、招标及施工过程白水电站扩〔改〕建工程,于 2024 年 8 月 23 日进行公开招投标,由温州市丰源水利水电工程有限公司中标,合同价 101
5229 万元
由于该工程涉及水轮机安装,该部分专业程度较高,中标单位无相关业绩,招标文件中也已提到允许该部
