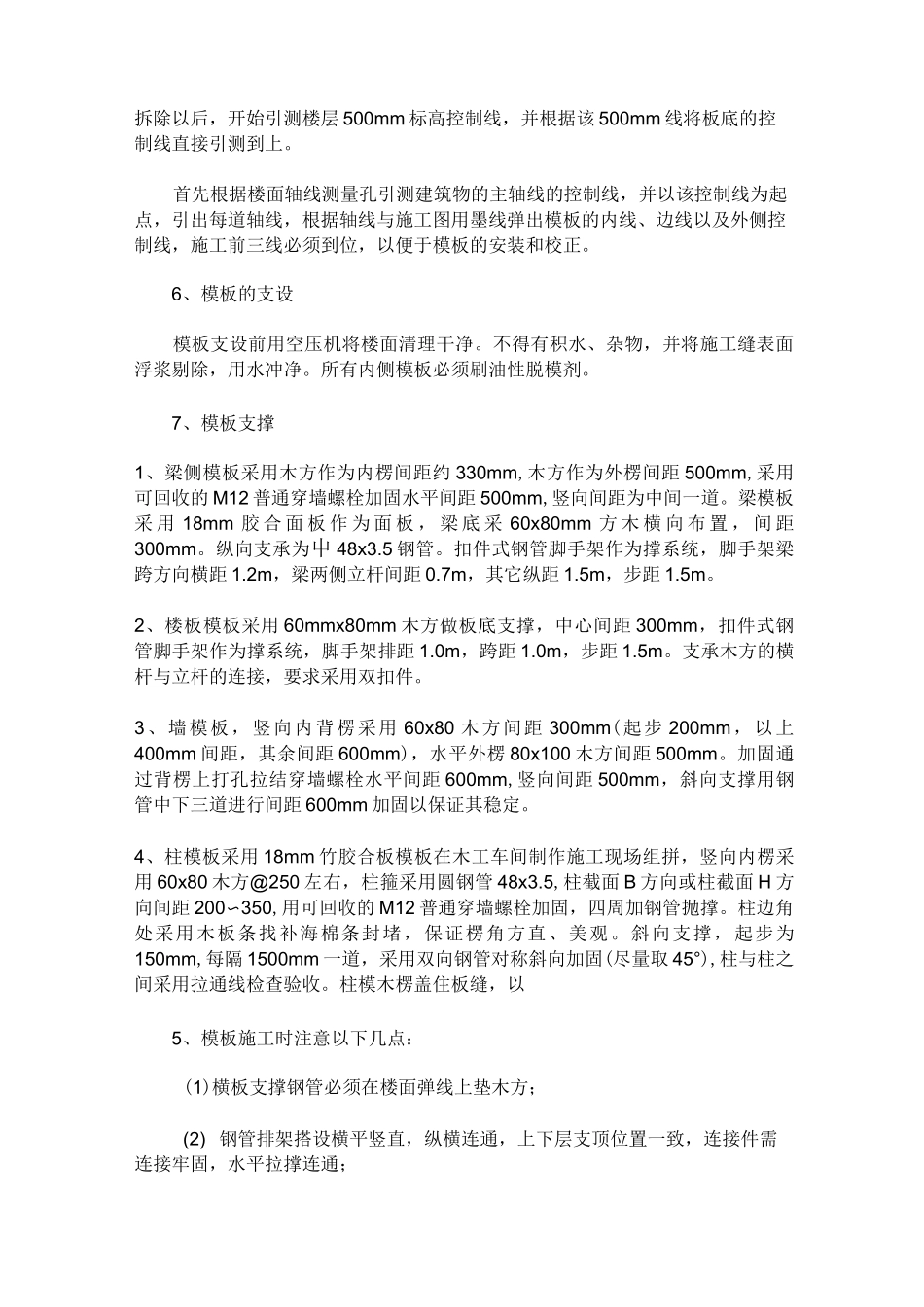

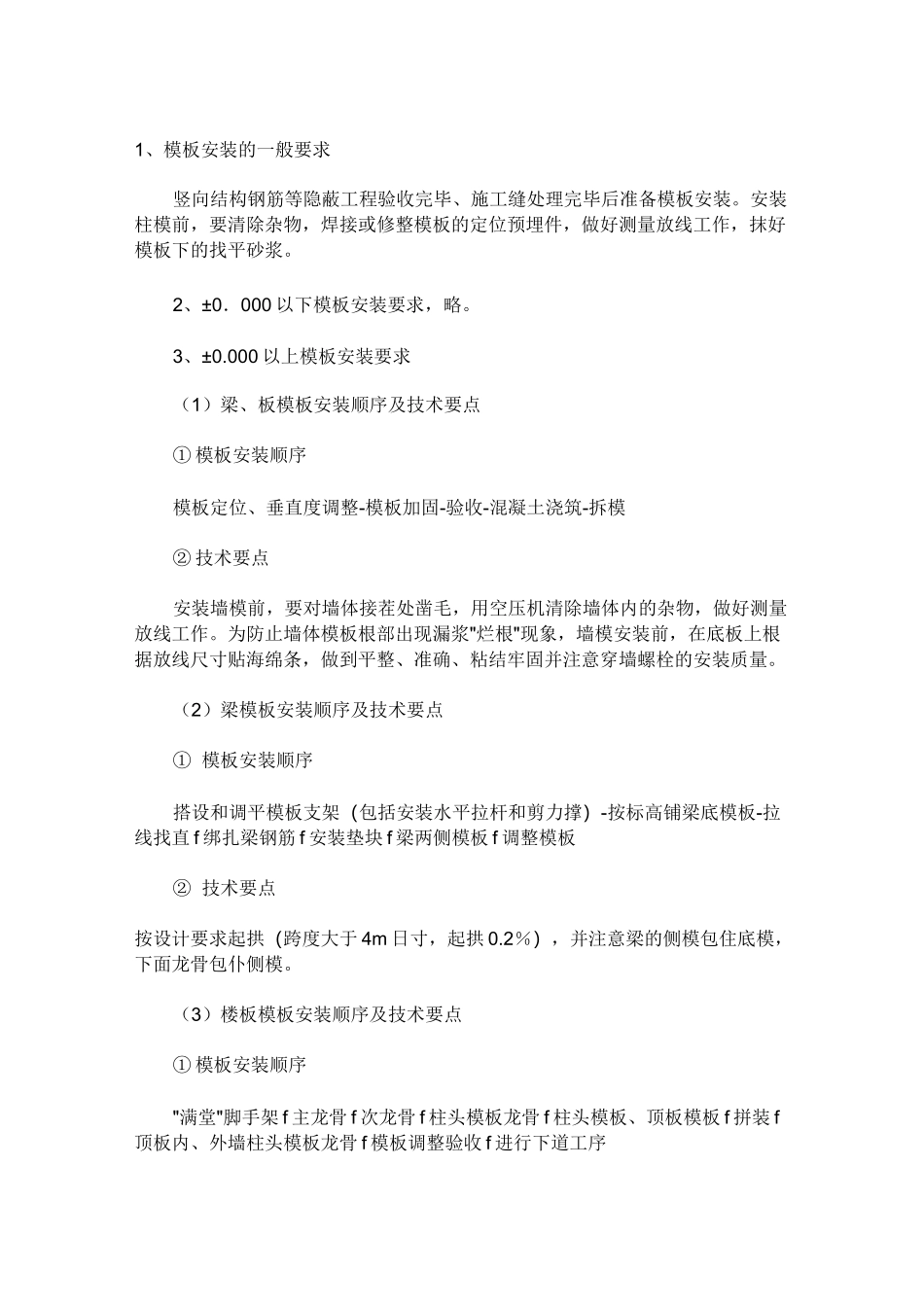

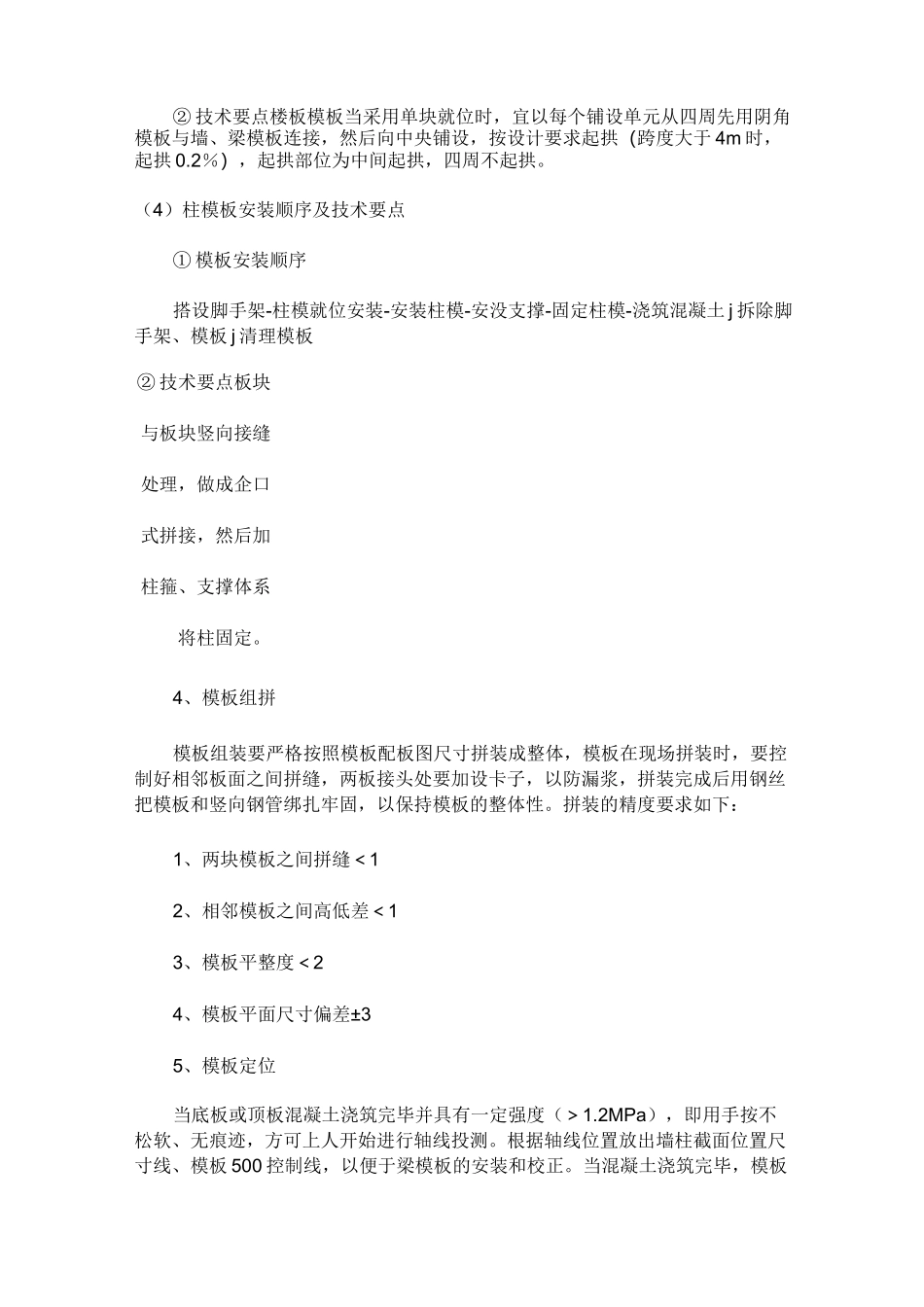

1、模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装
安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆
2、±0.000 以下模板安装要求,略
000 以上模板安装要求(1)梁、板模板安装顺序及技术要点① 模板安装顺序模板定位、垂直度调整-模板加固-验收-混凝土浇筑-拆模② 技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作
为防止墙体模板根部出现漏浆"烂根"现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量
(2)梁模板安装顺序及技术要点① 模板安装顺序搭设和调平模板支架(包括安装水平拉杆和剪力撑)-按标高铺梁底模板-拉线找直 f 绑扎梁钢筋 f 安装垫块 f 梁两侧模板 f 调整模板② 技术要点按设计要求起拱(跨度大于 4m 日寸,起拱 0
2%),并注意梁的侧模包住底模,下面龙骨包仆侧模
(3)楼板模板安装顺序及技术要点① 模板安装顺序"满堂"脚手架 f 主龙骨 f 次龙骨 f 柱头模板龙骨 f 柱头模板、顶板模板 f 拼装 f顶板内、外墙柱头模板龙骨 f 模板调整验收 f 进行下道工序② 技术要点楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于 4m 时,起拱 0
2%),起拱部位为中间起拱,四周不起拱
(4)柱模板安装顺序及技术要点① 模板安装顺序搭设脚手架-柱模就位安装-安装柱模-安没支撑-固定柱模-浇筑混凝土 j 拆除脚手架、模板 j 清理模板② 技术要点板块与板块竖向接缝处理,做成企口式拼接,然后加柱箍、支撑体系将柱固定
4、模板组拼模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要
