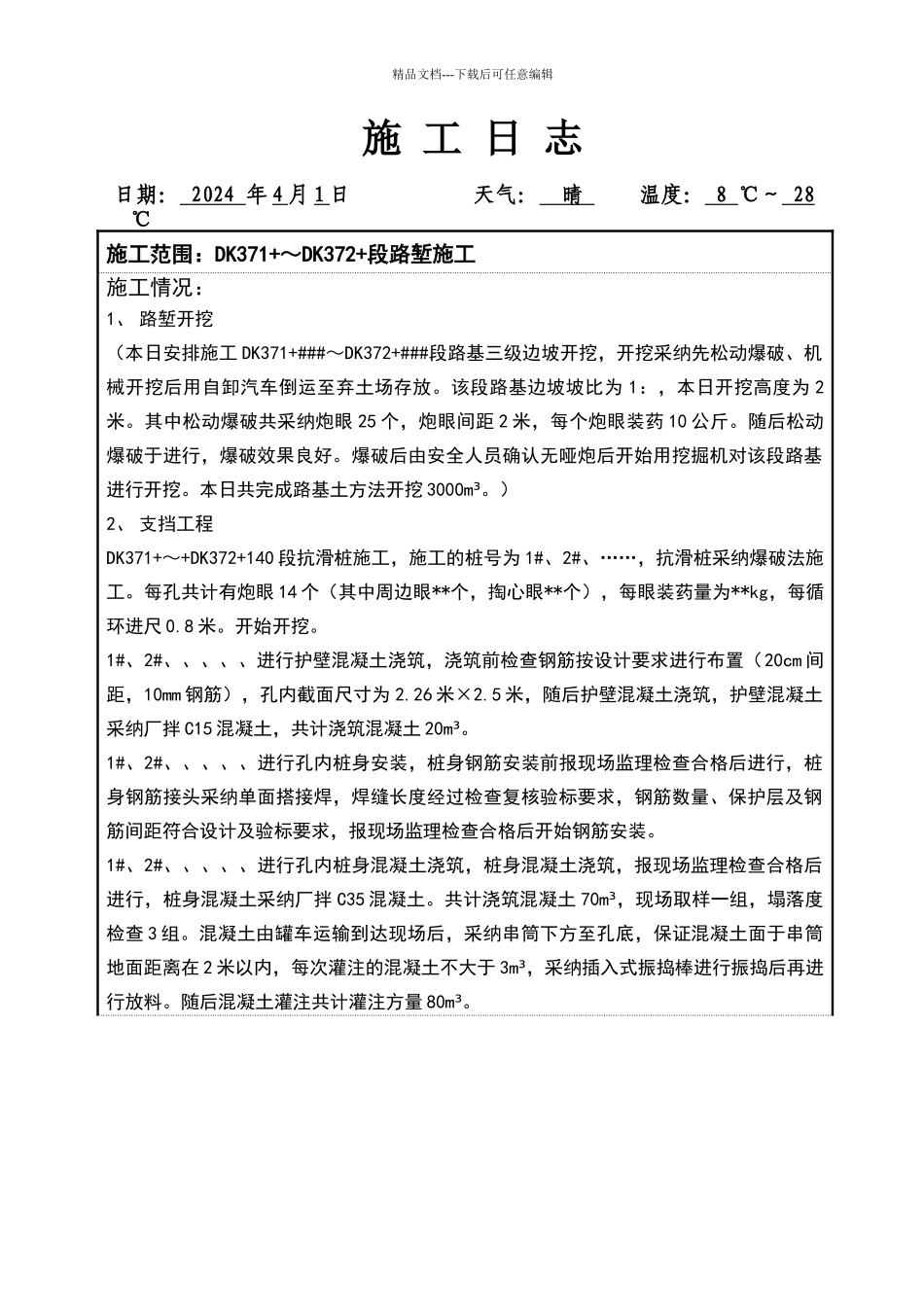

精品文档---下载后可任意编辑施 工 日 志日期: 2024 年 4 月 1 日 天气: 晴 温度: 8 ℃~ 28 ℃施工范围:DK371+~DK372+段路堑施工施工情况:1、 路堑开挖(本日安排施工 DK371+###~DK372+###段路基三级边坡开挖,开挖采纳先松动爆破、机械开挖后用自卸汽车倒运至弃土场存放。该段路基边坡坡比为 1:,本日开挖高度为 2米。其中松动爆破共采纳炮眼 25 个,炮眼间距 2 米,每个炮眼装药 10 公斤。随后松动爆破于进行,爆破效果良好。爆破后由安全人员确认无哑炮后开始用挖掘机对该段路基进行开挖。本日共完成路基土方法开挖 3000m³。)2、 支挡工程 DK371+~+DK372+140 段抗滑桩施工,施工的桩号为 1#、2#、……,抗滑桩采纳爆破法施工。每孔共计有炮眼 14 个(其中周边眼**个,掏心眼**个),每眼装药量为**kg,每循环进尺 0.8 米。开始开挖。1#、2#、、、、、进行护壁混凝土浇筑,浇筑前检查钢筋按设计要求进行布置(20cm 间距,10mm 钢筋),孔内截面尺寸为 2.26 米×2.5 米,随后护壁混凝土浇筑,护壁混凝土采纳厂拌 C15 混凝土,共计浇筑混凝土 20m³。 1#、2#、、、、、进行孔内桩身安装,桩身钢筋安装前报现场监理检查合格后进行,桩身钢筋接头采纳单面搭接焊,焊缝长度经过检查复核验标要求,钢筋数量、保护层及钢筋间距符合设计及验标要求,报现场监理检查合格后开始钢筋安装。1#、2#、、、、、进行孔内桩身混凝土浇筑,桩身混凝土浇筑,报现场监理检查合格后进行,桩身混凝土采纳厂拌 C35 混凝土。共计浇筑混凝土 70m³,现场取样一组,塌落度检查 3 组。混凝土由罐车运输到达现场后,采纳串筒下方至孔底,保证混凝土面于串筒地面距离在 2 米以内,每次灌注的混凝土不大于 3m³,采纳插入式振捣棒进行振捣后再进行放料。随后混凝土灌注共计灌注方量 80m³。精品文档---下载后可任意编辑工序自检及试验检测情况: 检查路基边坡情况:坡比测量:1:,1:,1:坡顶高程:检查抗滑桩情况:孔内净空截面尺寸:2.26 米×米;2.26 米×米 钢筋接头搭接长度:33cm,37cm,35cm 钢筋保护层厚度: 钢筋间距: 孔底高程: 孔深: 安全、质量、环保、文明施工情况:路基开挖、抗滑桩爆破施工时经过专职安全员检查后,无哑炮、毒害等情况后才进行下一步施工,抗滑桩施工人员安全帽等安全防护用具穿戴到位;抗滑桩机械设备检查无安全隐患后才安排施工。本日工程主体经自检、现场监...
