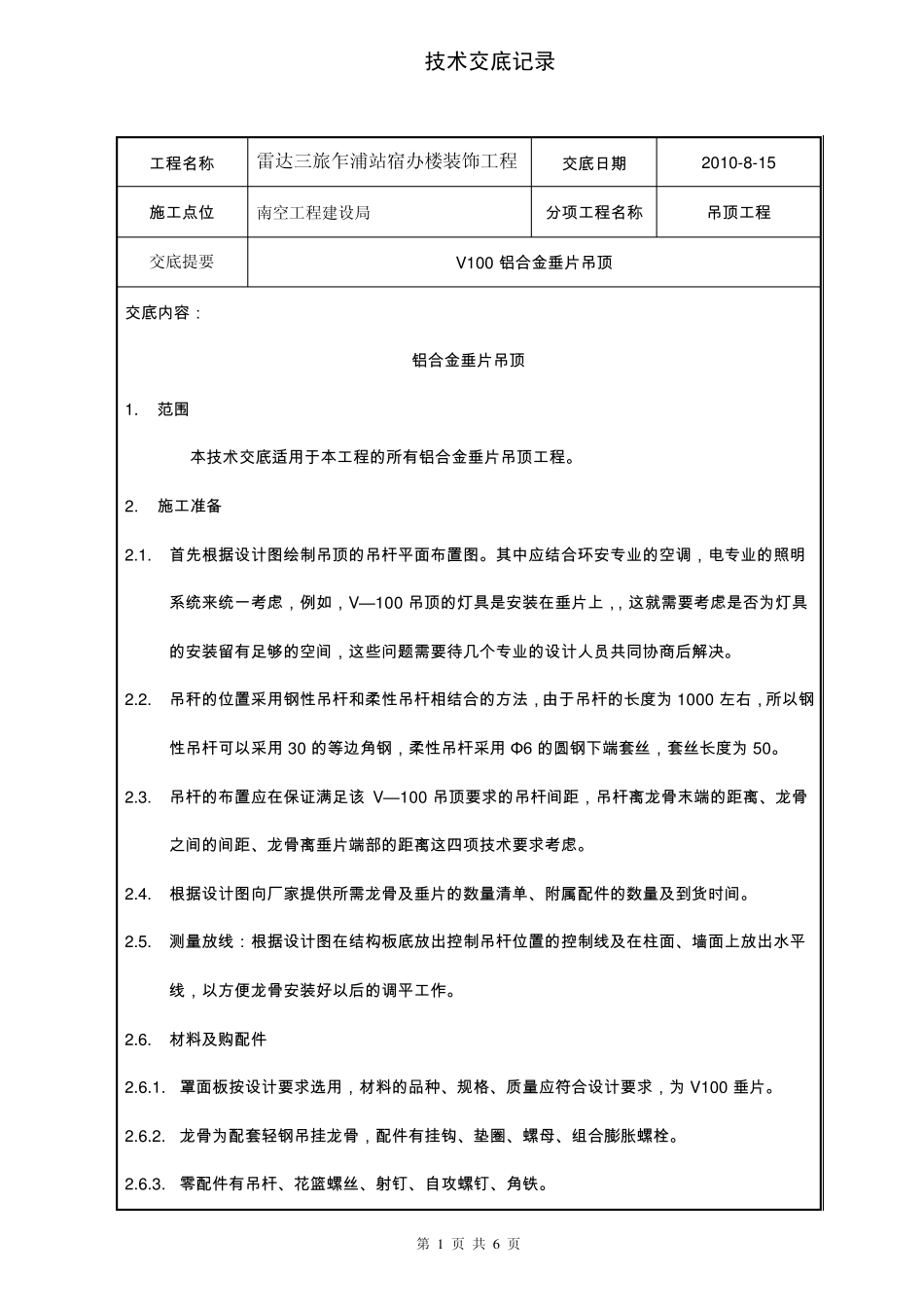

技术交底记录 TJ23 第 1 页 共 6 页 工程名称 雷达三旅乍浦站宿办楼装饰工程 交底日期 2010-8-15 施工点位 南空工程建设局 分项工程名称 吊顶工程 交底提要 V100 铝合金垂片吊顶 交底内容: 铝合金垂片吊顶 1
范围 本技术交底适用于本工程的所有铝合金垂片吊顶工程
施工准备 2
首先根据设计图绘制吊顶的吊杆平面布置图
其中应结合环安专业的空调,电专业的照明系统来统一考虑,例如,V—100 吊顶的灯具是安装在垂片上,,这就需要考虑是否为灯具的安装留有足够的空间,这些问题需要待几个专业的设计人员共同协商后解决
吊秆的位置采用钢性吊杆和柔性吊杆相结合的方法,由于吊杆的长度为 1000 左右,所以钢性吊杆可以采用 30 的等边角钢,柔性吊杆采用 Φ6 的圆钢下端套丝,套丝长度为 50
吊杆的布置应在保 证 满 足该 V—100 吊顶要求 的吊杆间距 ,吊杆离 龙 骨 末 端的距 离 、龙 骨之间的间距 、龙 骨 离 垂片端部的距 离 这四项技术要求 考虑
根据设计图向厂家提供所需龙 骨 及垂片的数量清单、附属配件的数量及到货时间
测量放线:根据设计图在结构板底放出控制吊杆位置的控制线及在柱面、墙面上放出水平线,以方便龙 骨 安装好以后的调平工作

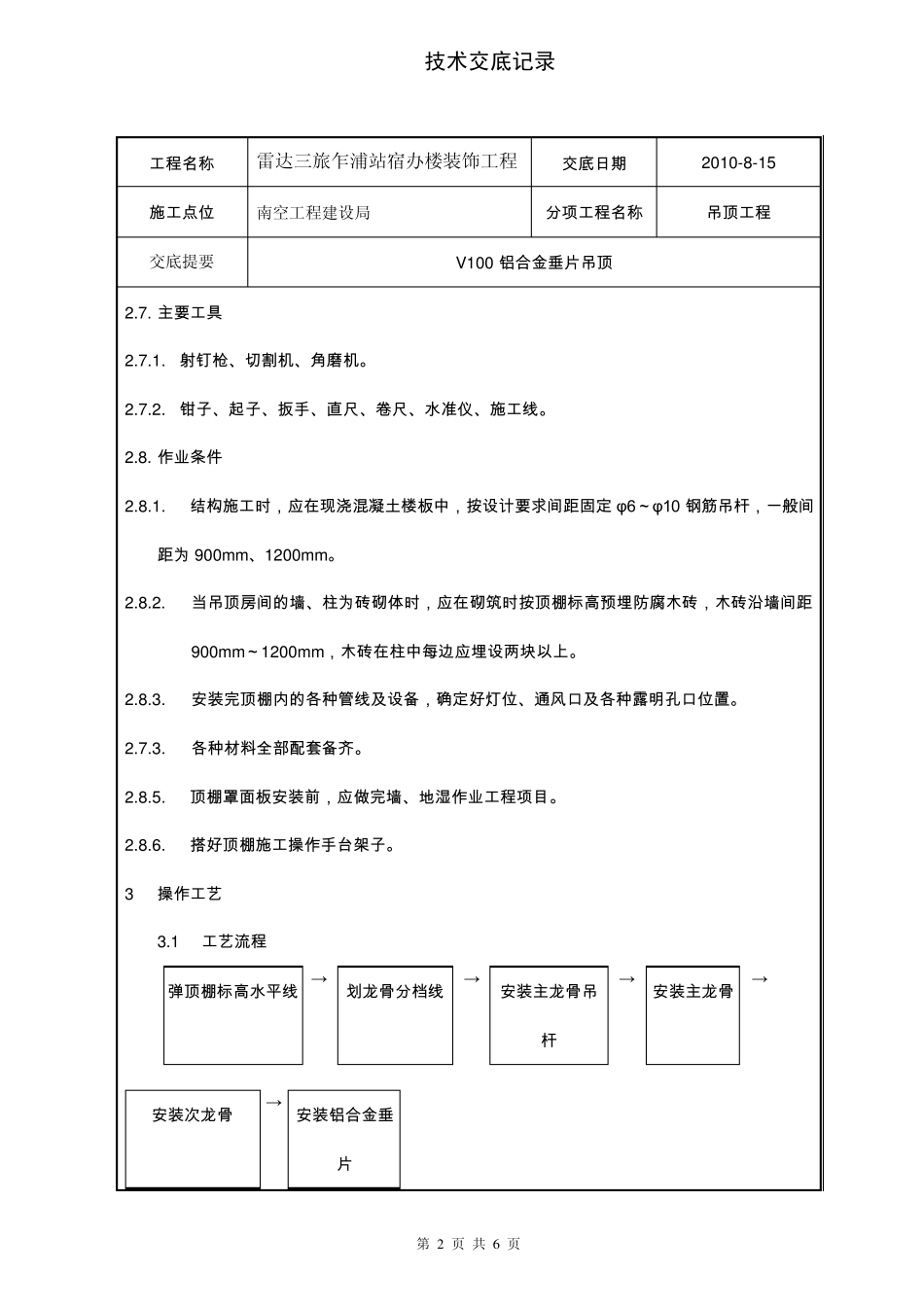

材料及购配件 2
罩面板按设计要求 选用,材料的品种、规格、质量应符合设计要求 ,为 V100 垂片
龙 骨 为配套轻钢吊挂龙 骨 ,配件有挂钩、垫圈、螺母、组合膨胀螺栓
零配件有吊杆、花篮螺丝、射钉、自攻螺钉、角铁
技术交底记录 TJ23 第 2 页 共 6 页 工 程 名 称 雷达三旅乍浦站宿办楼装饰工程 交 底 日 期 2010-8-15 施 工 点 位 南空工程建设局 分 项 工 程 名 称
