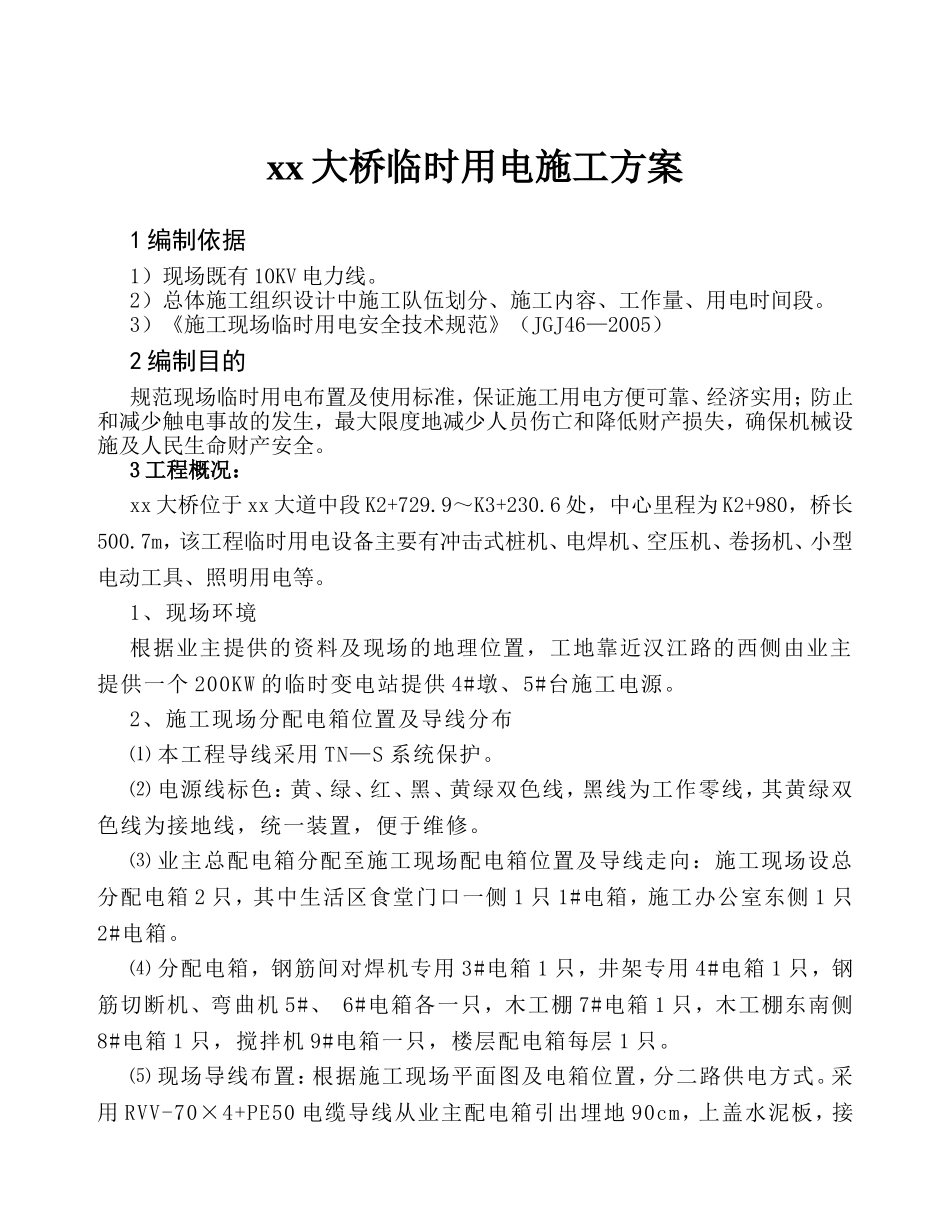

xx大桥临时用电施工方案1编制依据1)现场既有10KV电力线
2)总体施工组织设计中施工队伍划分、施工内容、工作量、用电时间段
3)《施工现场临时用电安全技术规范》(JGJ46—2005)2编制目的规范现场临时用电布置及使用标准,保证施工用电方便可靠、经济实用;防止和减少触电事故的发生,最大限度地减少人员伤亡和降低财产损失,确保机械设施及人民生命财产安全
3工程概况:xx大桥位于xx大道中段K2+729
9~K3+230
6处,中心里程为K2+980,桥长500
7m,该工程临时用电设备主要有冲击式桩机、电焊机、空压机、卷扬机、小型电动工具、照明用电等
1、现场环境根据业主提供的资料及现场的地理位置,工地靠近汉江路的西侧由业主提供一个200KW的临时变电站提供4#墩、5#台施工电源
2、施工现场分配电箱位置及导线分布⑴本工程导线采用TN—S系统保护
⑵电源线标色:黄、绿、红、黑、黄绿双色线,黑线为工作零线,其黄绿双色线为接地线,统一装置,便于维修
⑶业主总配电箱分配至施工现场配电箱位置及导线走向:施工现场设总分配电箱2只,其中生活区食堂门口一侧1只1#电箱,施工办公室东侧1只2#电箱
⑷分配电箱,钢筋间对焊机专用3#电箱1只,井架专用4#电箱1只,钢筋切断机、弯曲机5#、6#电箱各一只,木工棚7#电箱1只,木工棚东南侧8#电箱1只,搅拌机9#电箱一只,楼层配电箱每层1只
⑸现场导线布置:根据施工现场平面图及电箱位置,分二路供电方式
采用RVV-70×4+PE50电缆导线从业主配电箱引出埋地90cm,上盖水泥板,接至施工现场1#、2#配电总箱
再由1#电箱采用RVV-50×4+PE25沿围墙接至4#、5#、6#、7#电箱(型号:BD—100G380V)

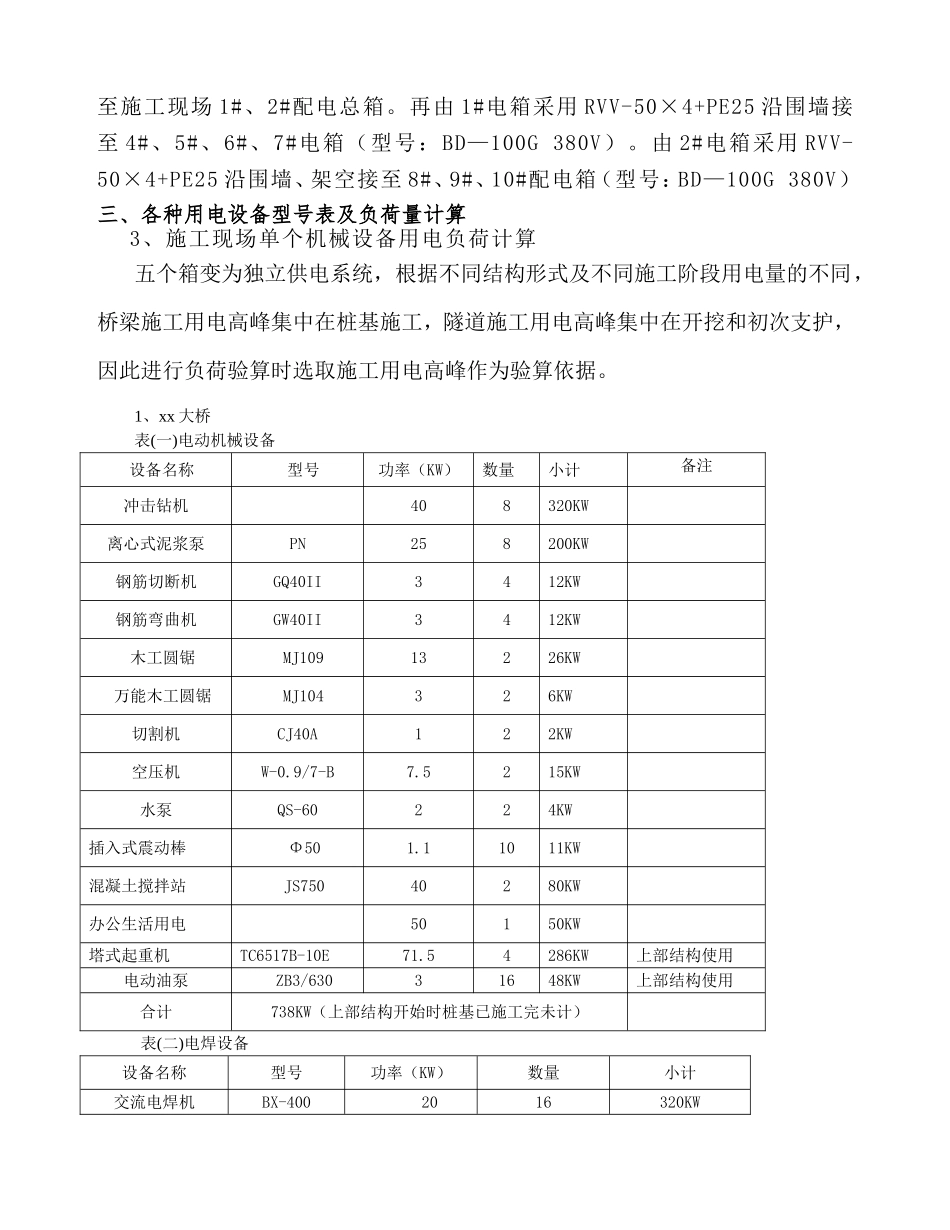

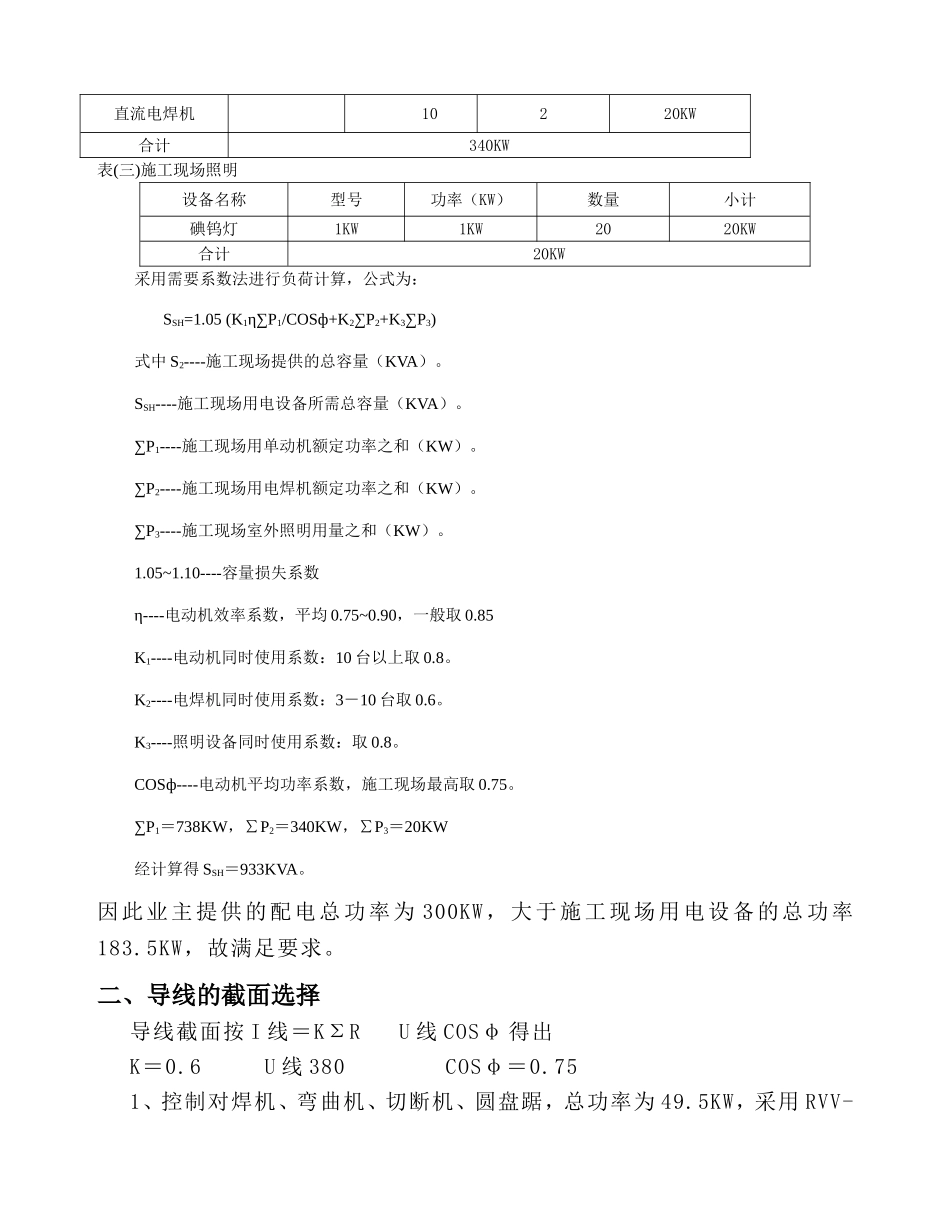

由2#电箱采用RVV-50×4+PE25沿围墙、架空接至8#、9#、10#配电箱(型号:BD—100G380V)三、各种用电
