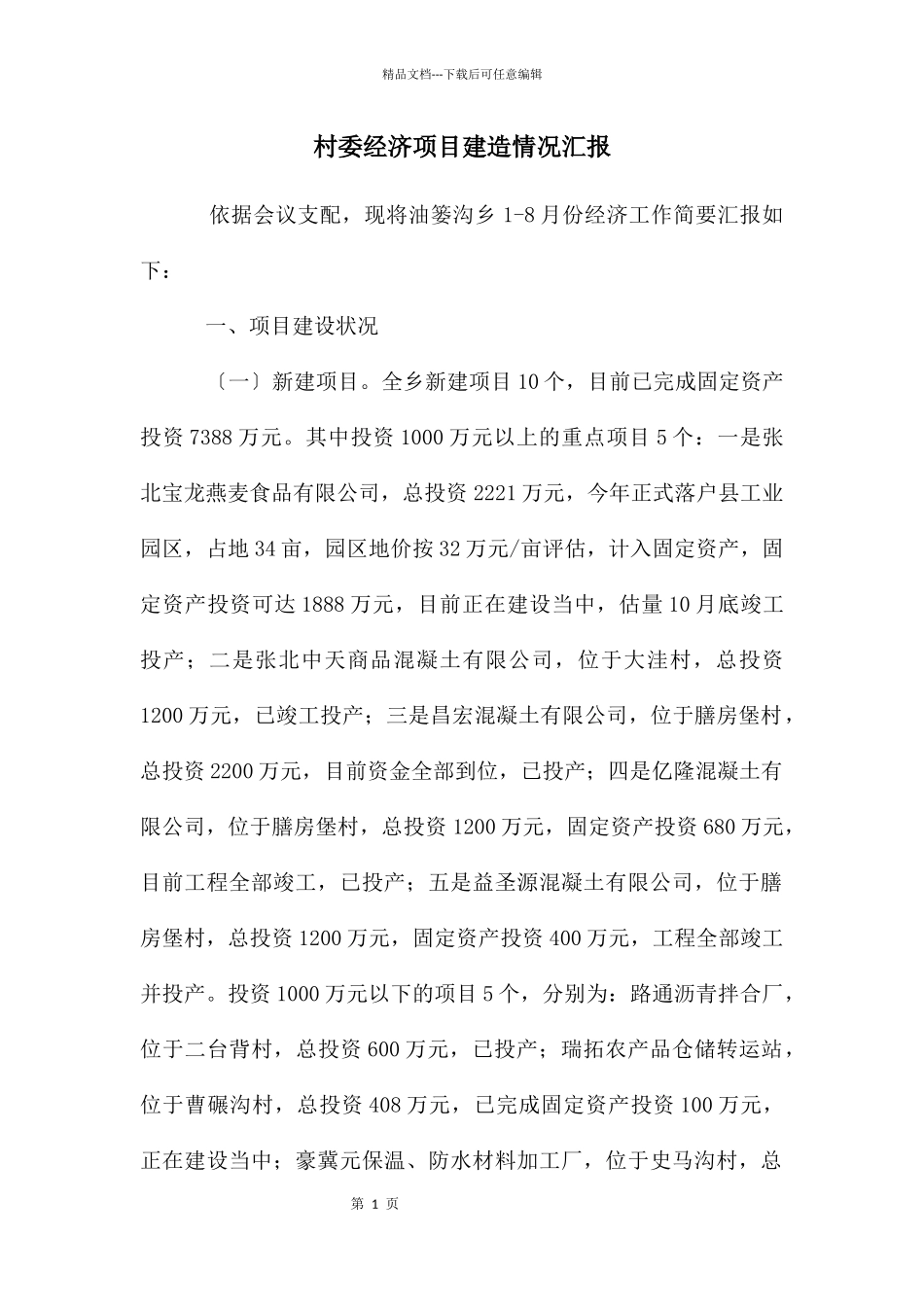

第 1 页精品文档---下载后可任意编辑村委经济项目建造情况汇报 依据会议支配,现将油篓沟乡 1-8 月份经济工作简要汇报如下: 一、项目建设状况 〔一〕新建项目
全乡新建项目 10 个,目前已完成固定资产投资 7388 万元
其中投资 1000 万元以上的重点项目 5 个:一是张北宝龙燕麦食品有限公司,总投资 2221 万元,今年正式落户县工业园区,占地 34 亩,园区地价按 32 万元/亩评估,计入固定资产,固定资产投资可达 1888 万元,目前正在建设当中,估量 10 月底竣工投产;二是张北中天商品混凝土有限公司,位于大洼村,总投资1200 万元,已竣工投产;三是昌宏混凝土有限公司,位于膳房堡村,总投资 2200 万元,目前资金全部到位,已投产;四是亿隆混凝土有限公司,位于膳房堡村,总投资 1200 万元,固定资产投资 680 万元,目前工程全部竣工,已投产;五是益圣源混凝土有限公司,位于膳房堡村,总投资 1200 万元,固定资产投资 400 万元,工程全部竣工并投产
投资 1000 万元以下的项目 5 个,分别为:路通沥青拌合厂,位于二台背村,总投资 600 万元,已投产;瑞拓农产品仓储转运站,位于曹碾沟村,总投资 408 万元,已完成固定资产投资 100 万元,正在建设当中;豪冀元保温、防水材料加工厂,位于史马沟村,总第 2 页精品文档---下载后可任意编辑投资 500 万元、已完成固定资产投资 100 万元,正在建设当中;二台背村养殖场,总投资 200 万元,已完成固定资产投资 100 万元,正在建设当中;蓬胜生态农牧农夫专业合作社,位于膳房堡村,总投资 120 万元,已经竣工

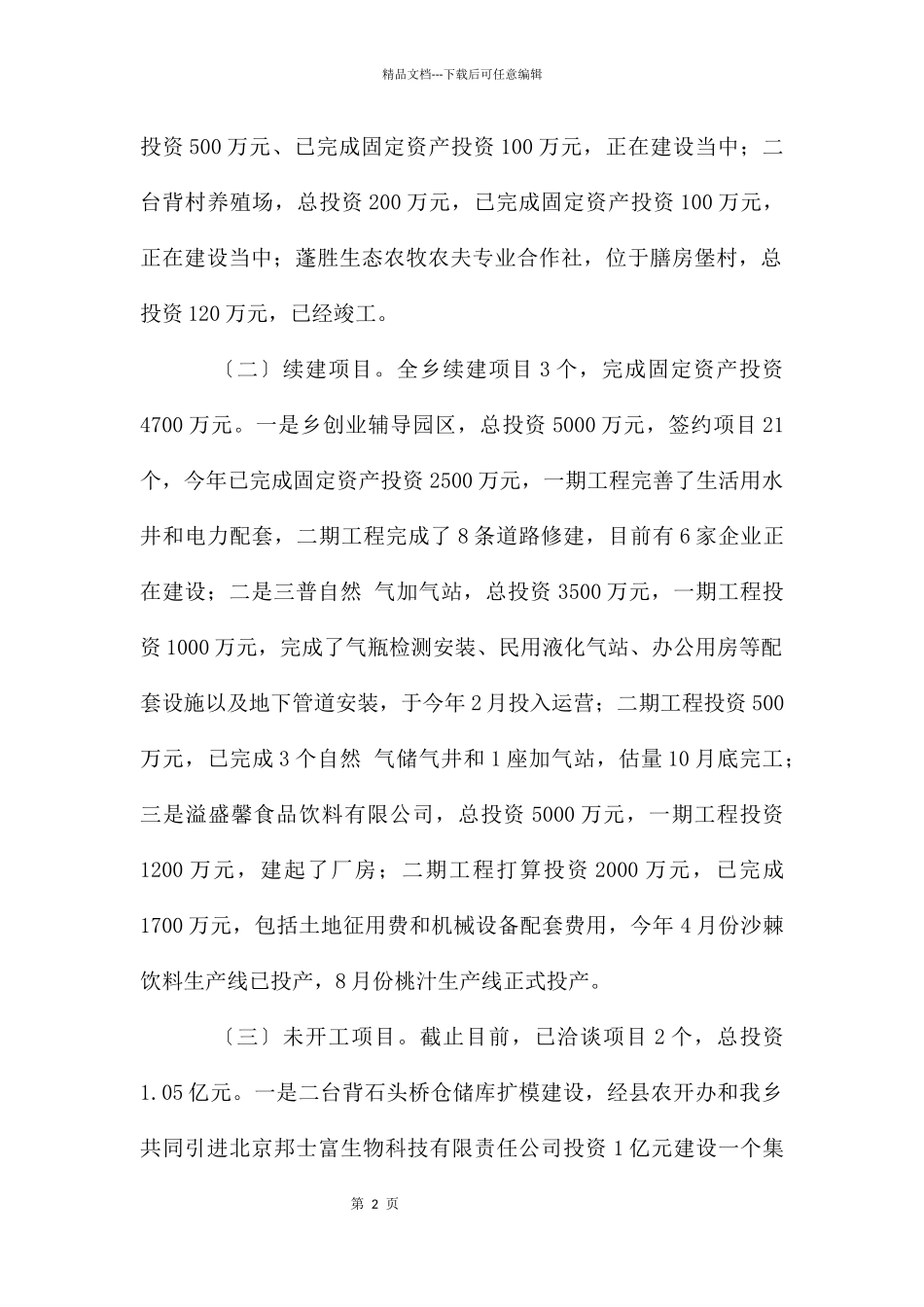

〔二〕续建项目
全乡续建项目 3 个,完成固定资产投资4700 万元

一是乡创业辅导园区,总投资 5000 万元,签约项目 21个,今年已完成固定资产投资 2500 万元,一期工程完善
