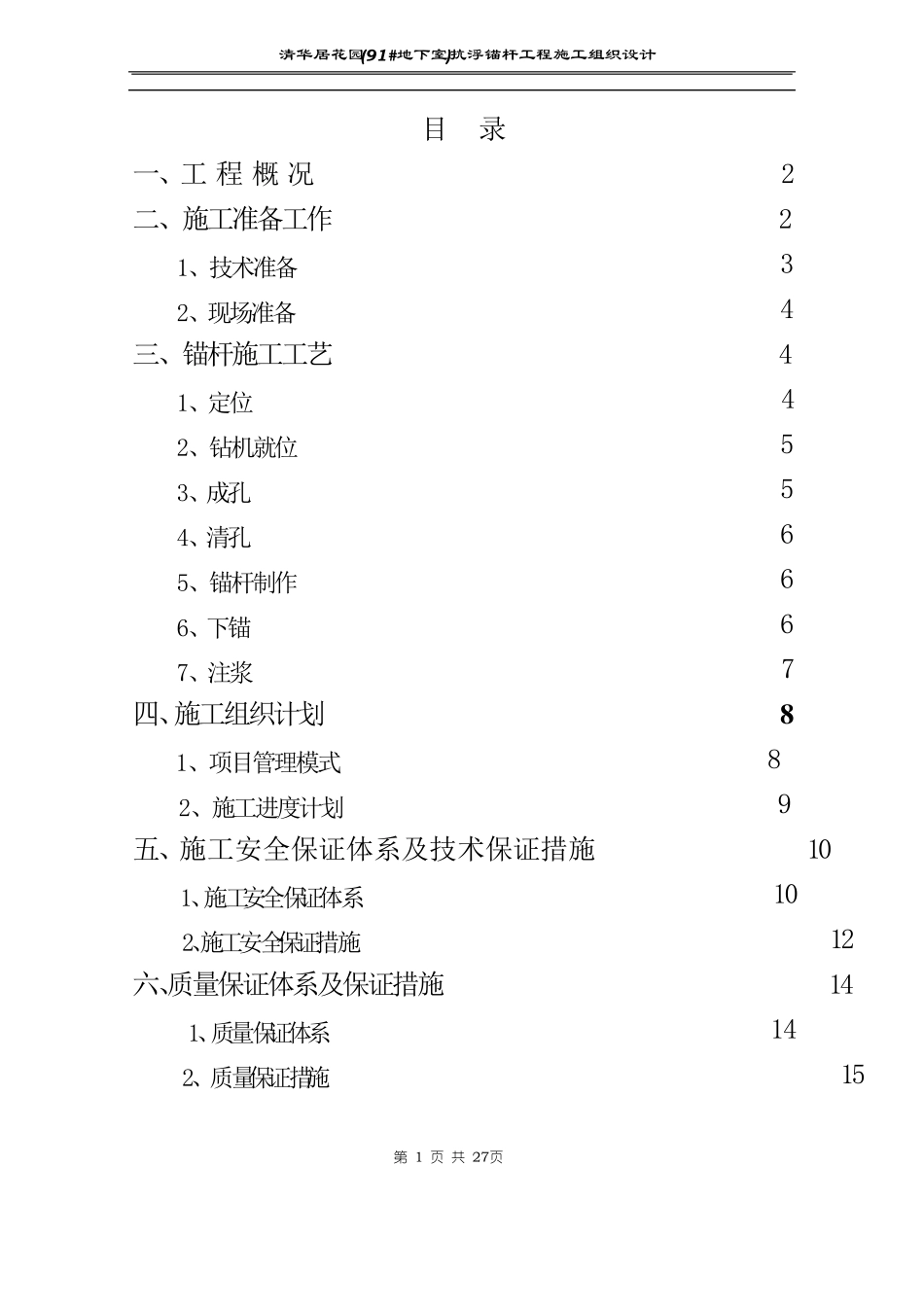

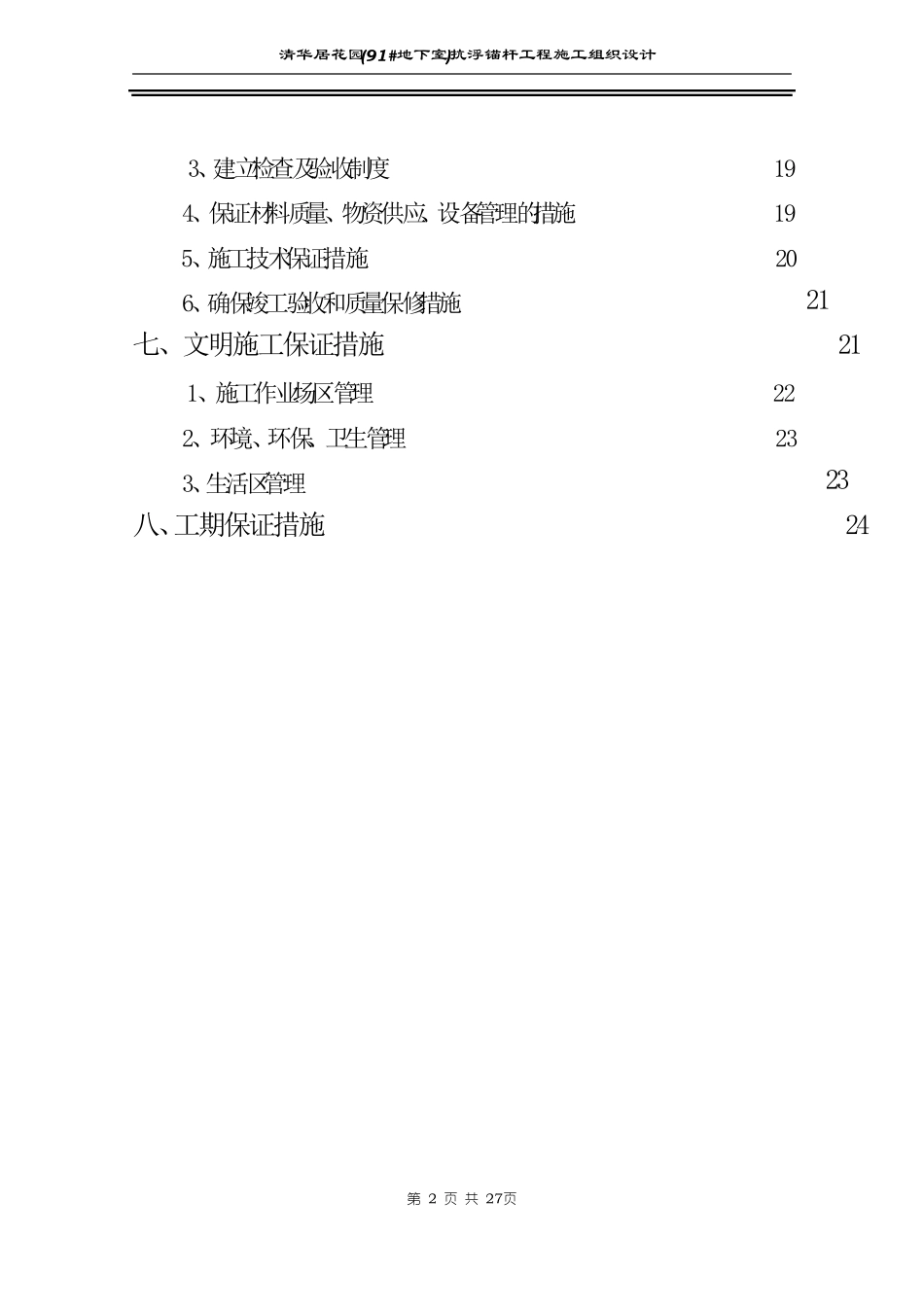

清华居花园(91#地下室)抗浮锚杆工程施工组织设计 目 录 一、工 程 概 况 2 二、施工准备工作 2 1、技术准备 3 2、现场准备 4 三、锚杆施工工艺 4 1、定位 4 2、钻机就位 5 3、成孔 5 4、清孔 6 5、锚杆制作 6 6、下锚 6 7、注浆 7 四、施工组织计划 8 1、项目管理模式 8 2、施工进度计划 9 五、施工安全保证体系及技术保证措施 10 1、施工安全保证体系 10 2、施工安全保证措施 12 六、质量保证体系及保证措施 14 1、质量保证体系 14 2、质量保证措施 15 第 1 页 共 27页 清华居花园(91#地下室)抗浮锚杆工程施工组织设计 第 2 页 共 27页 3、建立检查及验收制度 19 4、保证材料质量、物资供应、设备管理的措施 19 5、施工技术保证措施 20 6、确保竣工验收和质量保修措施 21 七、文明施工保证措施 21 1、施工作业场区管理 22 2、环境、环保、卫生管理 23 3、生活区管理 23 八、工期保证措施 24 清华居花园(91#地下室)抗浮锚杆工程施工组织设计 第 3 页 共 27页 清华居花园(9 1 # 地下室) 永 久 抗 浮 锚 杆 工 程 施 工 方 案 一、 工程概况 工程位于东莞市南城区。地质报告自上而下揭示地层为含砂粉质粘土、砂质粘性土、全风化花岗岩、强风化花岗岩、中风化花岗岩,局部有中风化孤石。 设计采用 2φ25(Ⅱ级钢)抗浮锚杆加固。共需布置施工抗浮锚杆约 1500 条,约 15000m。设计钻孔径为φ150mm,本工程要求在 25 天内完成所有设计工程量。 二、施工准备工作 主要劳动力配置计划(见配置表) 劳动力配置表 序号 工 种 人数 用工时间 1 技术管理人员 5 开工之日起 2 钻 机 工 45 开工之日起 3 钢 筋 工 4 开工之日起 4 电 焊 工 2 开工之日起 5 测 量 工 2 开工之日起 6 电 工 1 开工之日起 7 注 浆 工 8 开工之日起 8 杂 工 2 开工之日起 合 计 69 清华居花园(91#地下室)抗浮锚杆工程施工组织设计 第 4 页 共 27页 为了保证本工程的施工进度,考虑投入充足的施工机具,配备的主要机具有XY-100 地质钻机10 台,注浆泵2 台,搅拌桶2 套等。详见主要施工机具配备表。 1、技术准备 1)与甲方、监理、设计等单位联系,办理开工手续。 2)根据现场甲方提供的坐标、标高进行基线复核。 3)项目部人员会同甲方、监理、设计等各方有关人员做好图纸会审工作。 4)项...
